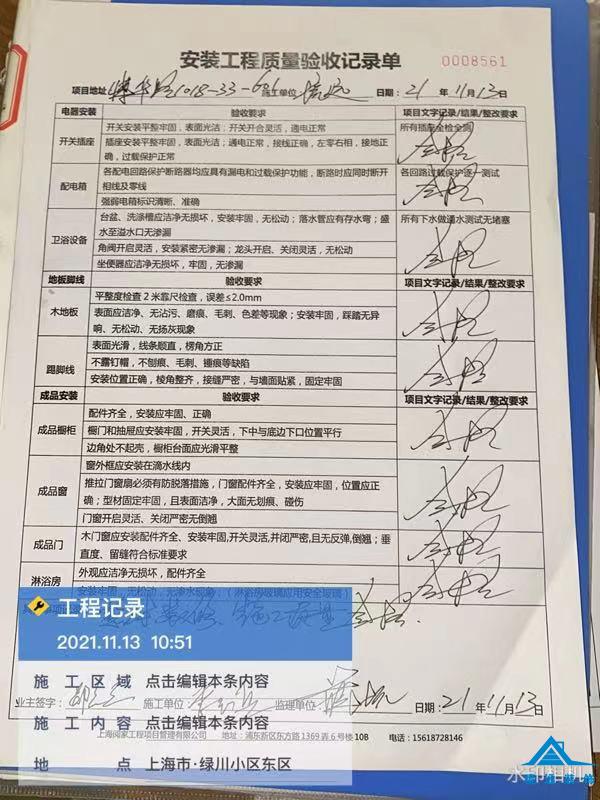

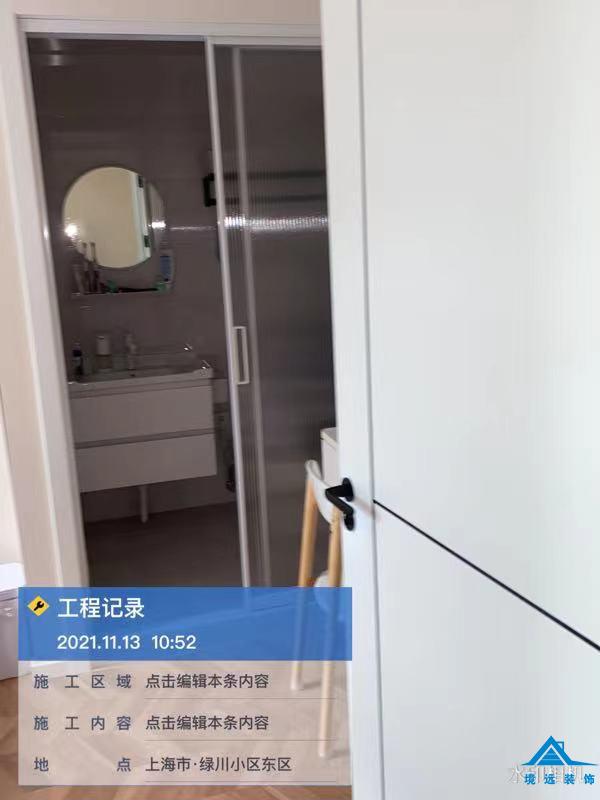

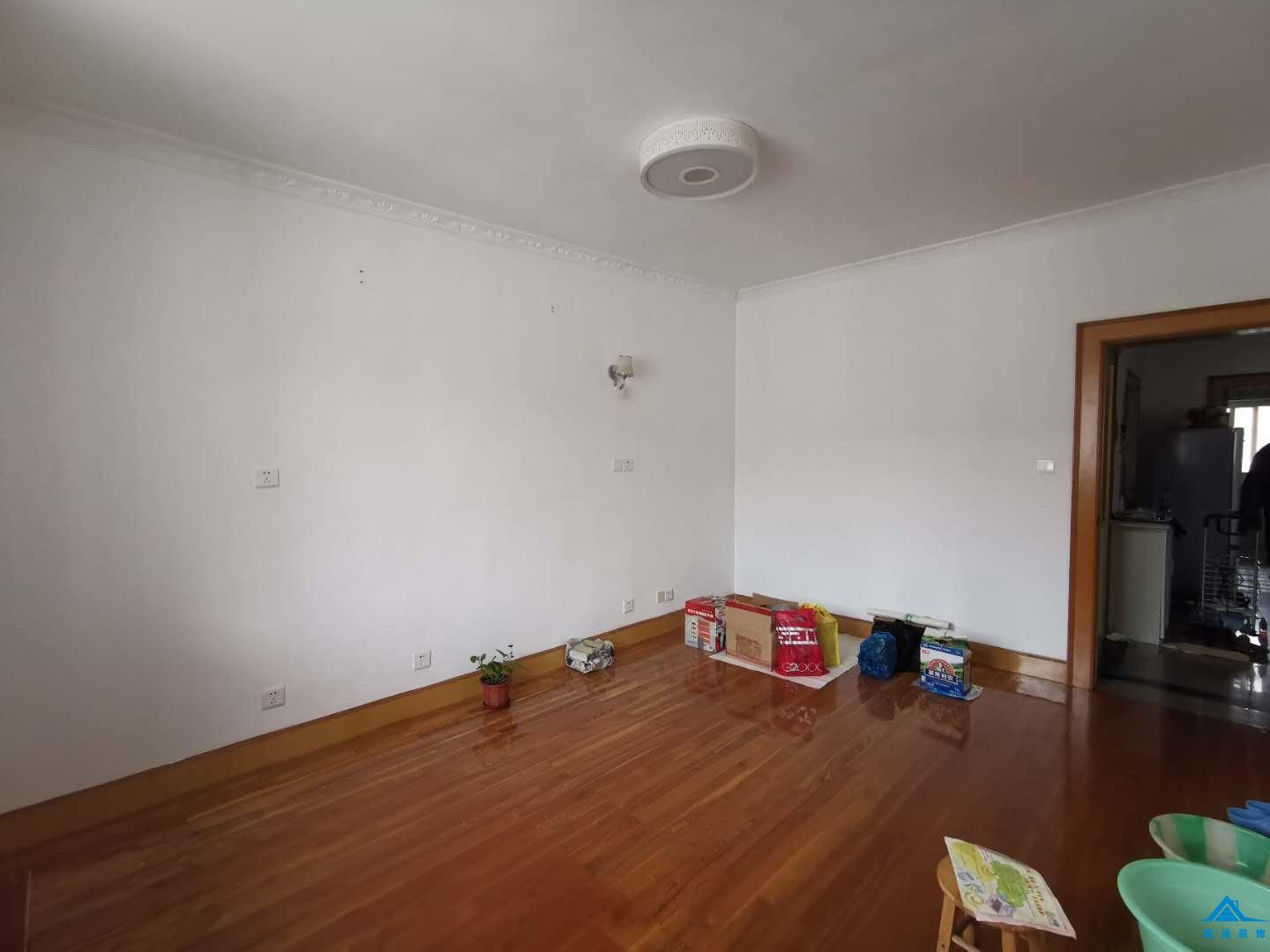

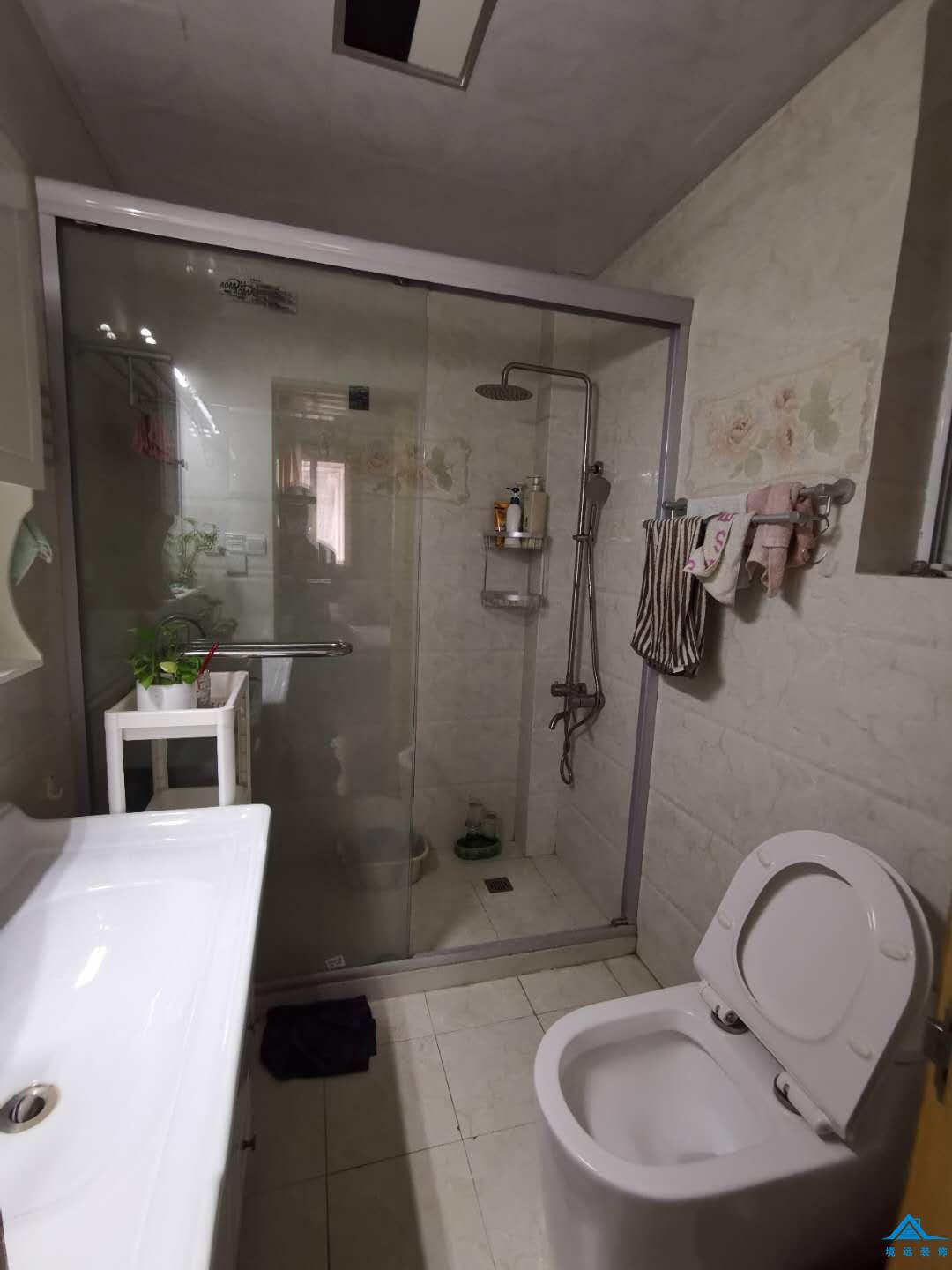

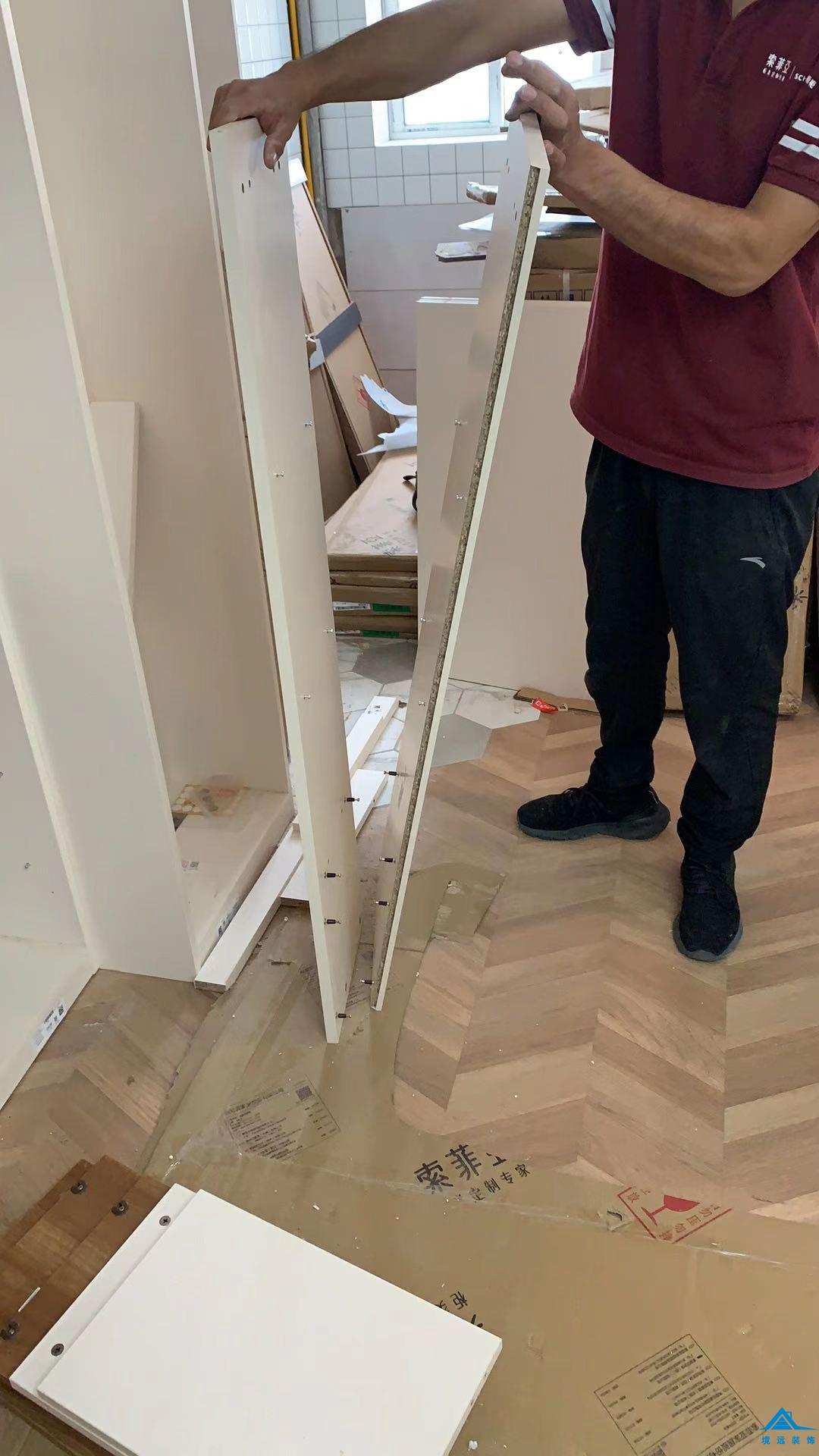

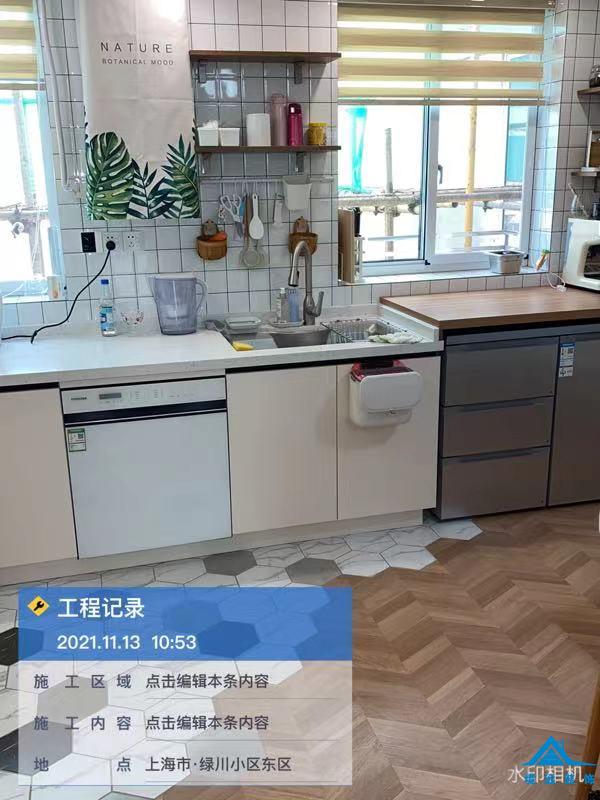

安装阶段

以完成整体竣工验收,装修施工结束,交房入住。
设计师: 雷小东
1 0
宜山路407号-尚光徐汇中心上传
2021-11-25 12:42

安装阶段

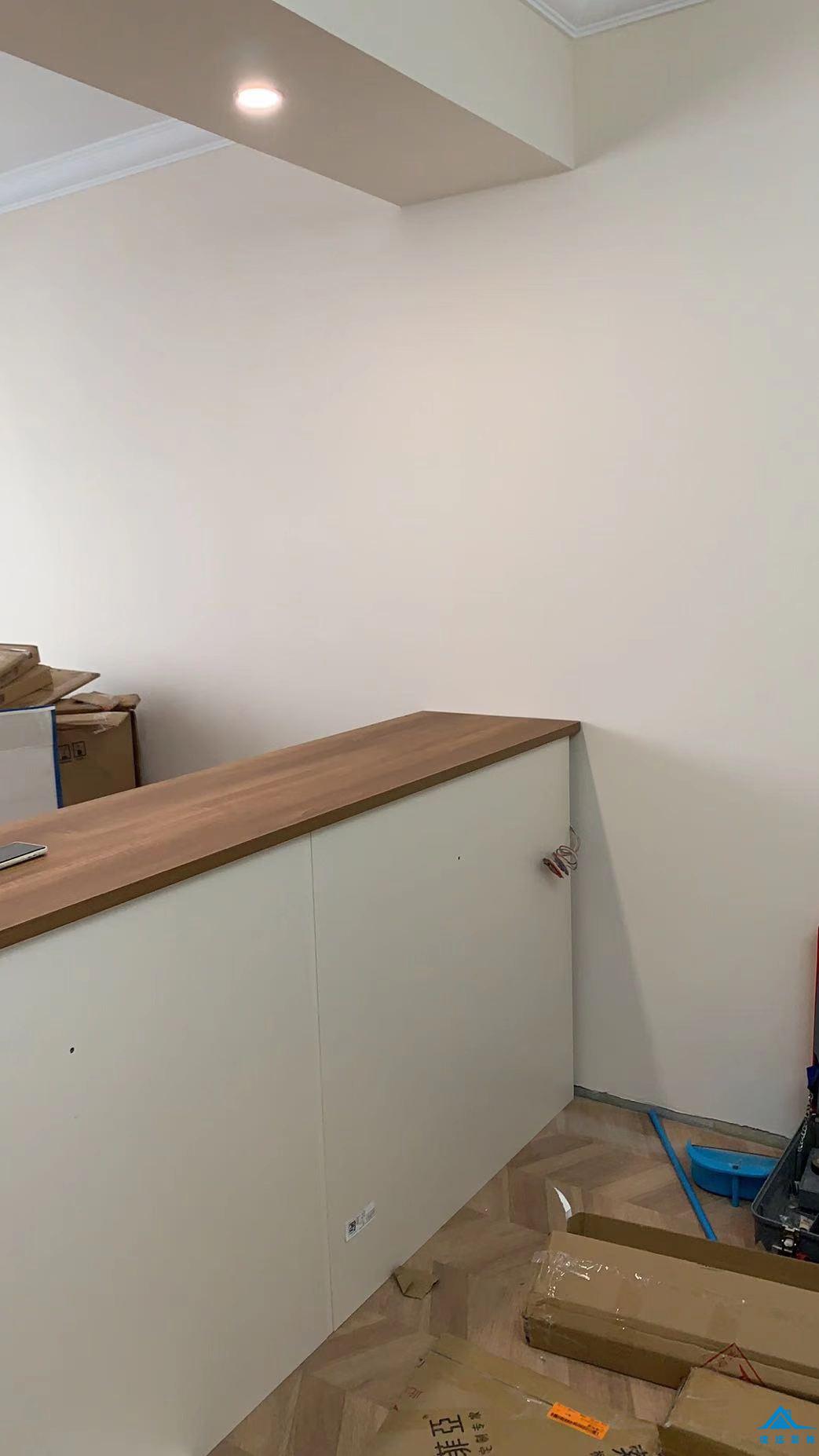

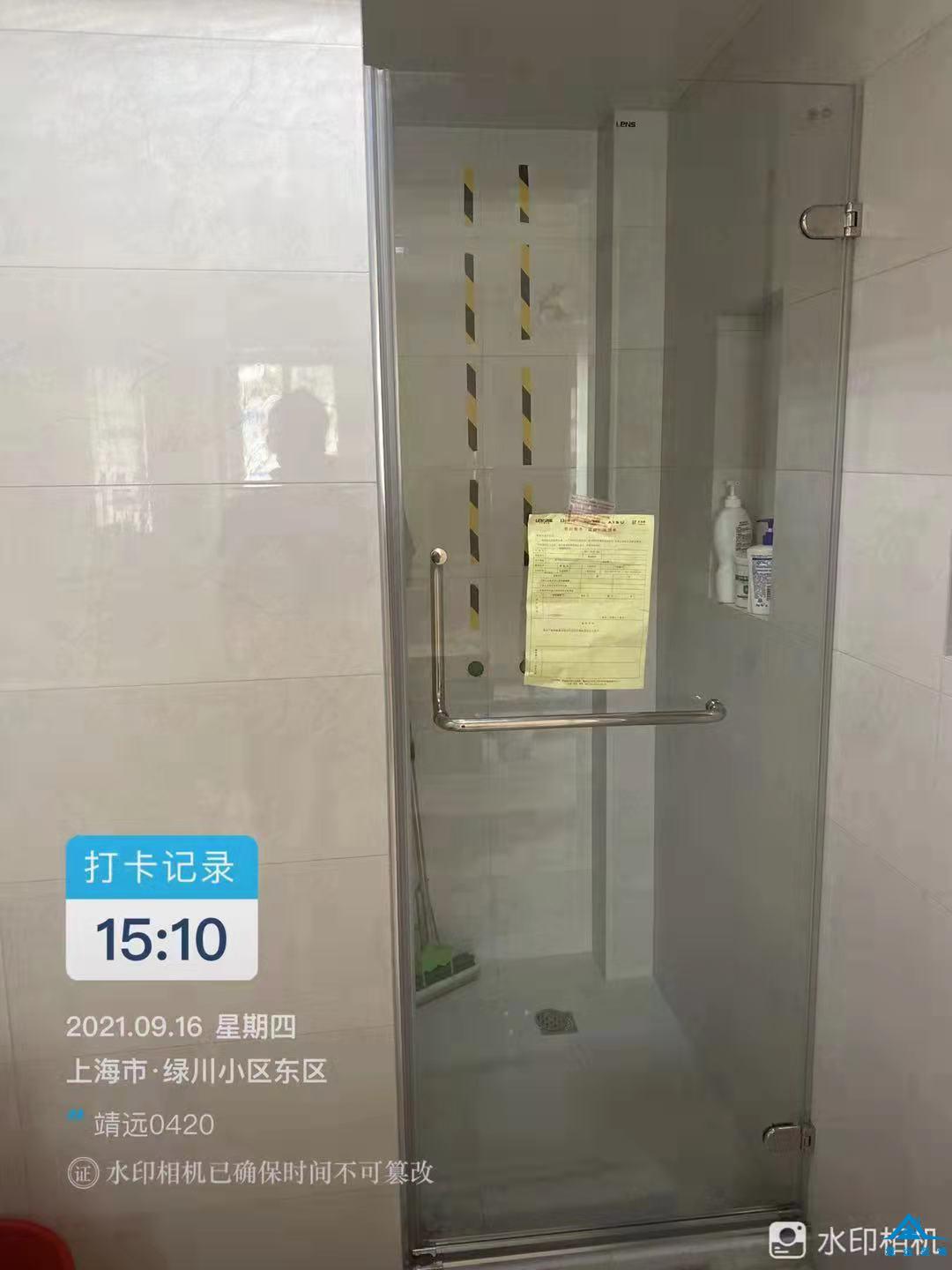

处理六角砖与地板间收口,以及定制柜入场安装。
设计师: 雷小东
0 0
2021-10-11 12:00

安装阶段

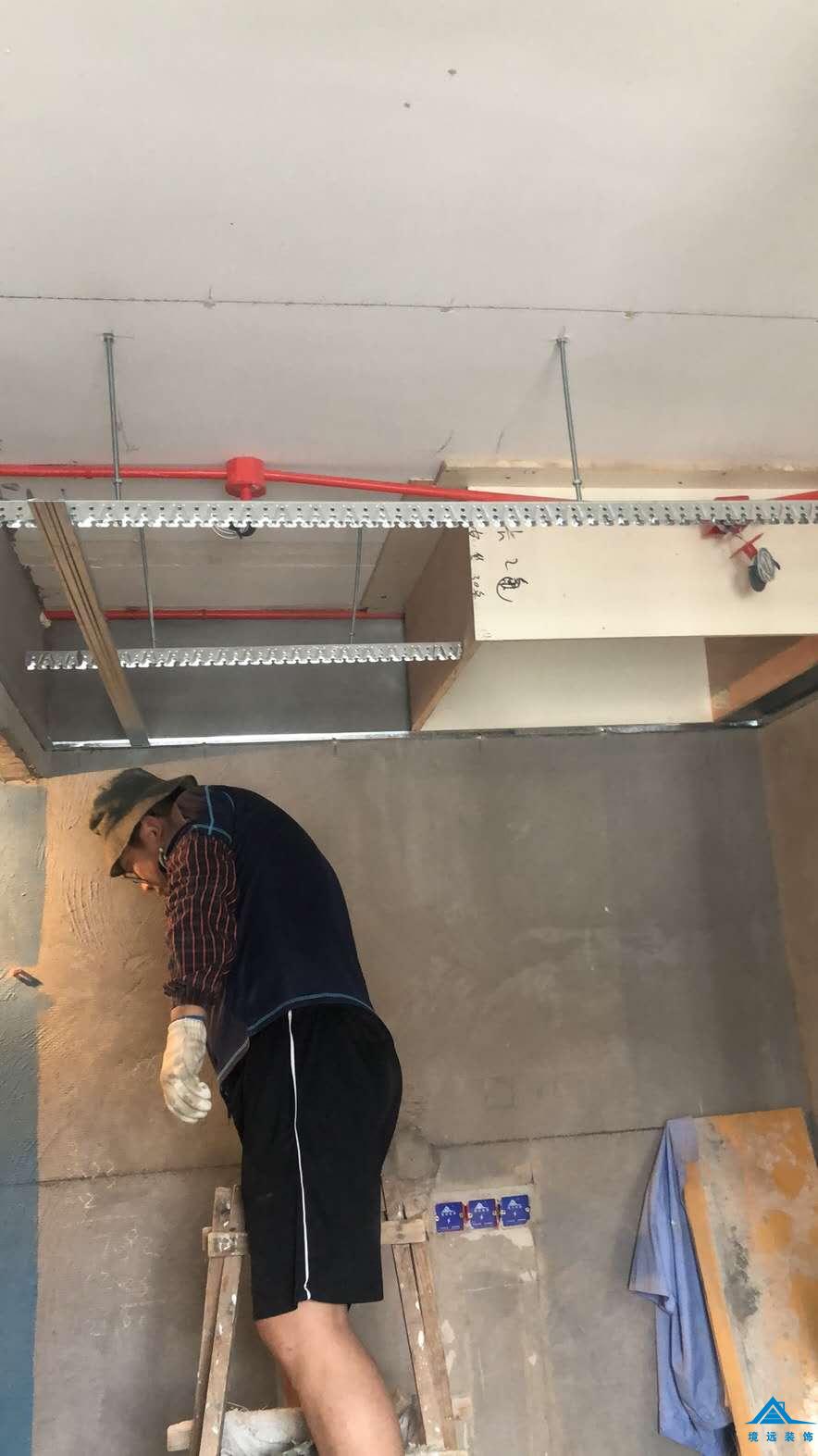

地板、铝扣板、淋浴房等材料开始安装。
设计师: 雷小东
0 0
2021-10-11 11:59

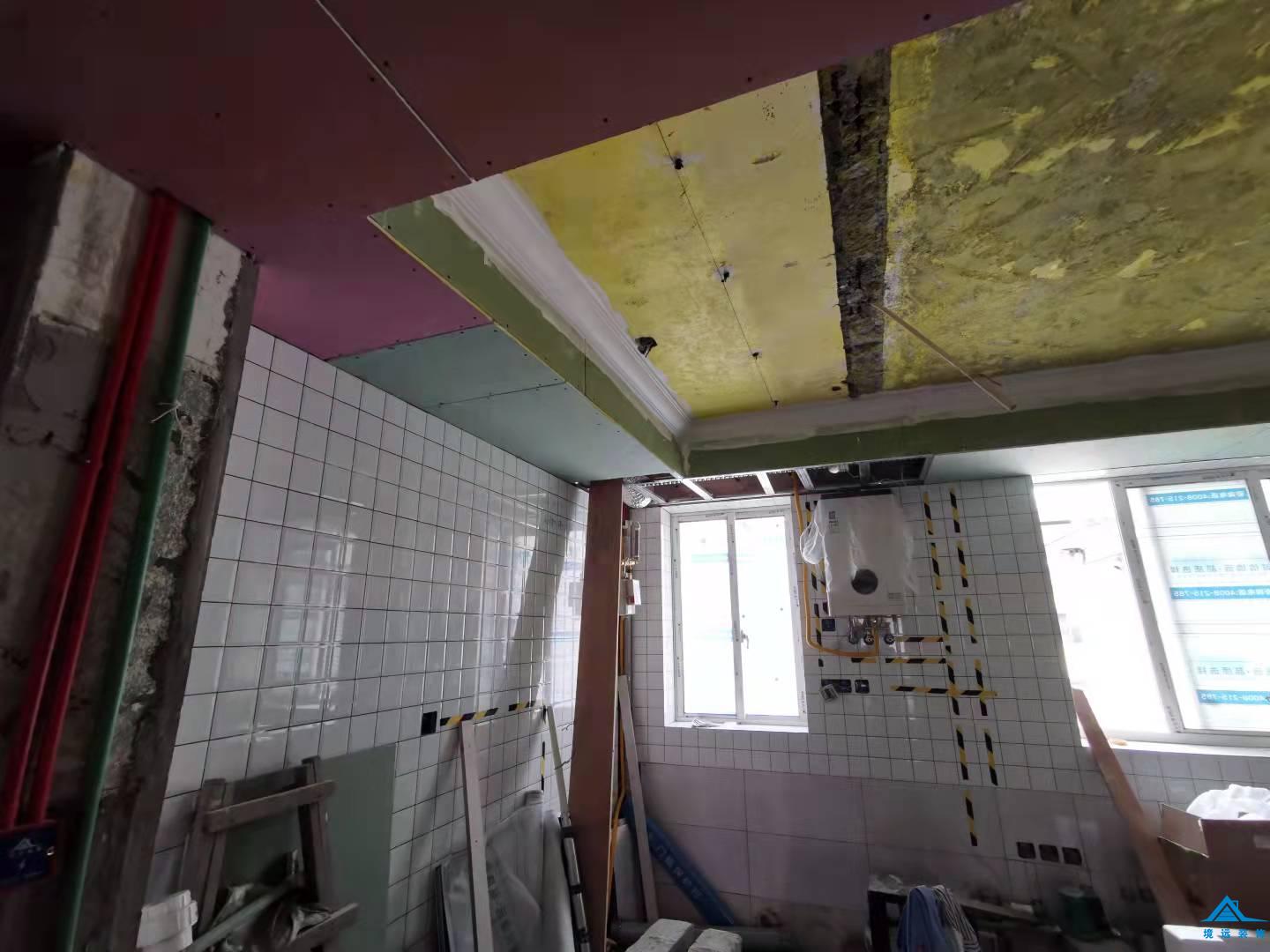

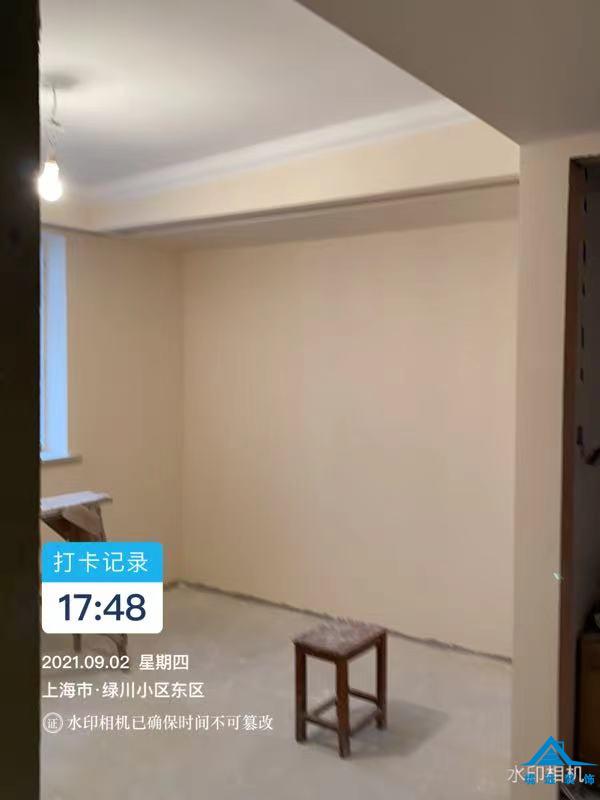

油漆

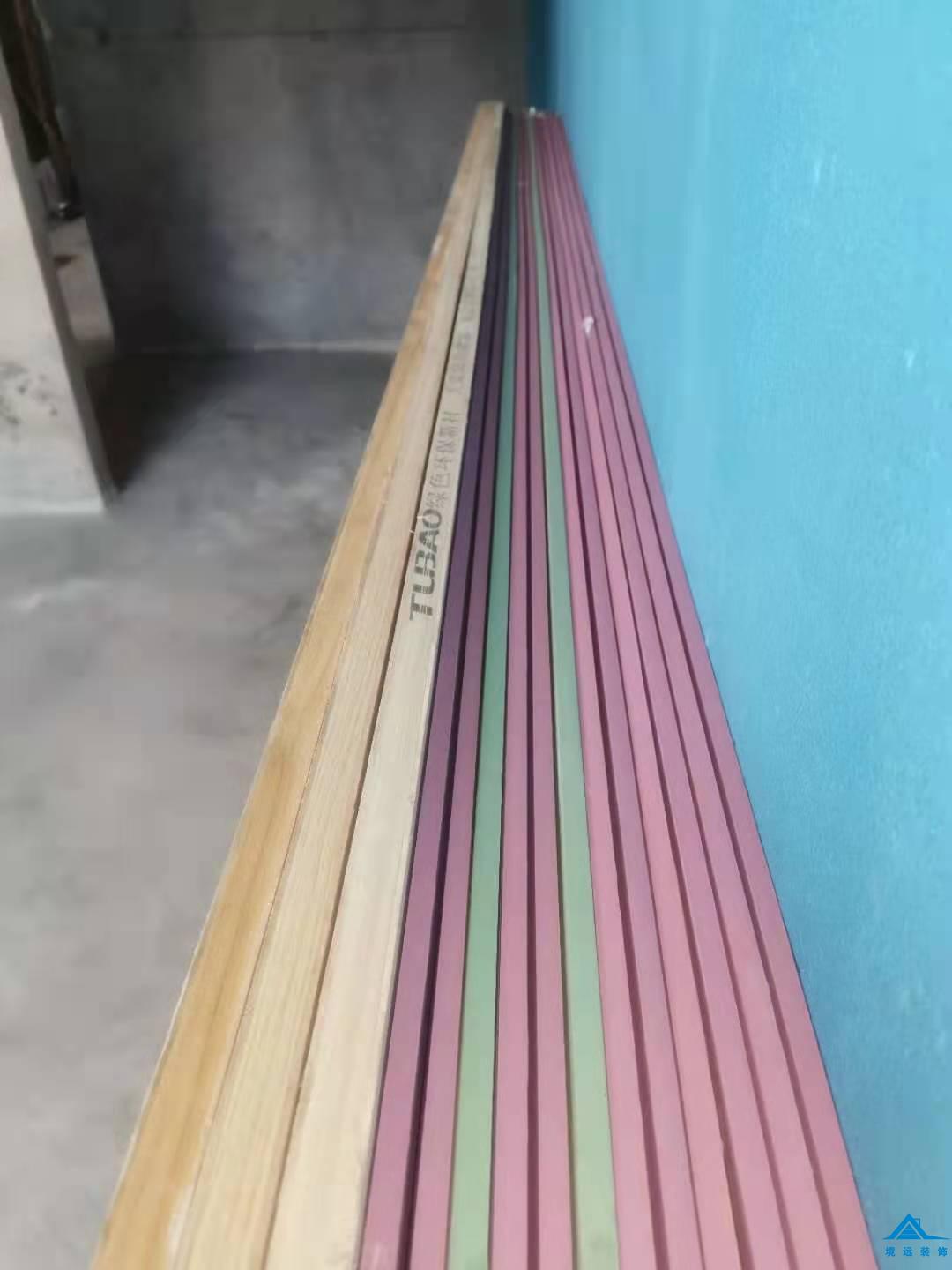

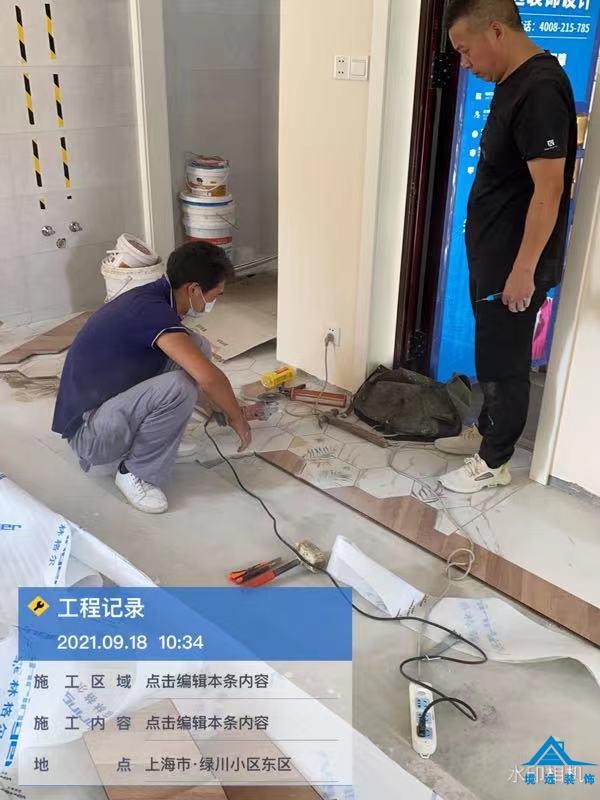

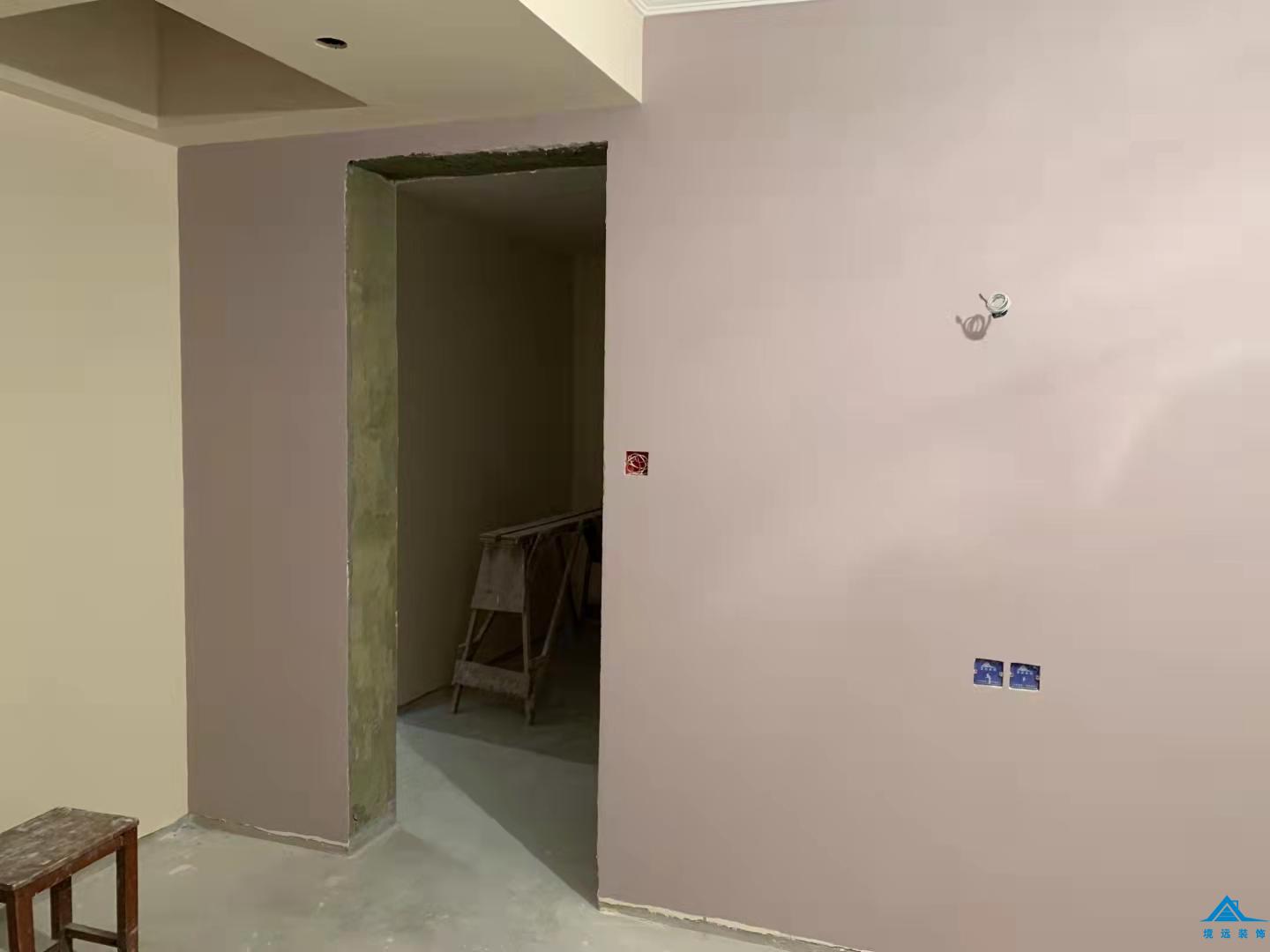

油漆施工已完成,下一步进入材料安装阶段。
设计师: 雷小东
0 0
2021-10-11 11:57

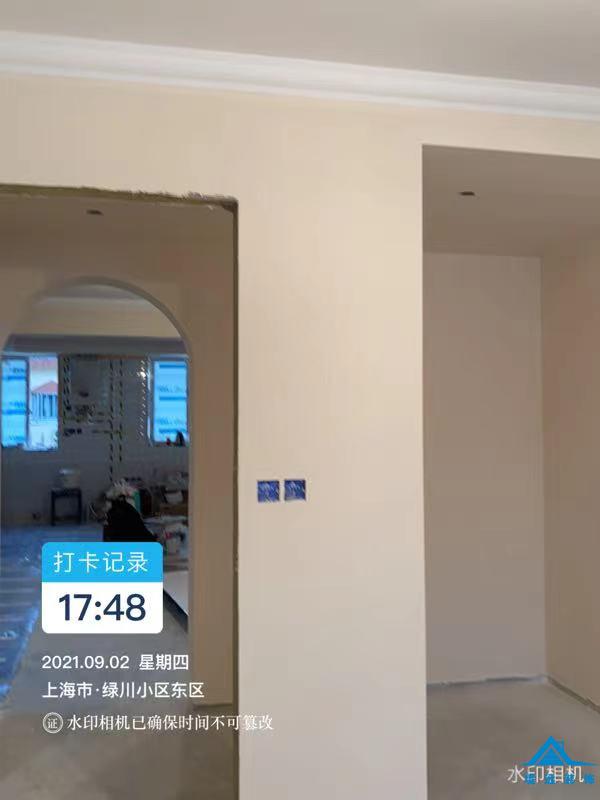

油漆

泥木以完成验收,目前石膏线以安装完成,下一步油漆工批墙、涂料。
设计师: 雷小东
0 0
2021-08-31 16:32

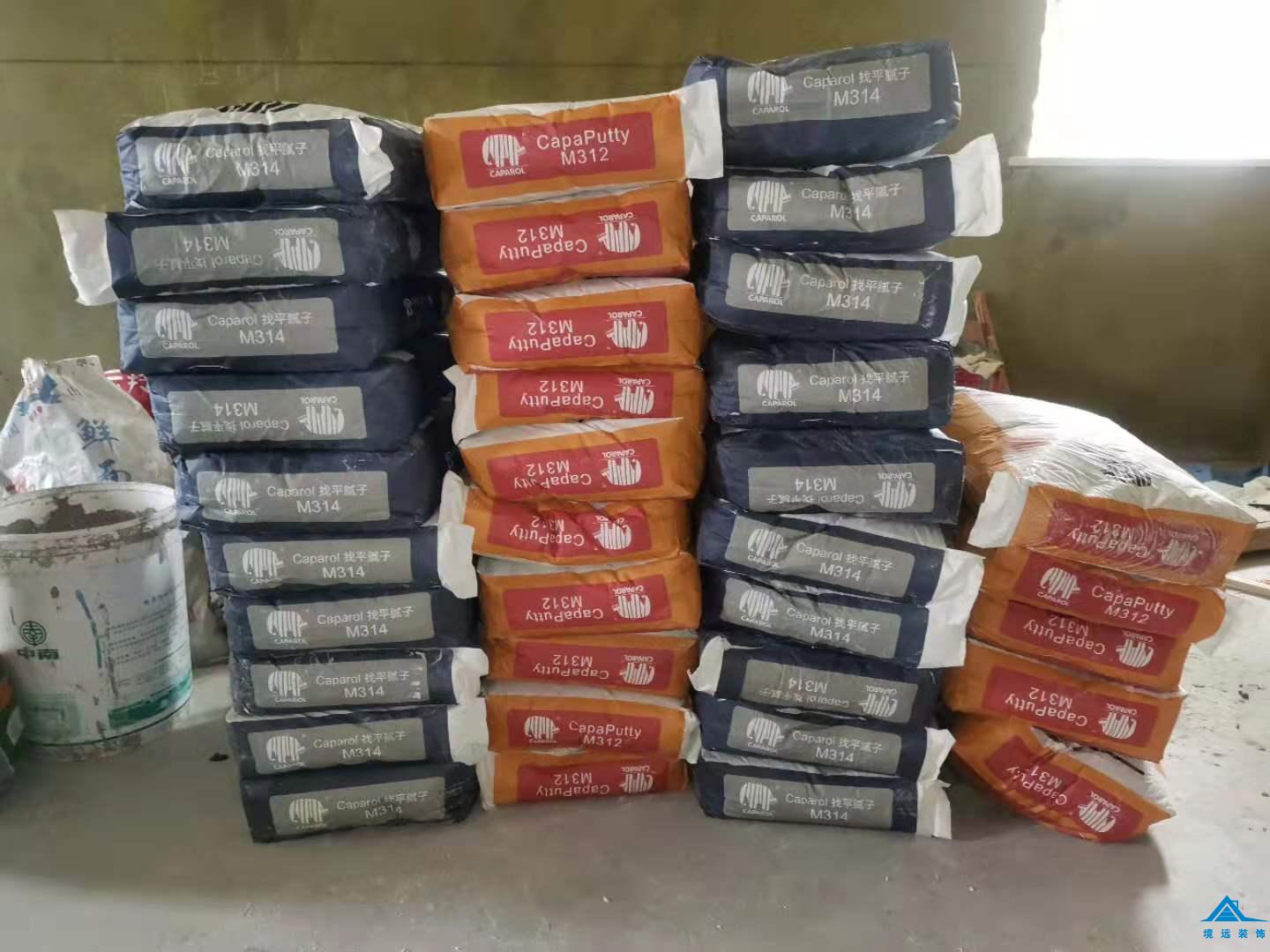

油漆

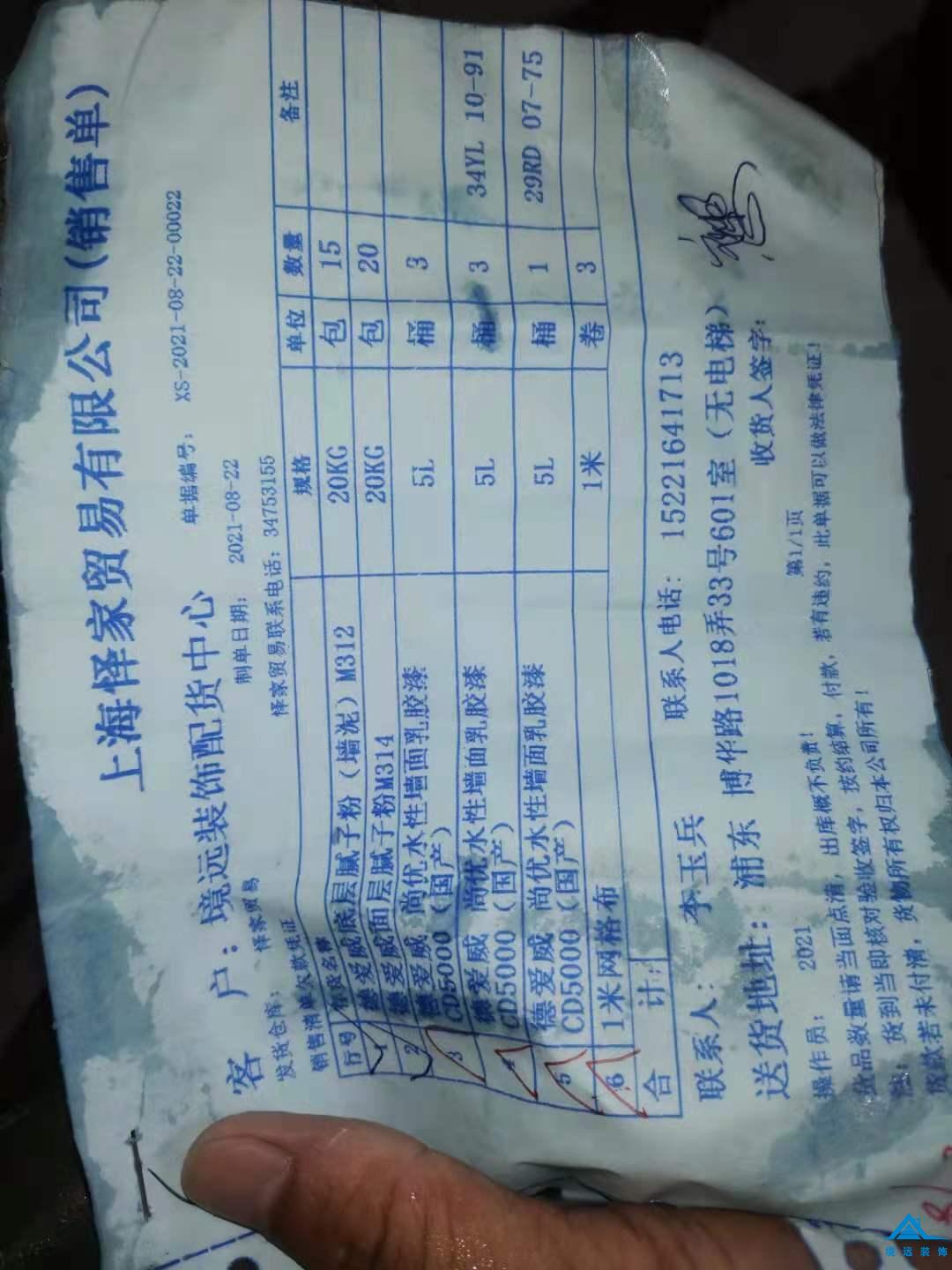

境远辅材配送中心,油漆材料配送到场。
材料管家: 境远辅材配送中心
0 0
2021-08-26 17:48

泥木

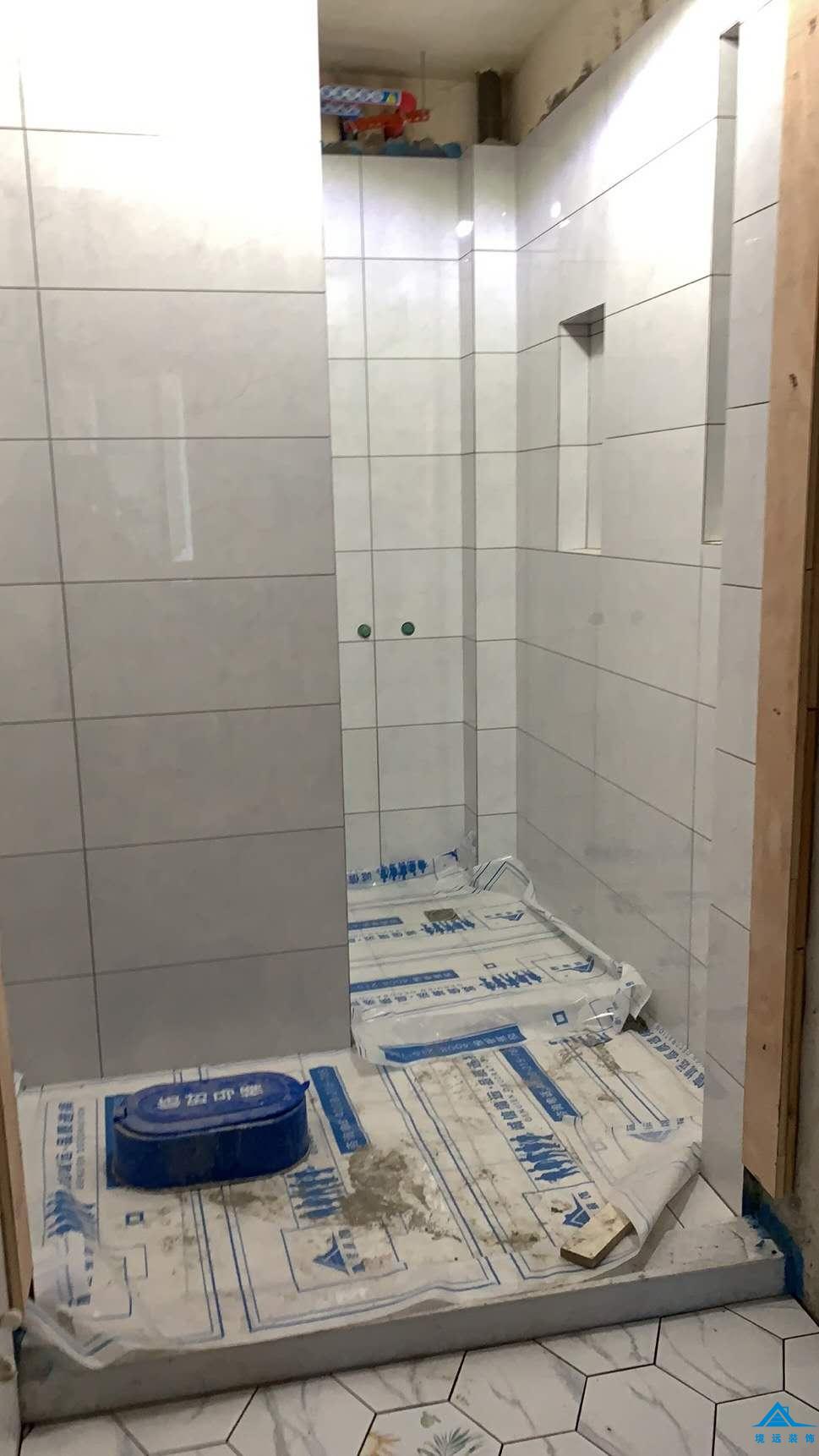

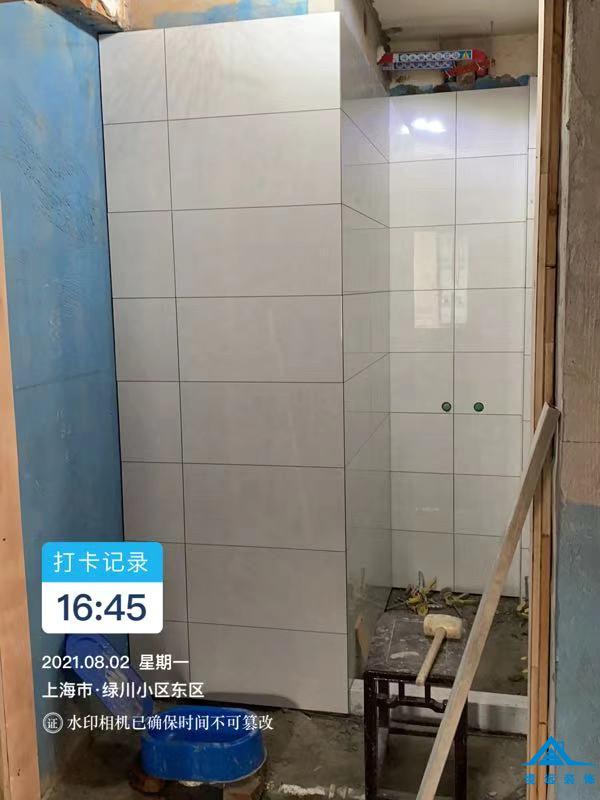

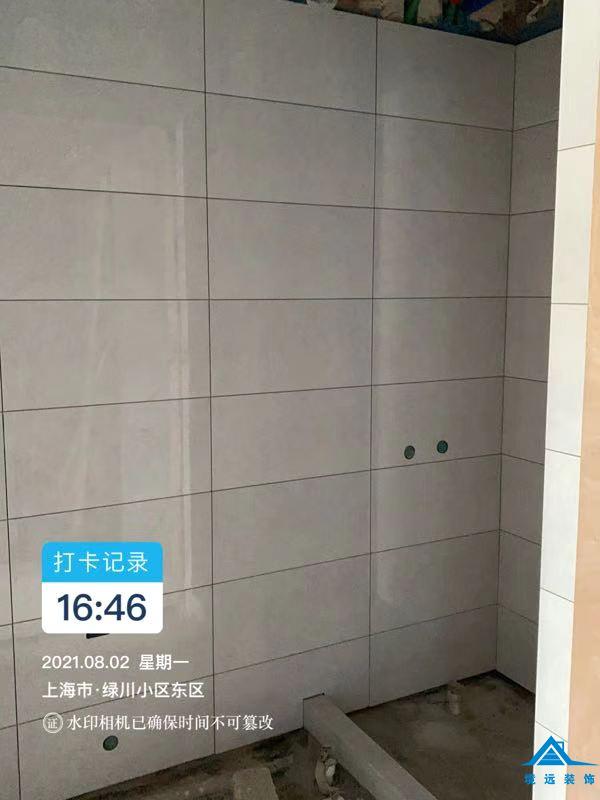

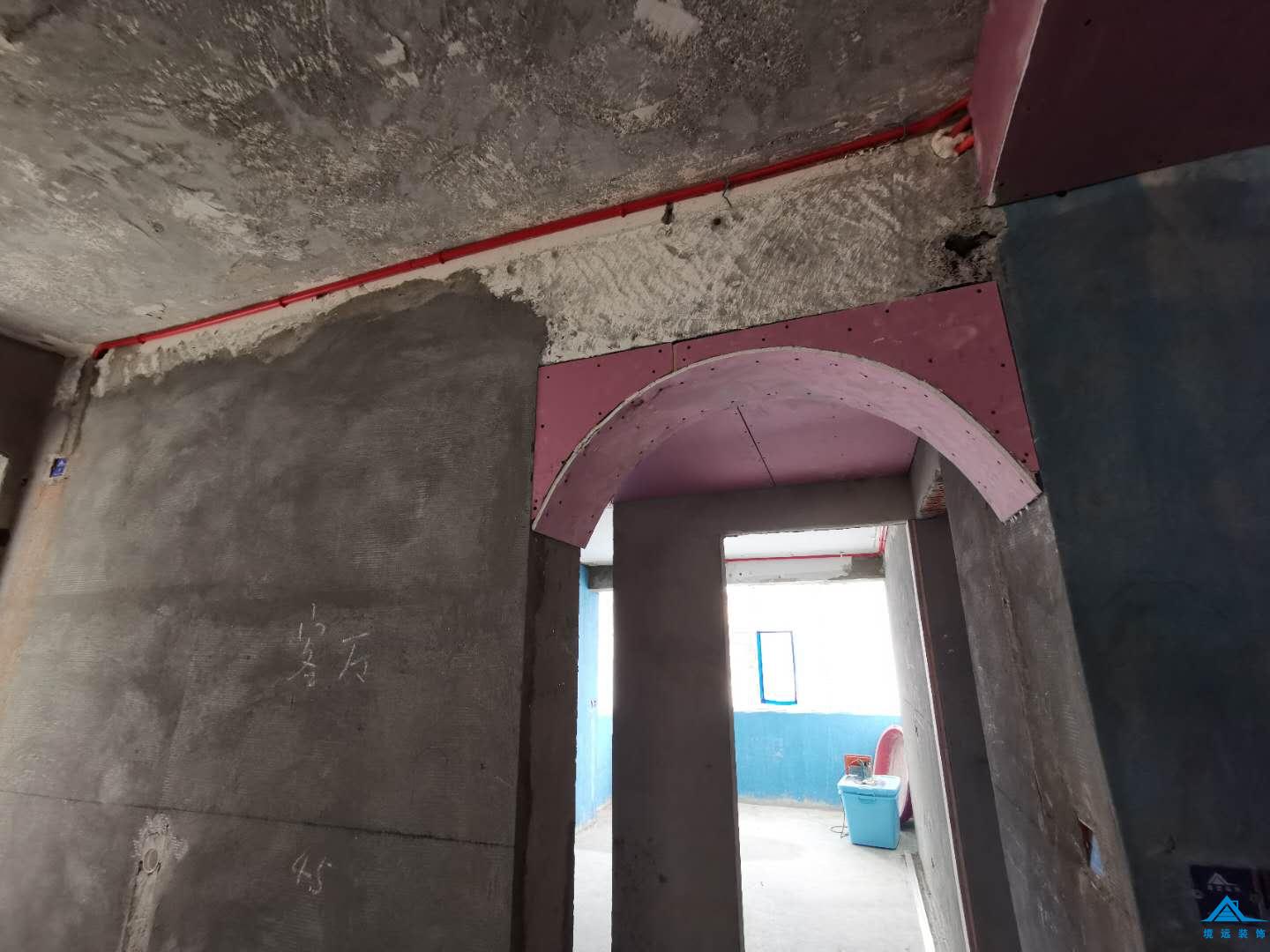

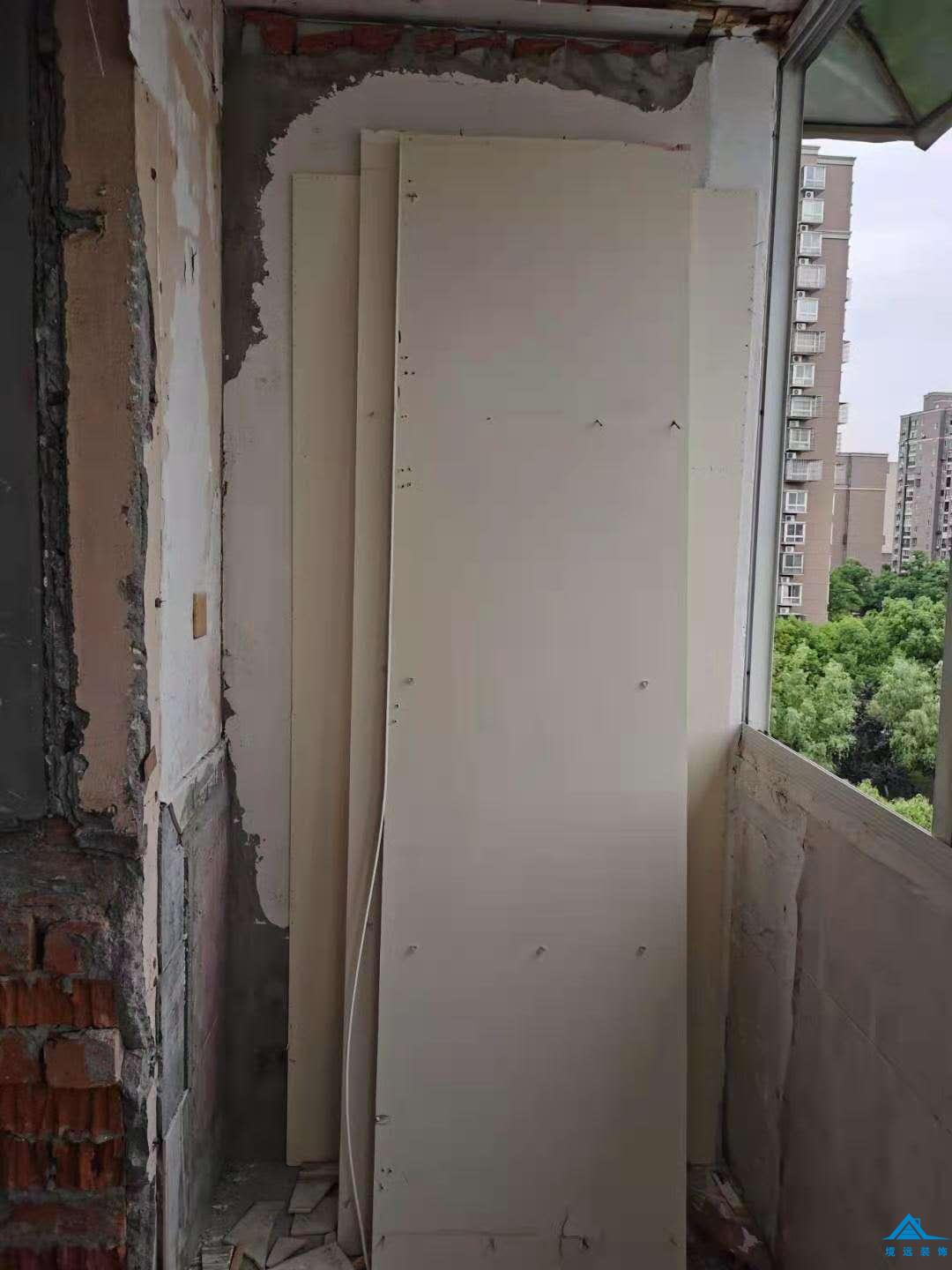

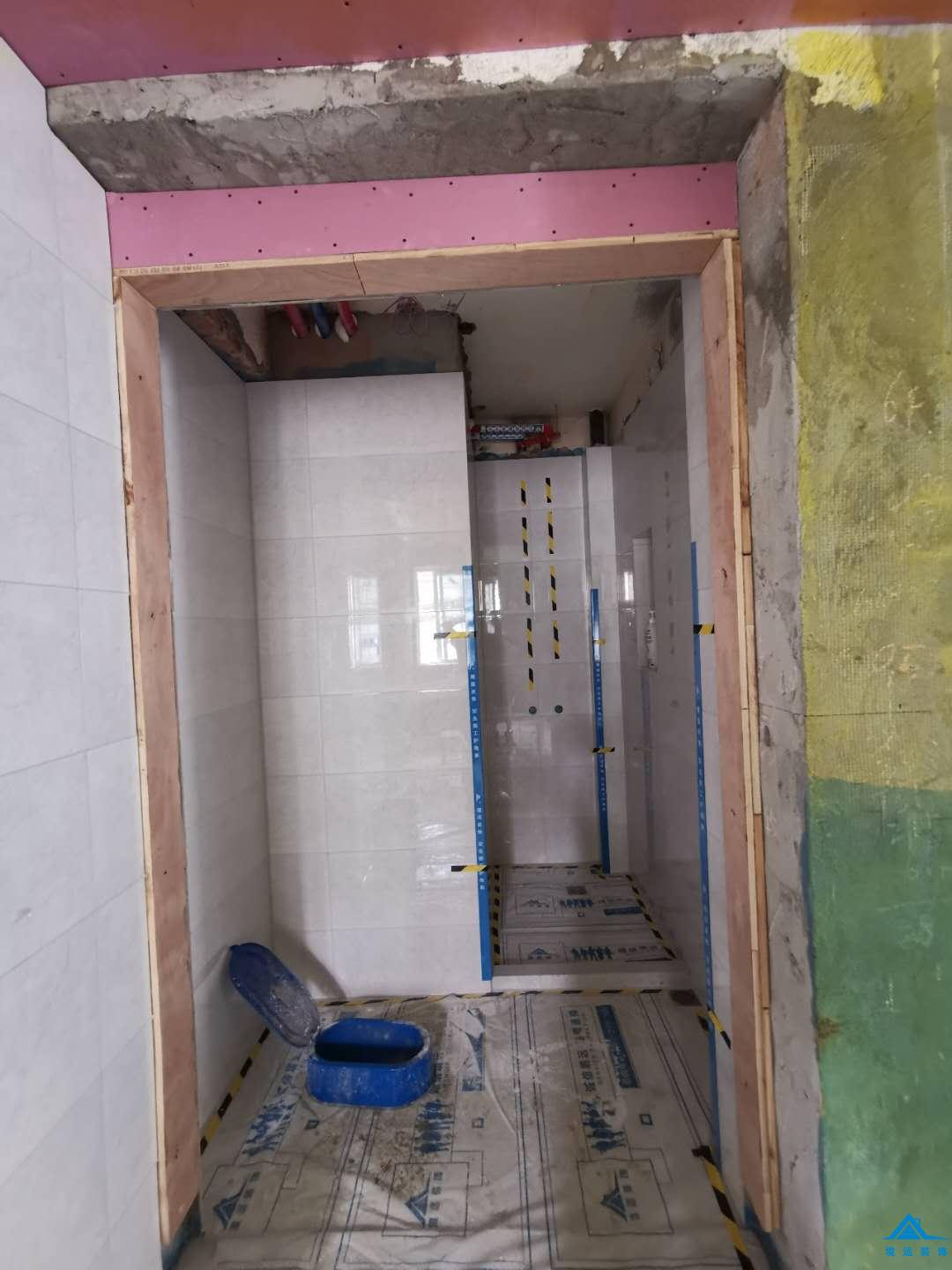

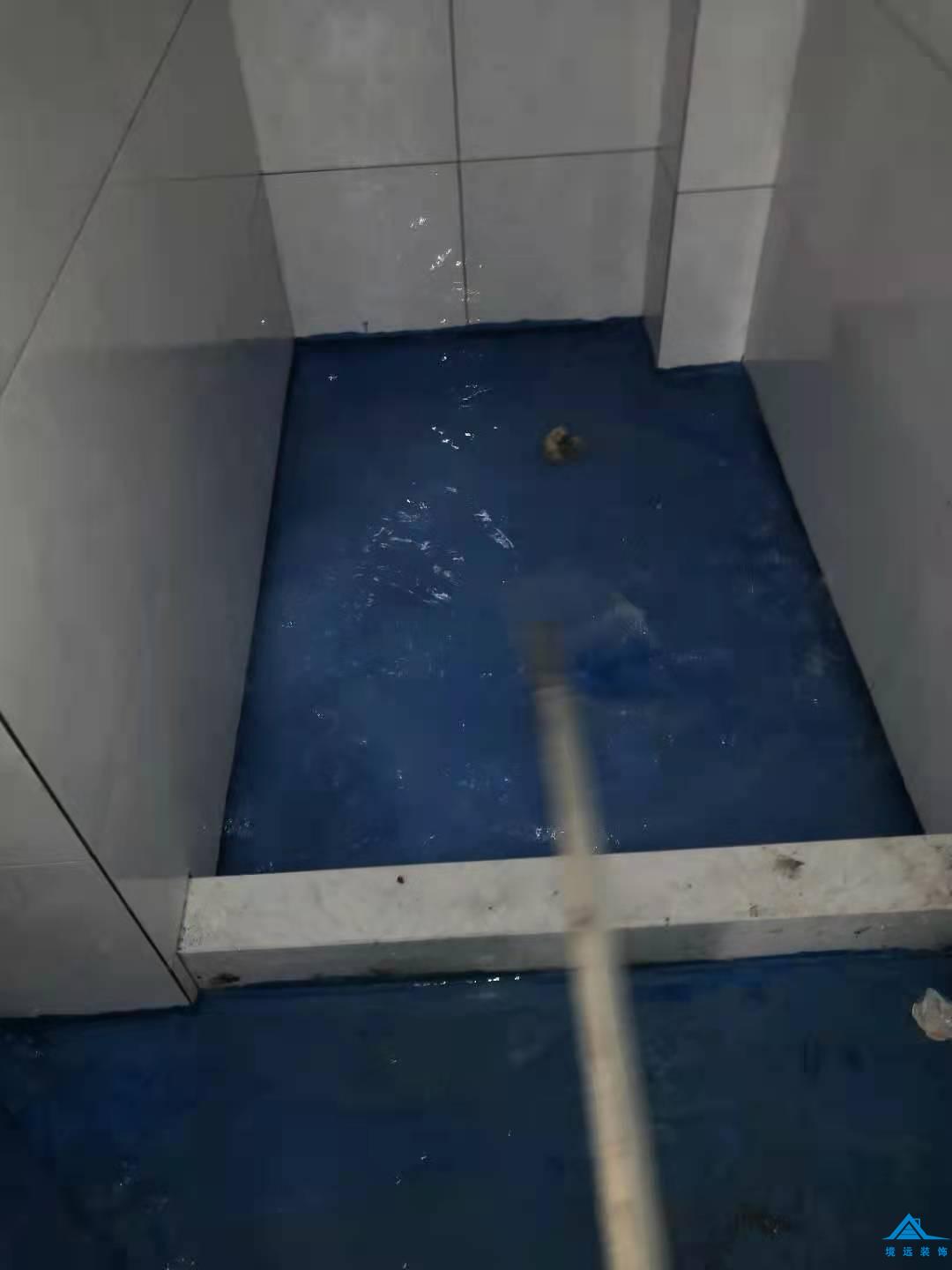

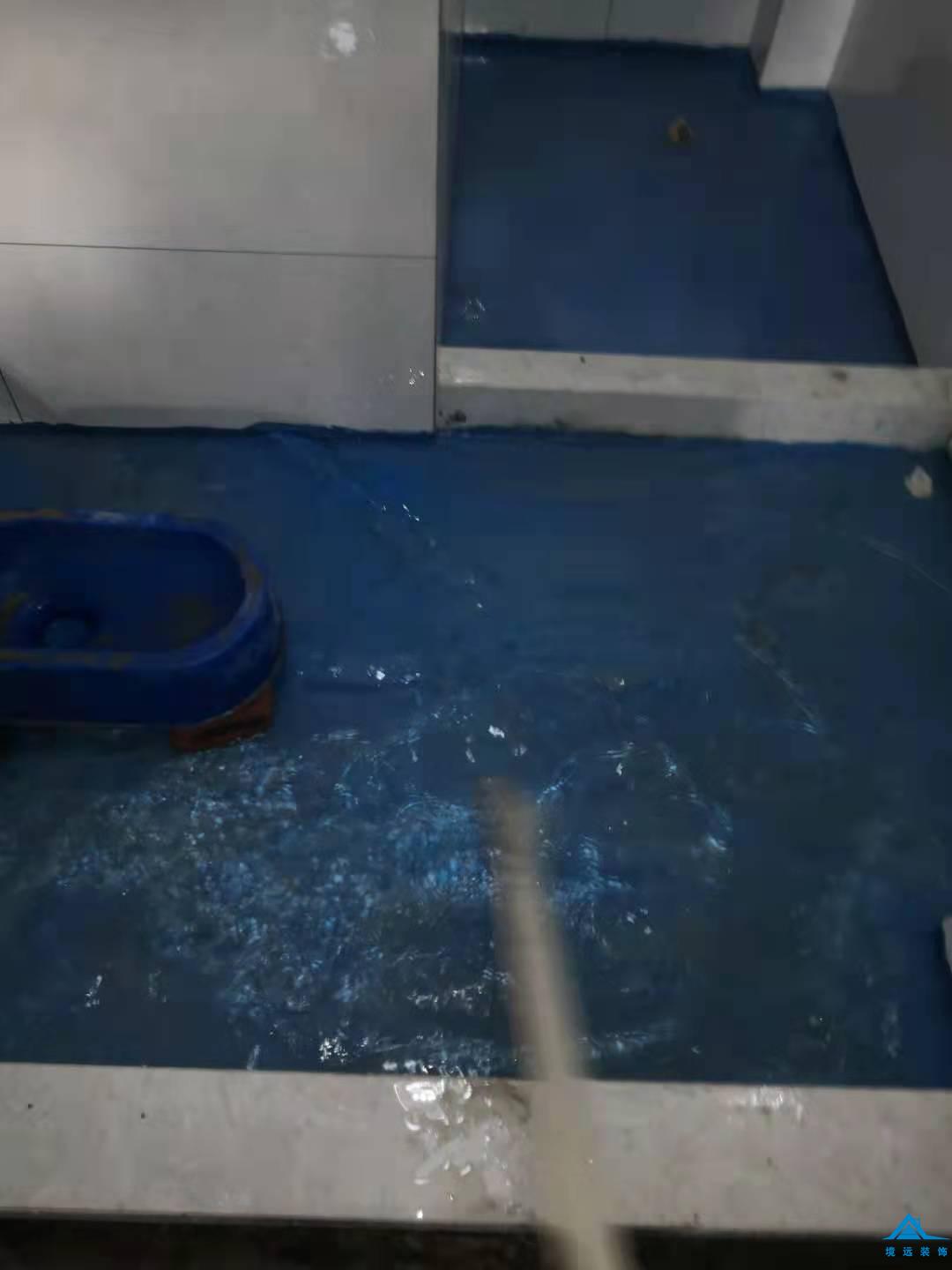

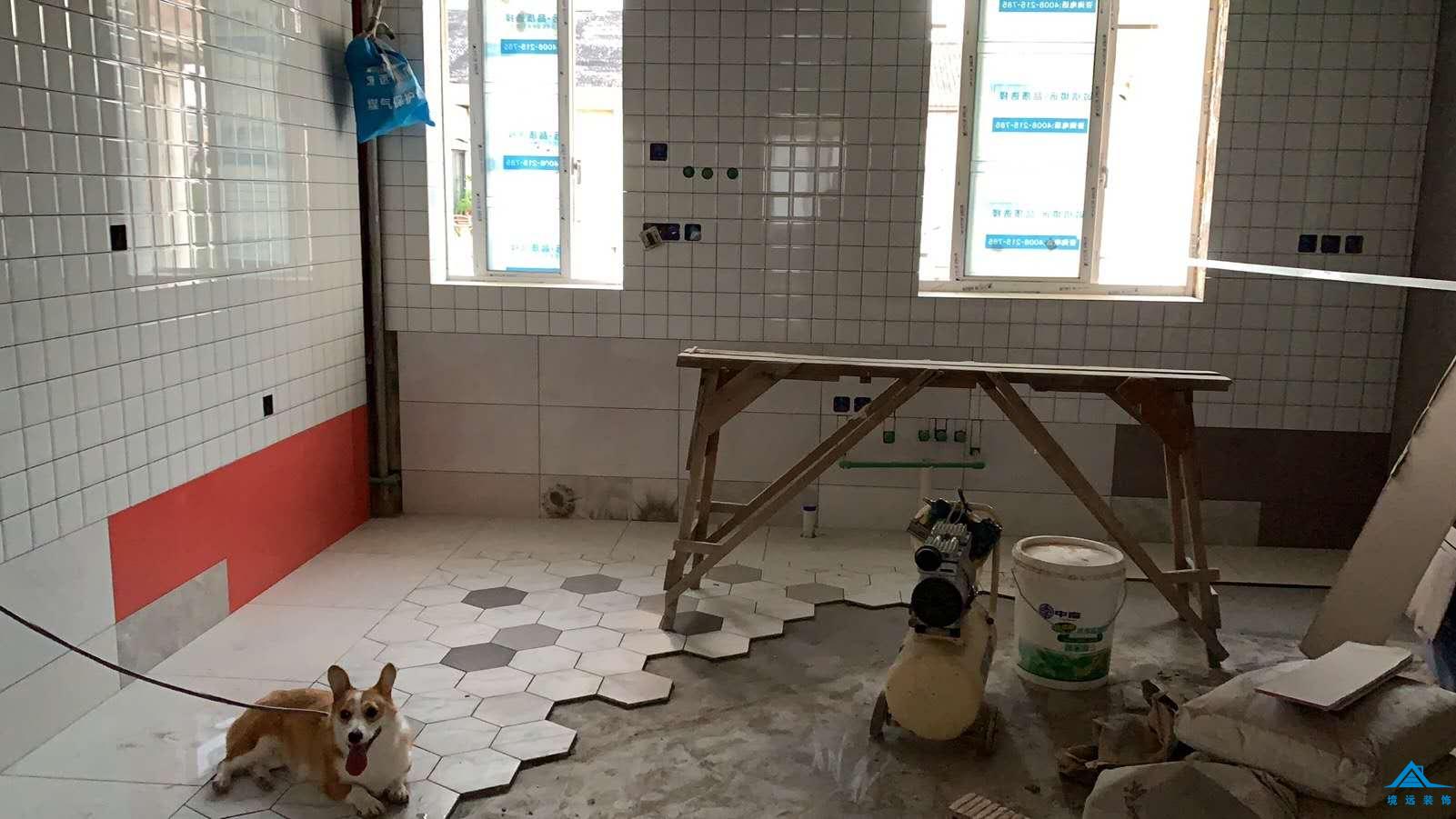

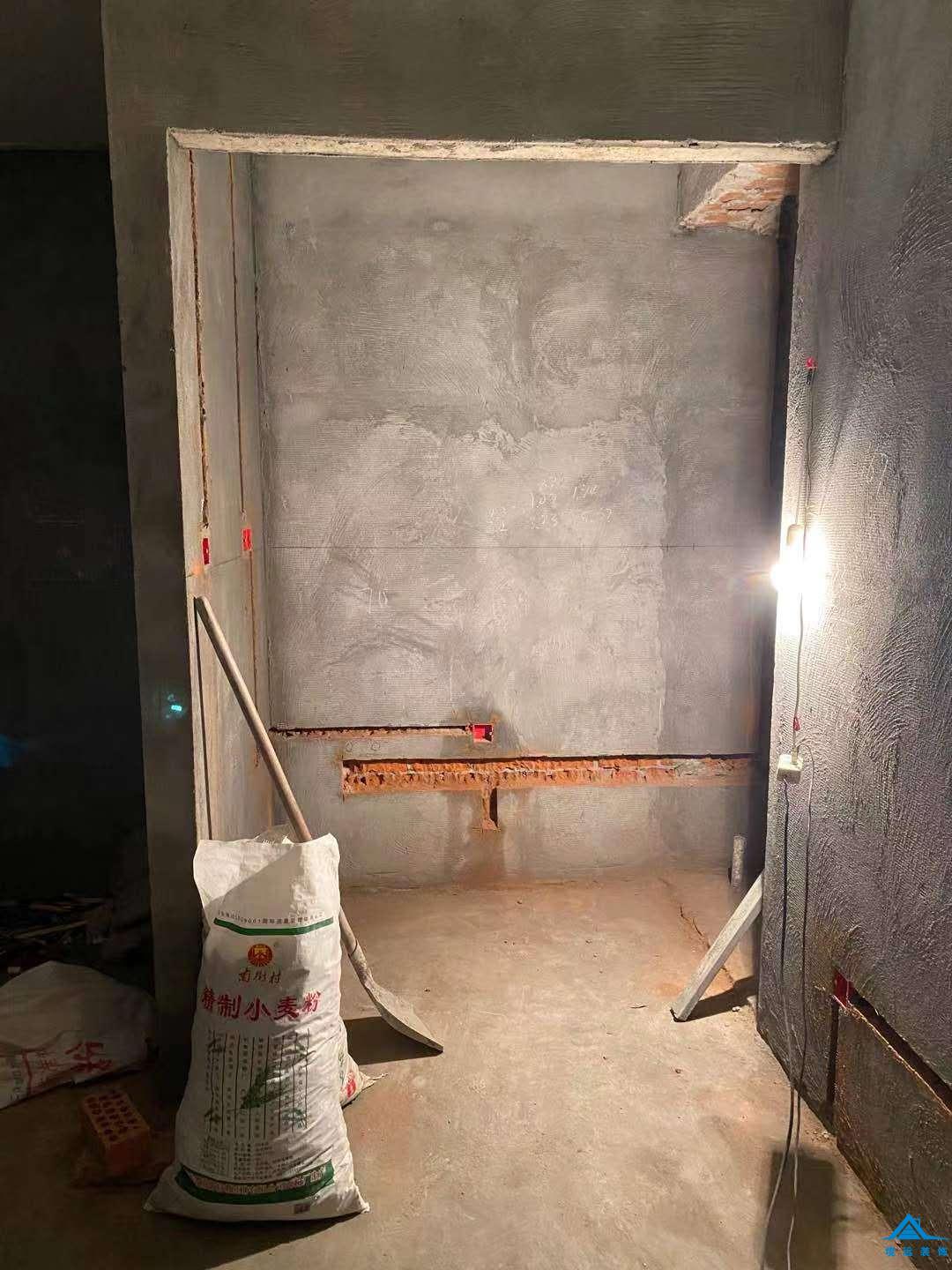

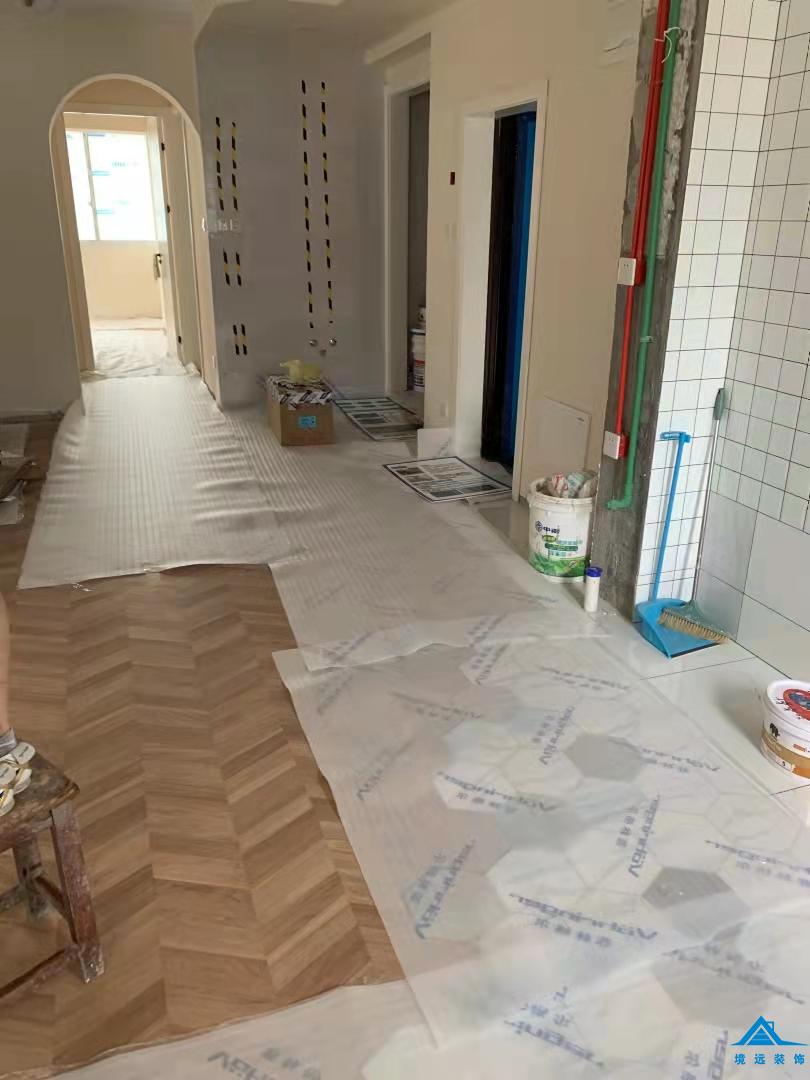

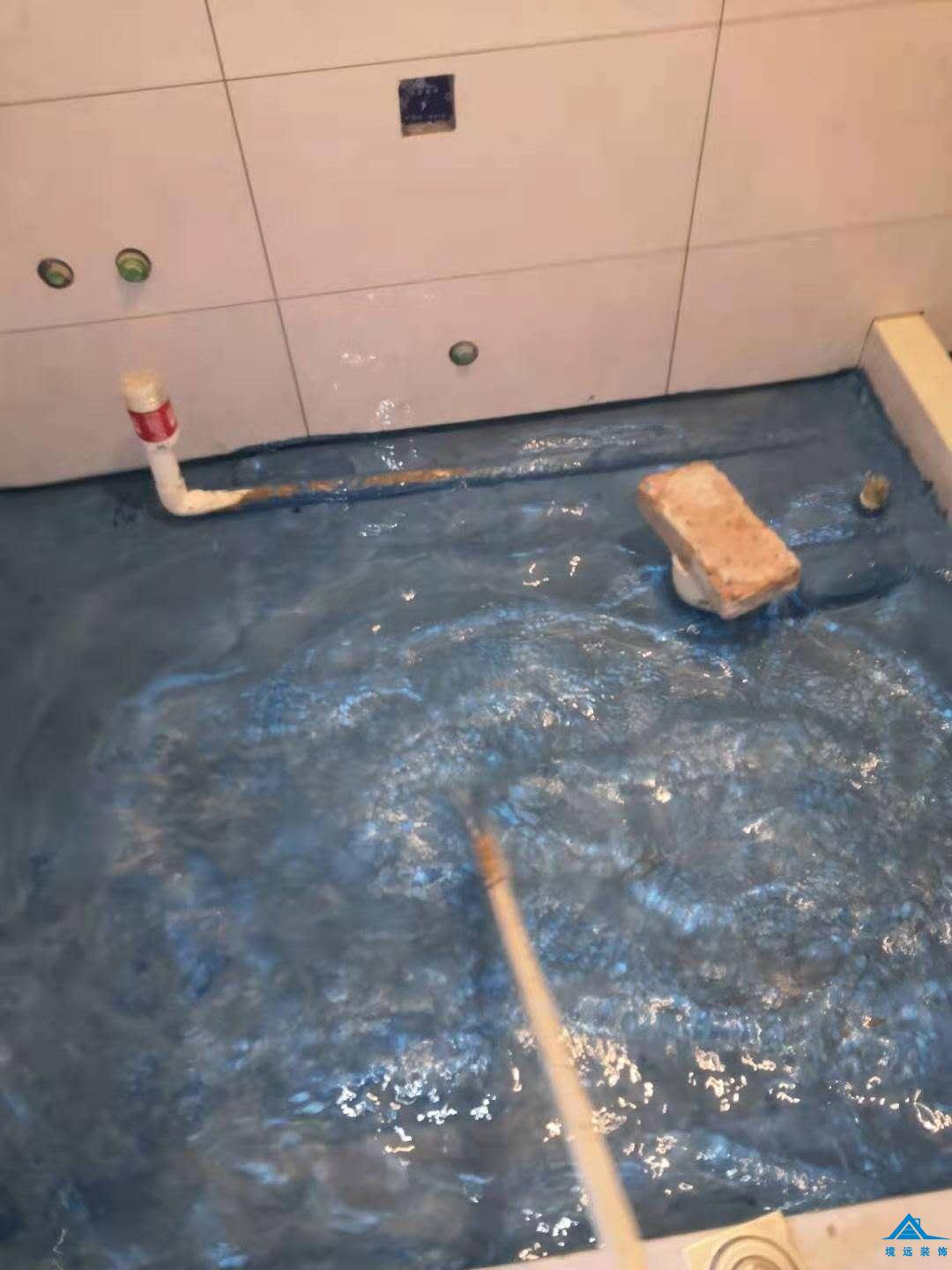

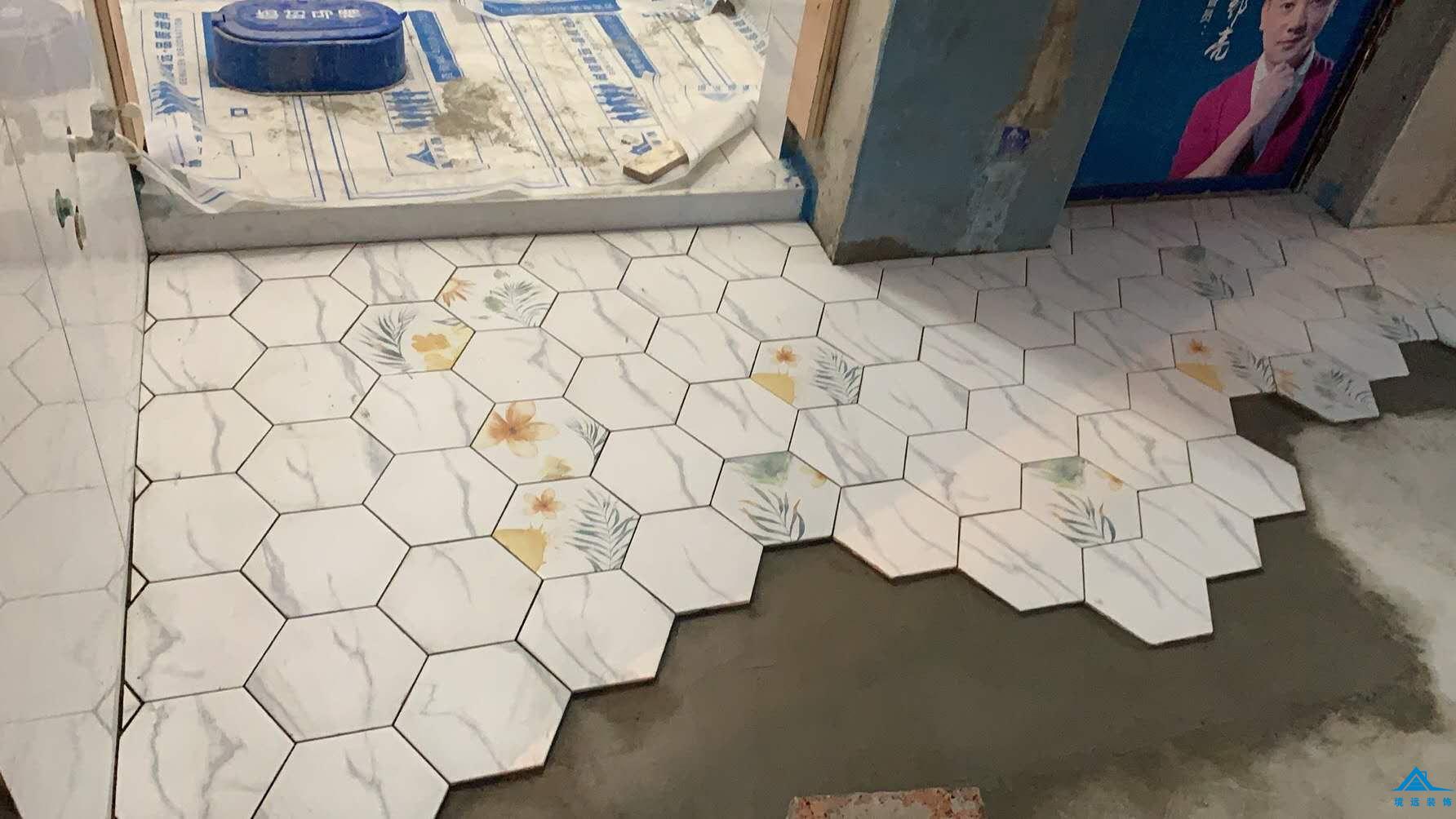

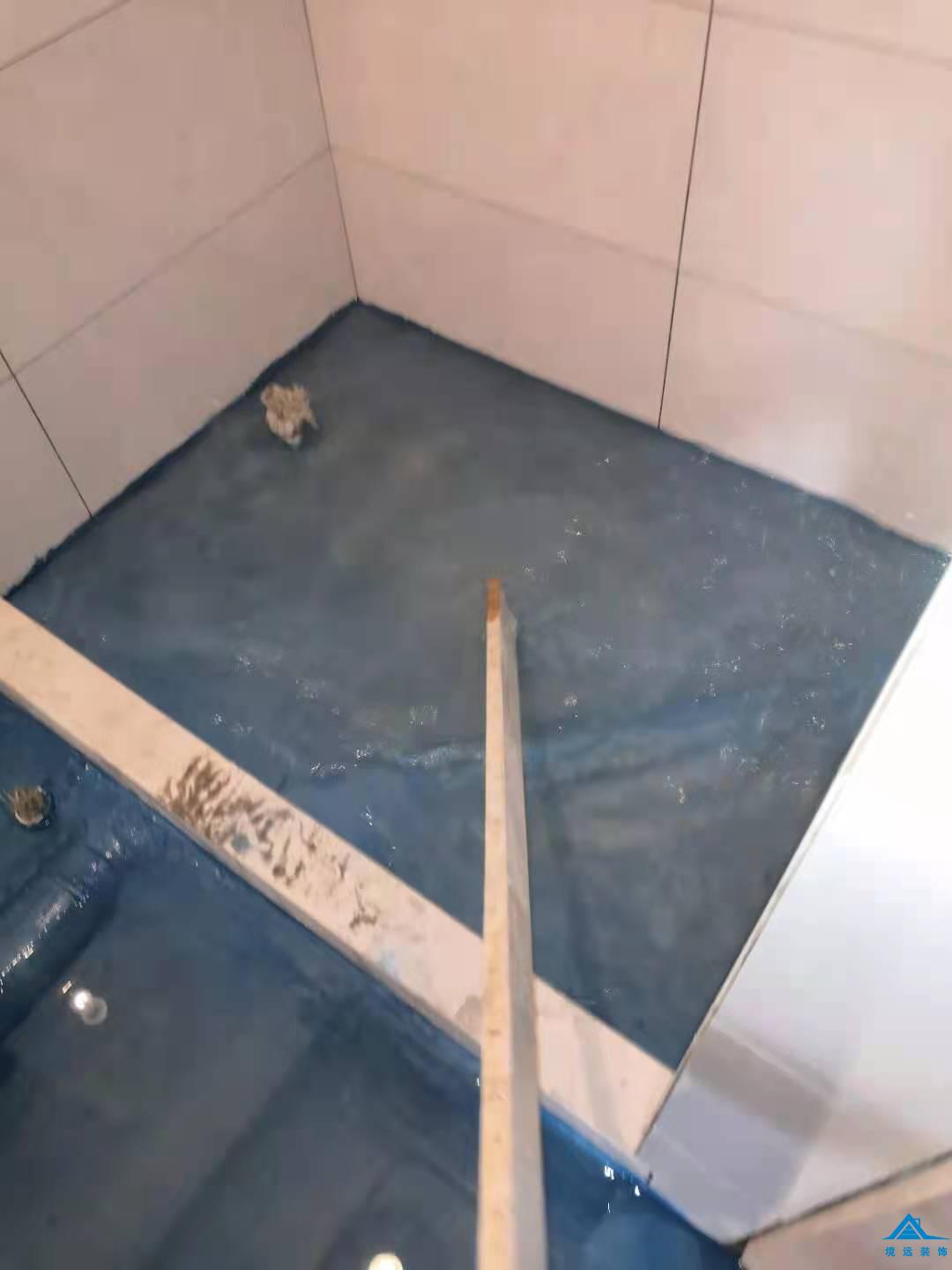

闭水试验已完成,墙地砖均已铺贴完成,定制产品开始测量下单。
设计师: 雷小东
0 0
2021-08-07 11:45

泥木

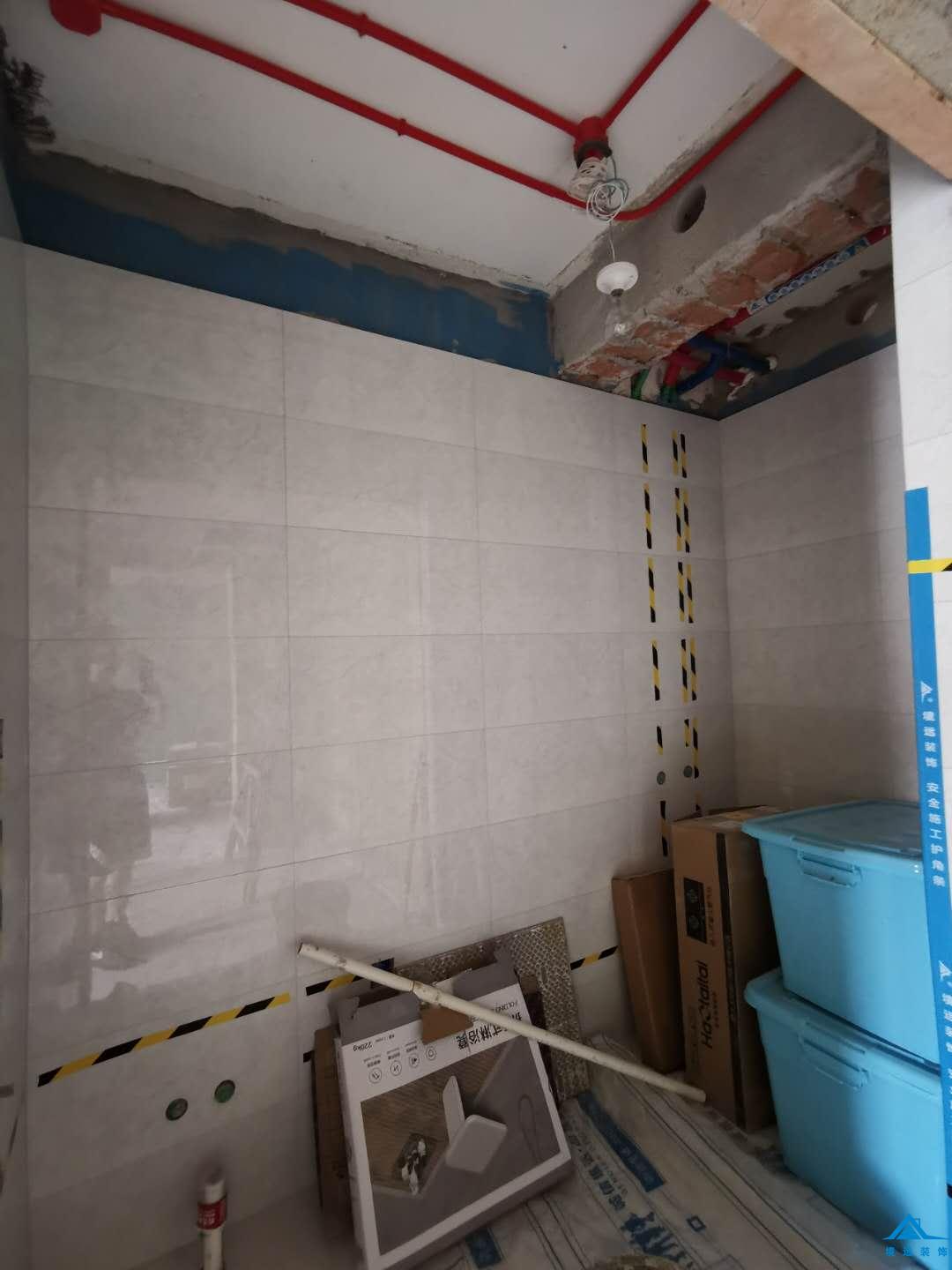

泥工师傅贴砖中,墙砖一铺贴完成,地暖以刷完防水,闭水试验24小时完成后开始地面贴砖。
设计师: 雷小东
0 0
2021-08-07 11:44

泥木

木工吊顶以基本完成,部分定制品可测量,下一步施工为泥工贴砖。
设计师: 雷小东
0 0
2021-07-31 12:15

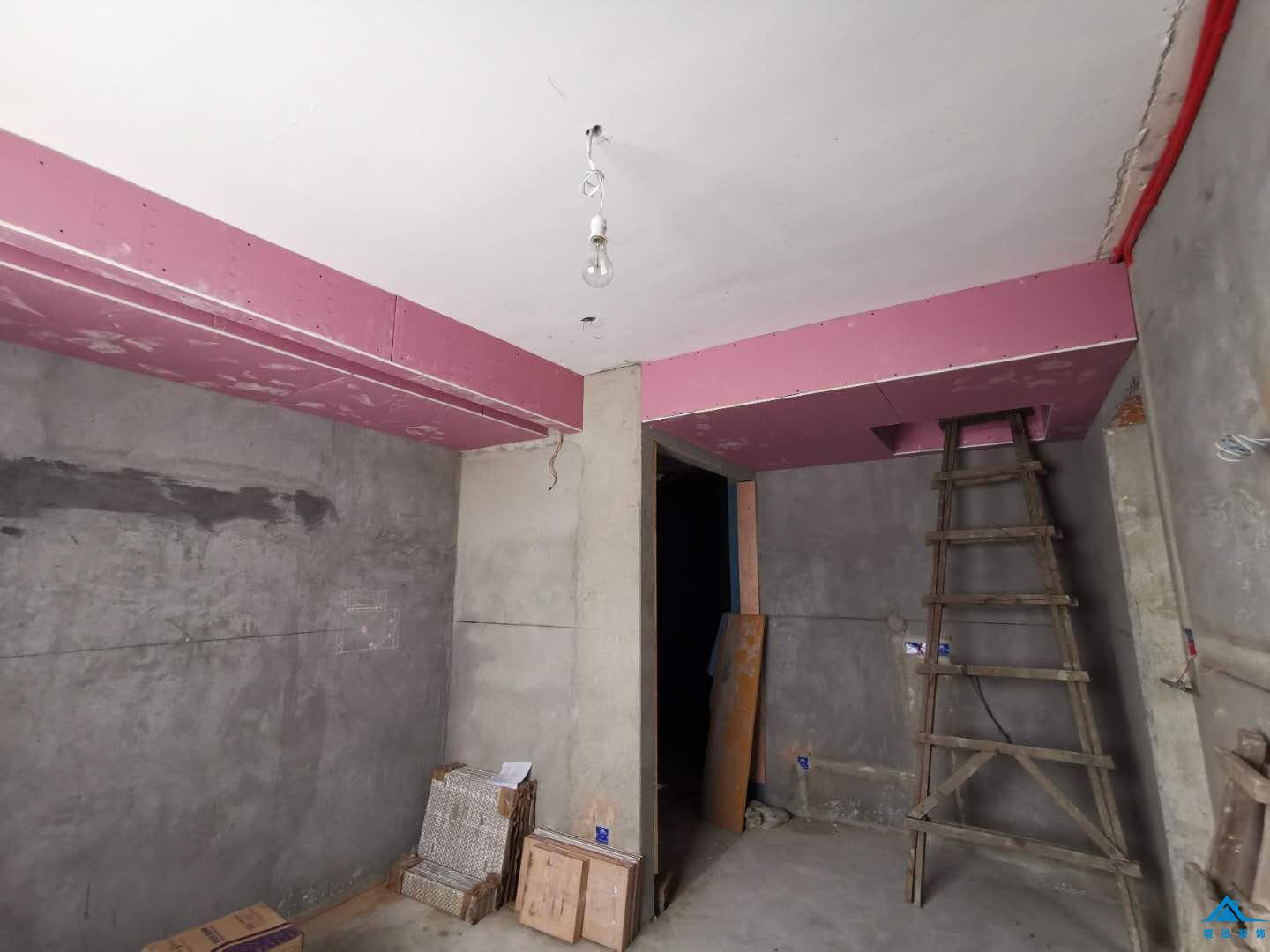

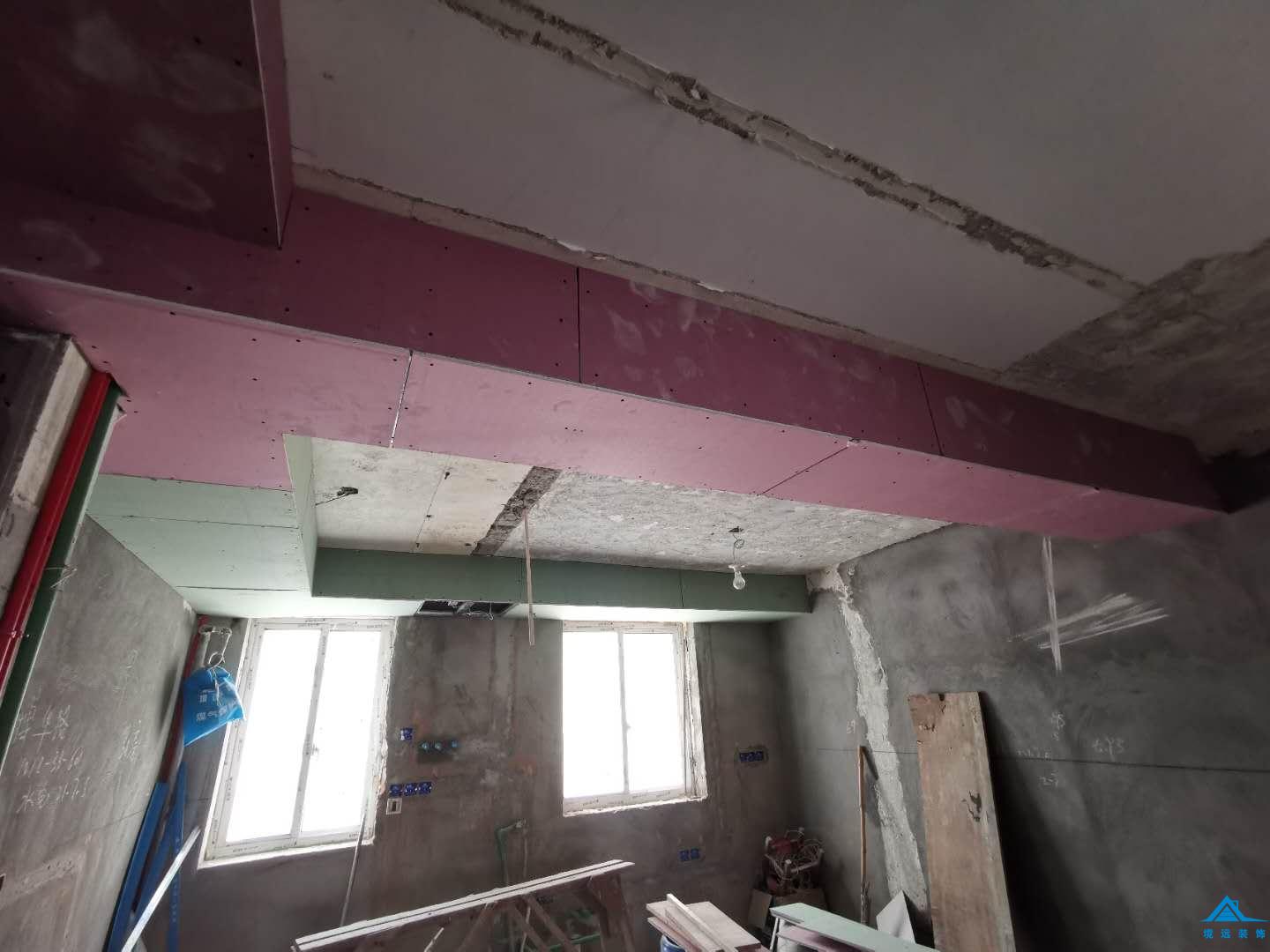

泥木

木工吊顶施工中,木工结束后泥工施工。
设计师: 雷小东
0 0
2021-07-29 15:42

泥木

地面找平及养护已完成,同业主及施工人员现场完成泥木交底,下一步施工为木工施工。
设计师: 雷小东
0 0
2021-07-22 16:52

泥木

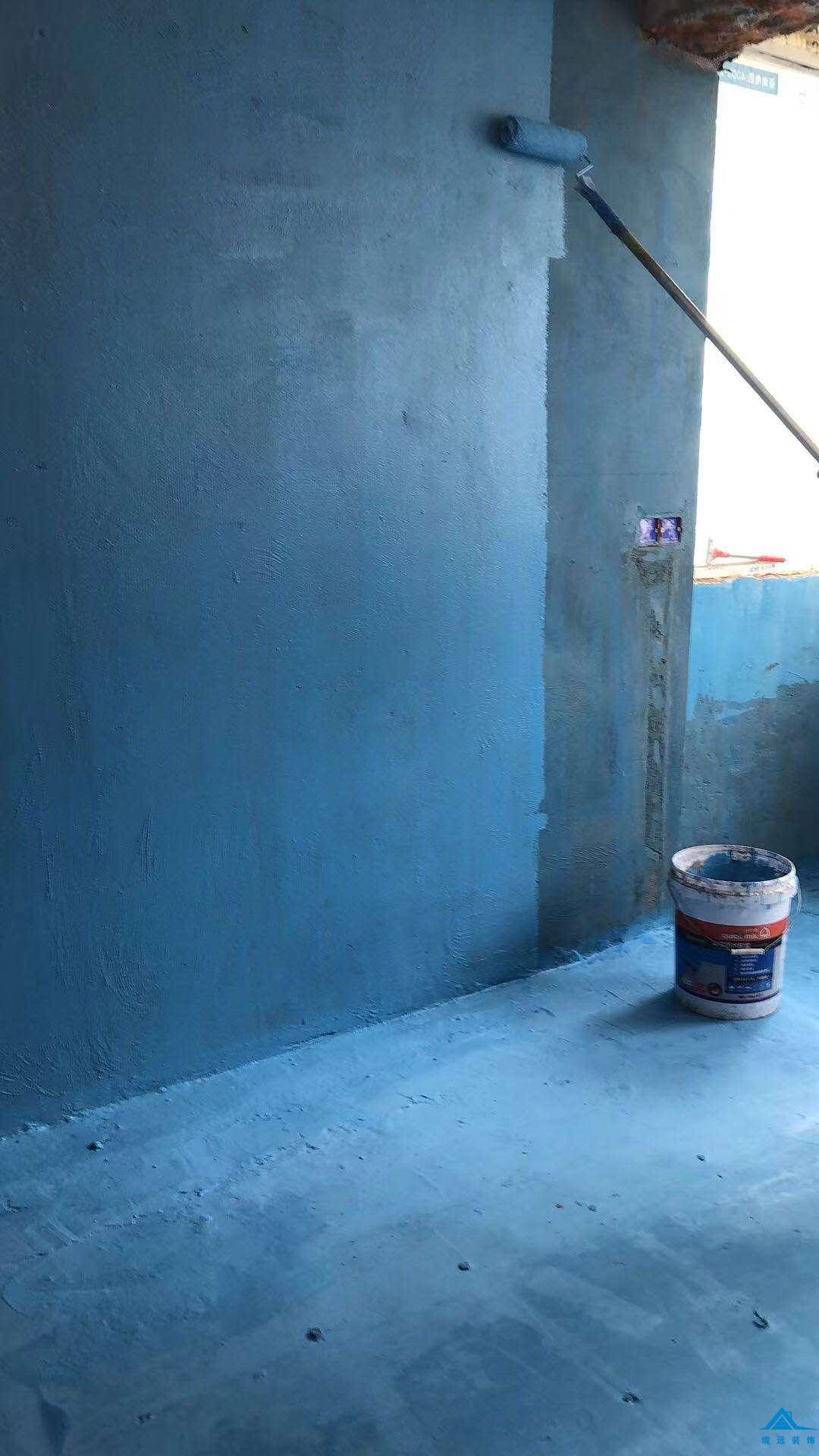

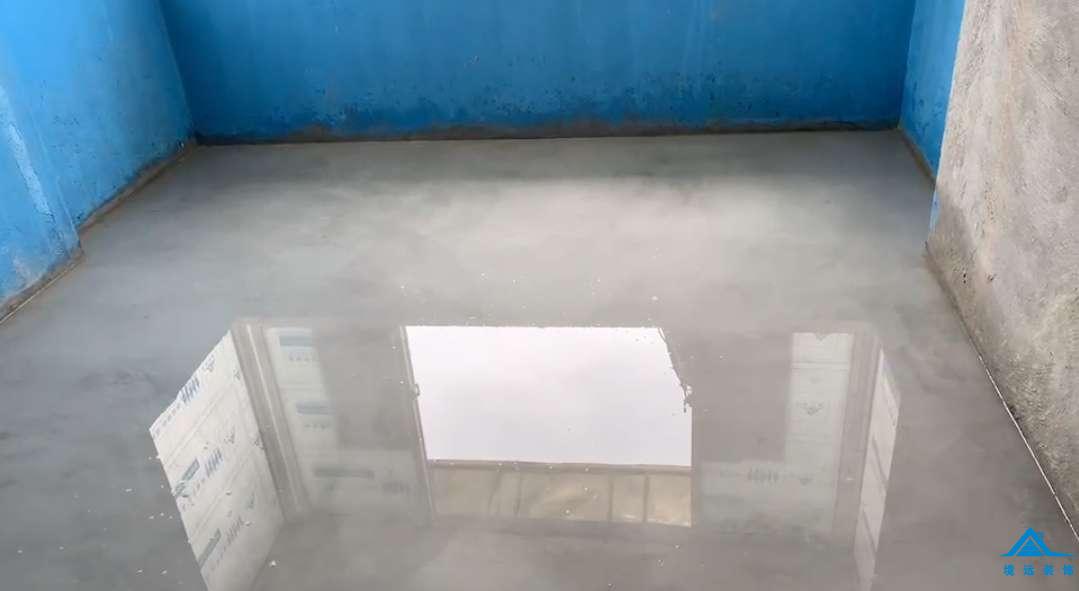

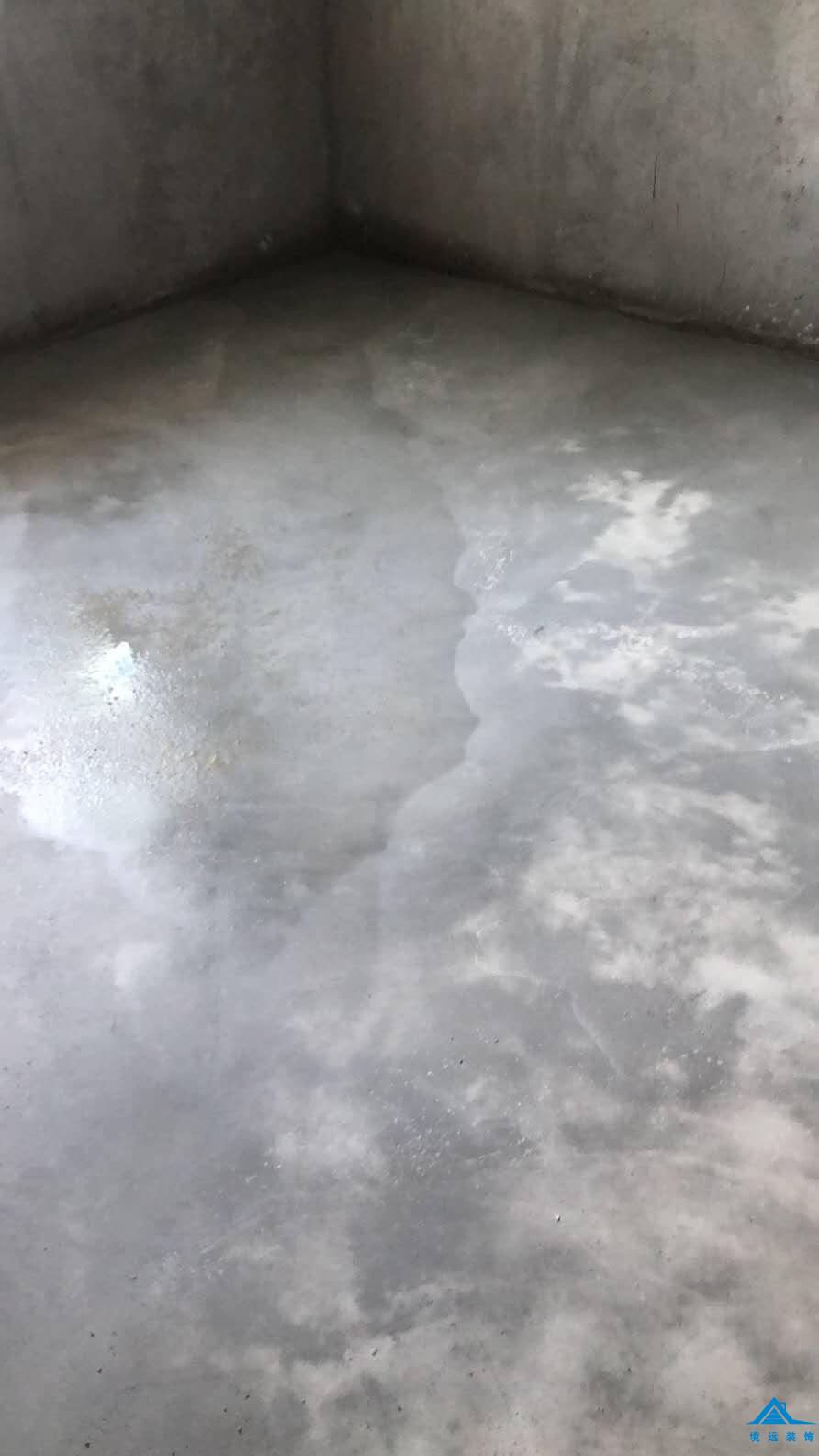

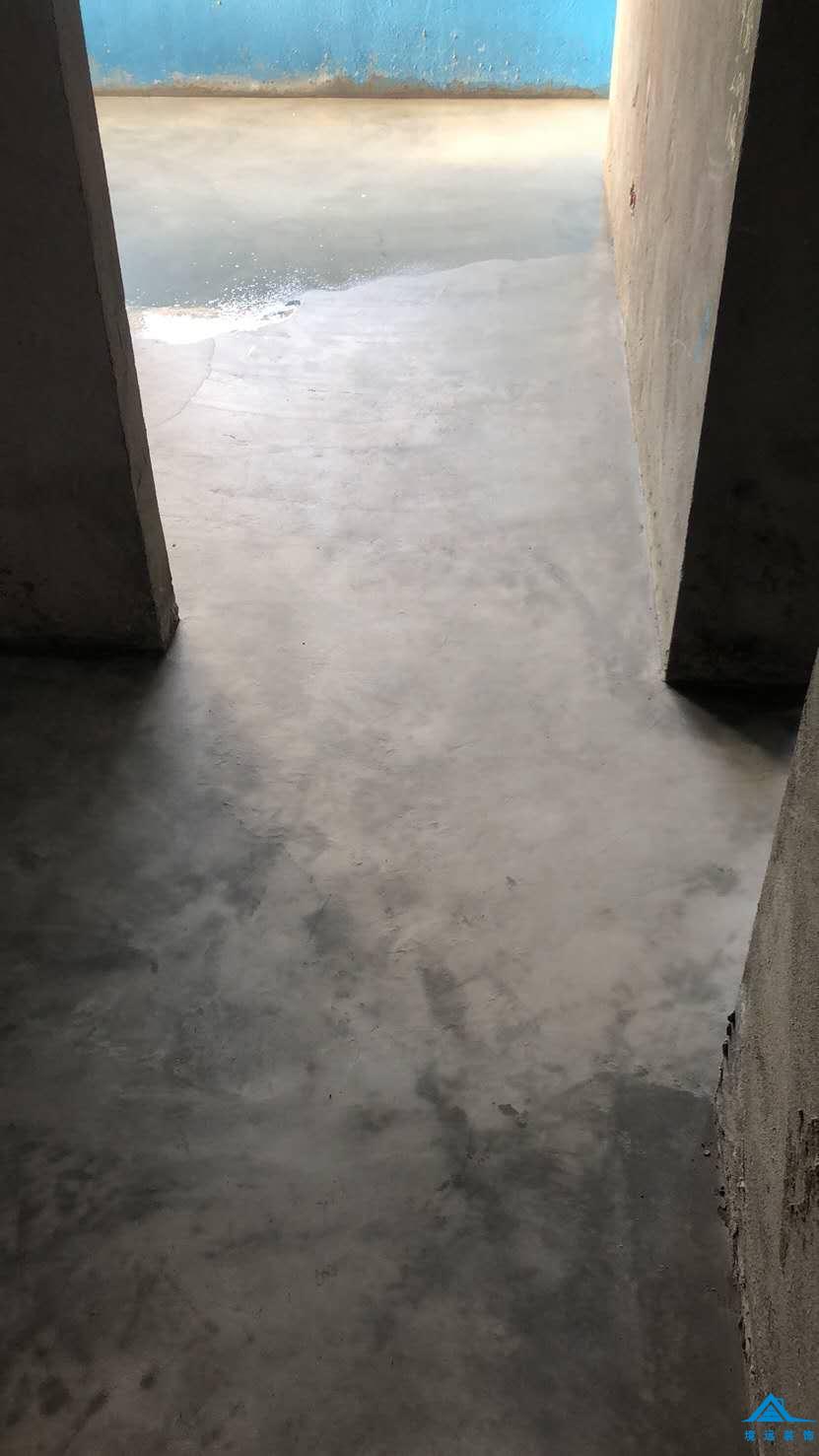

预制楼板地面防水,地面水泥砂浆找平均已完成,目前洒水养护中。
设计师: 雷小东
0 0
2021-07-22 16:50

泥木

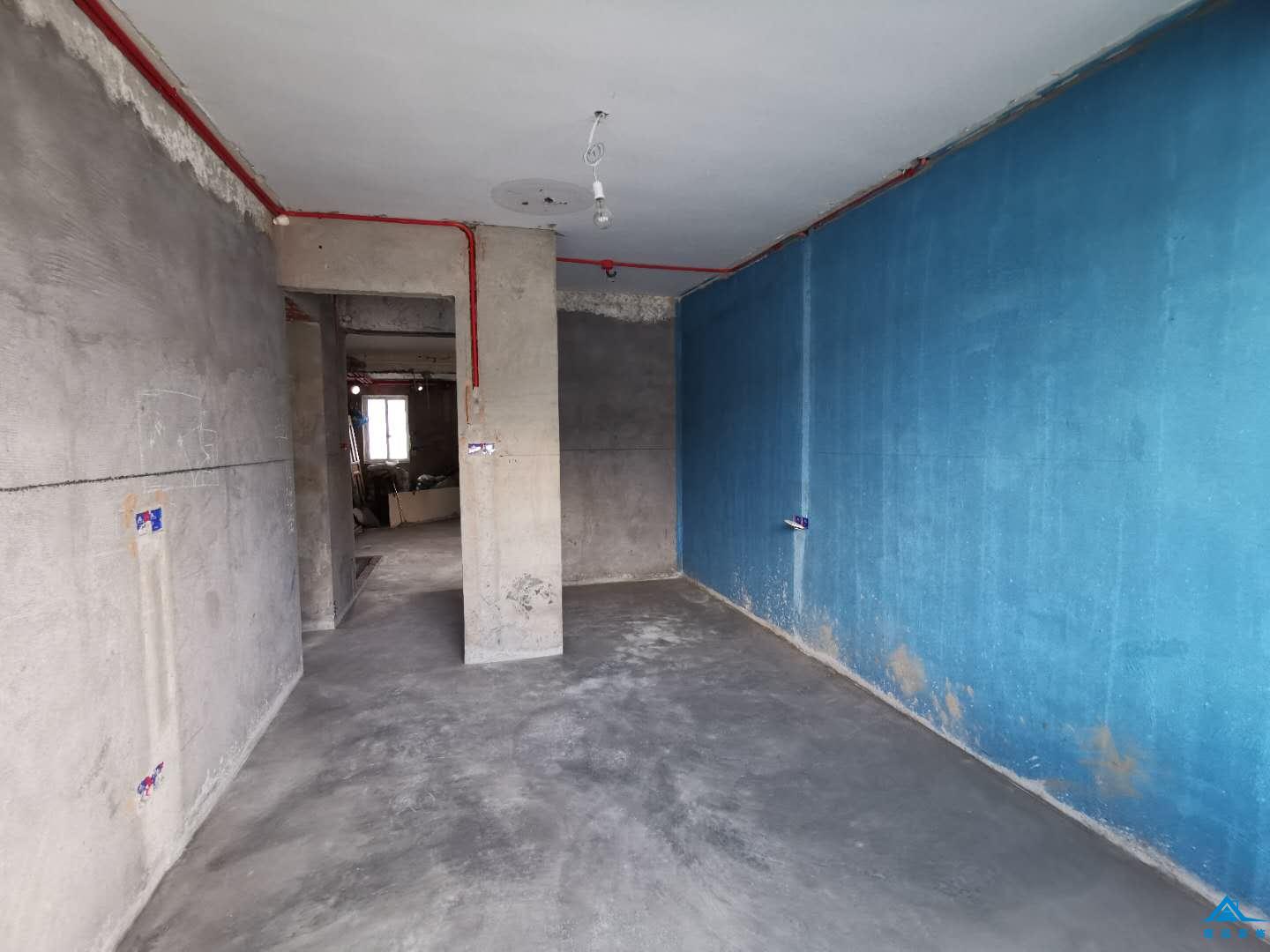

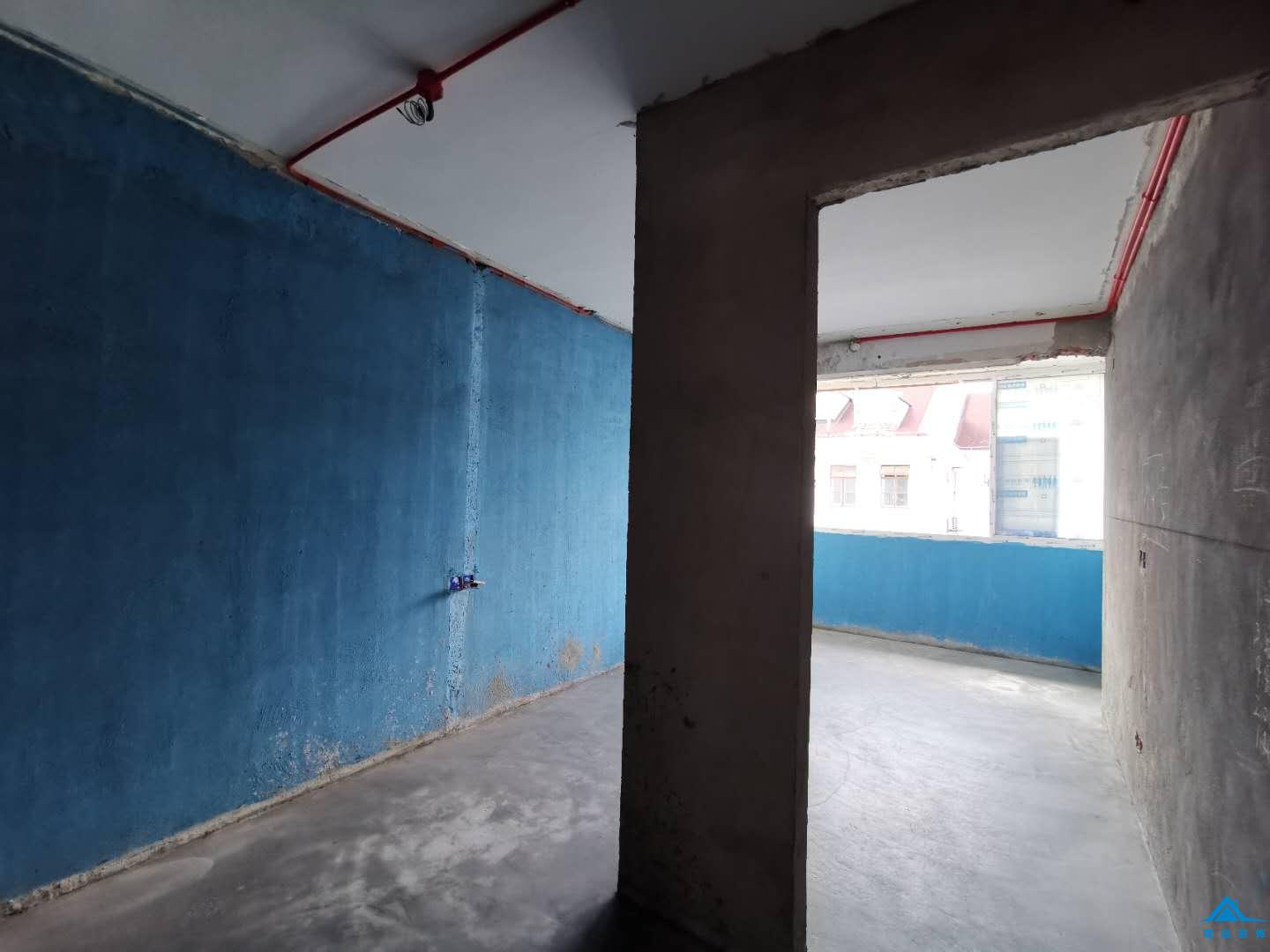

水电施工已完成,并与第三方监理完成验收,下一步施工,防水以及地面找平。
设计师: 雷小东
0 0
2021-07-22 16:48

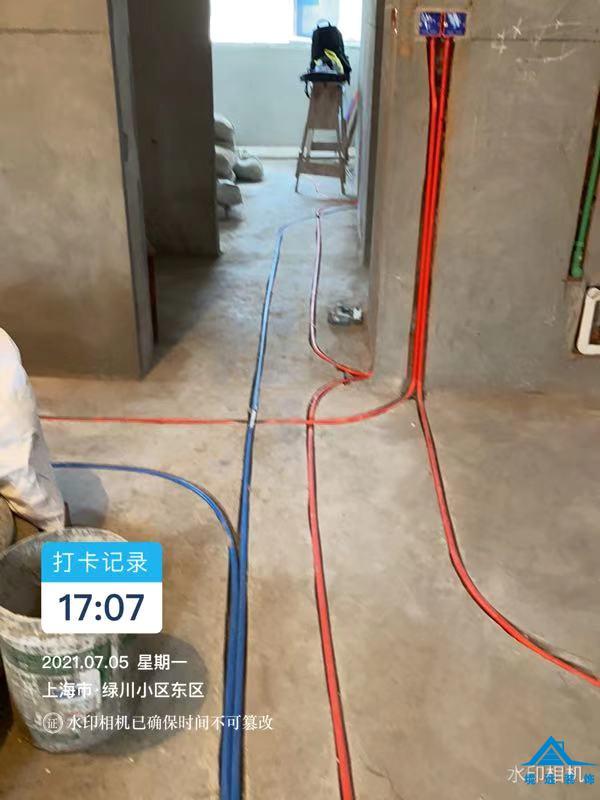

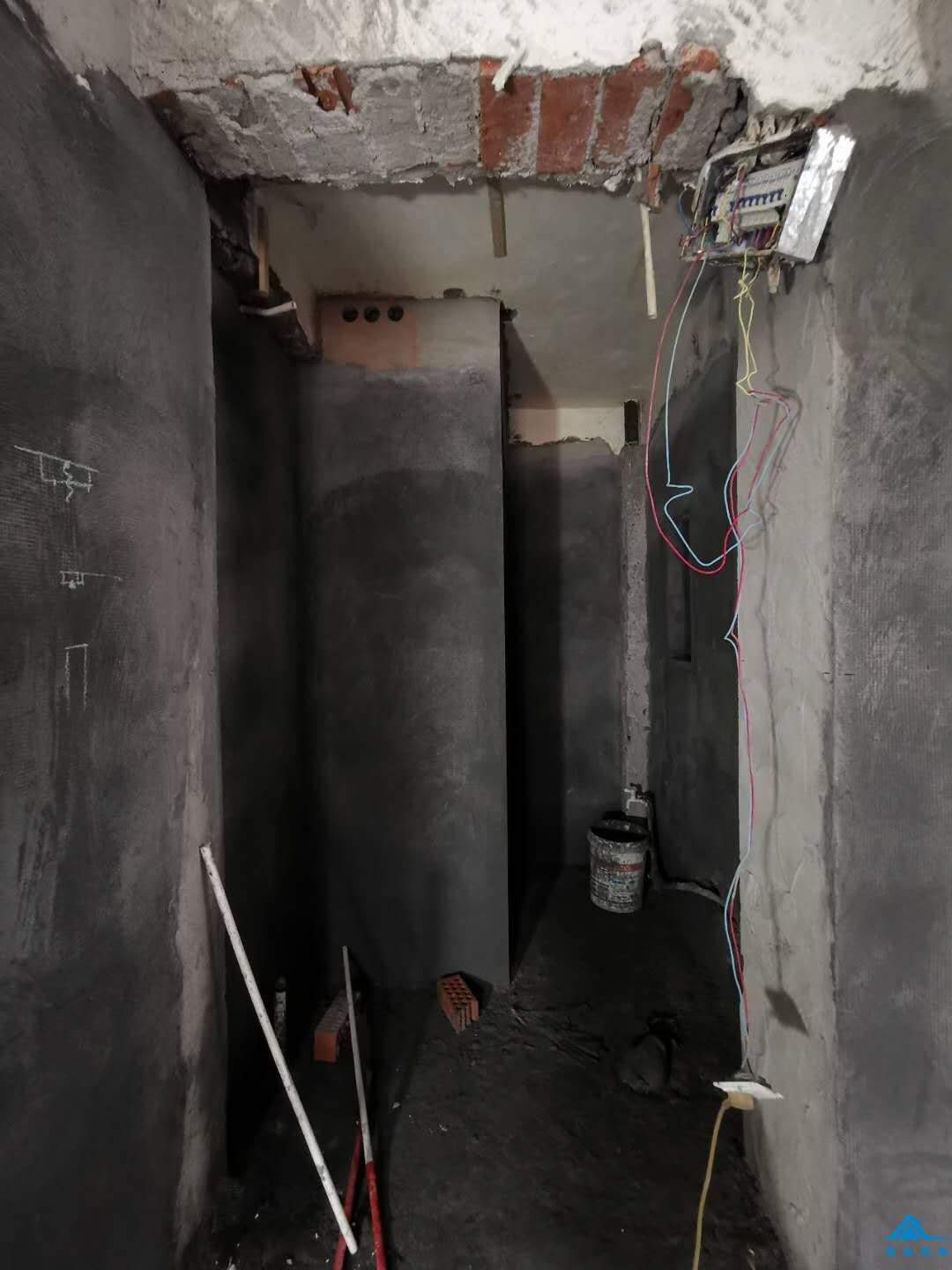

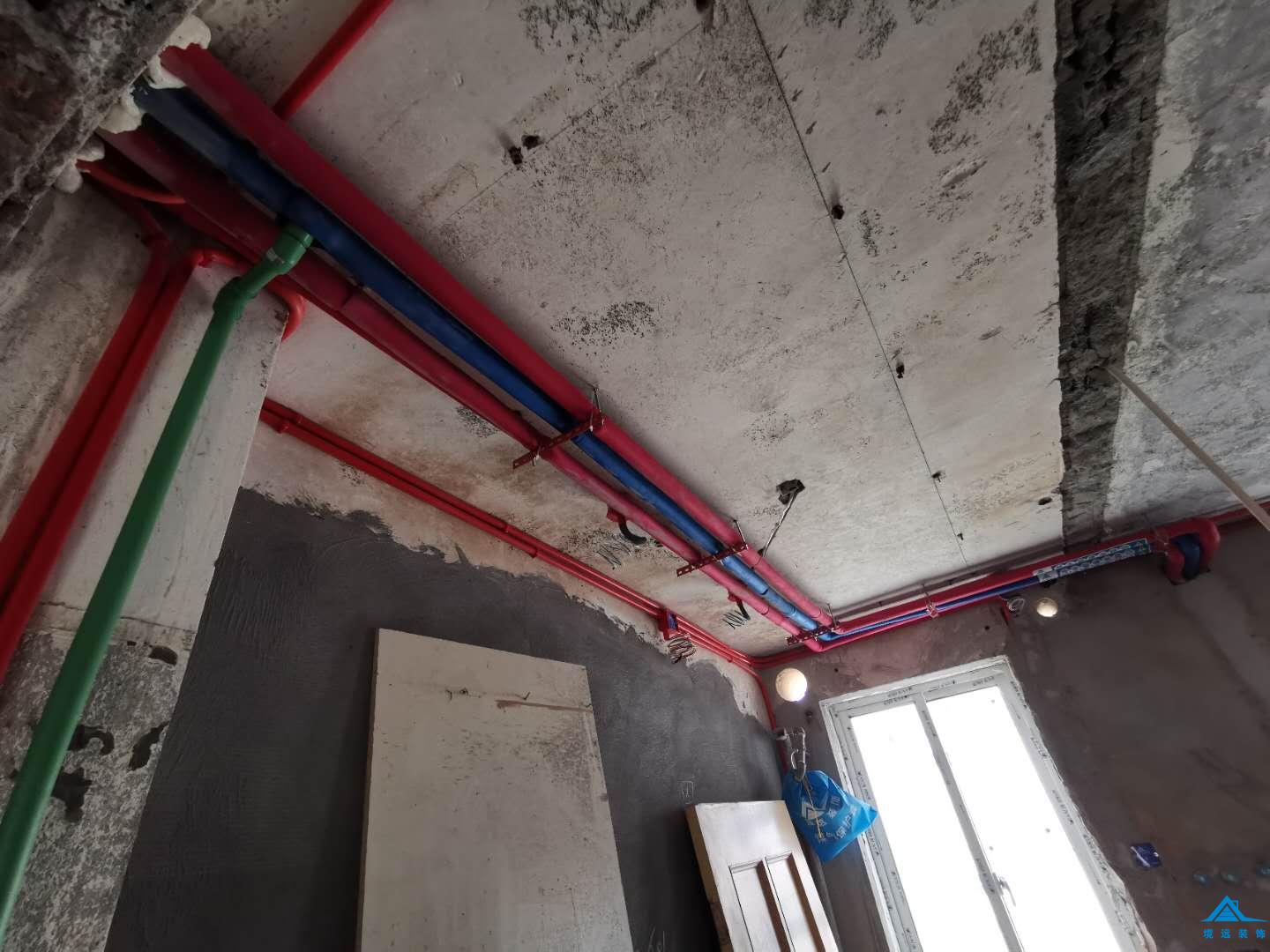

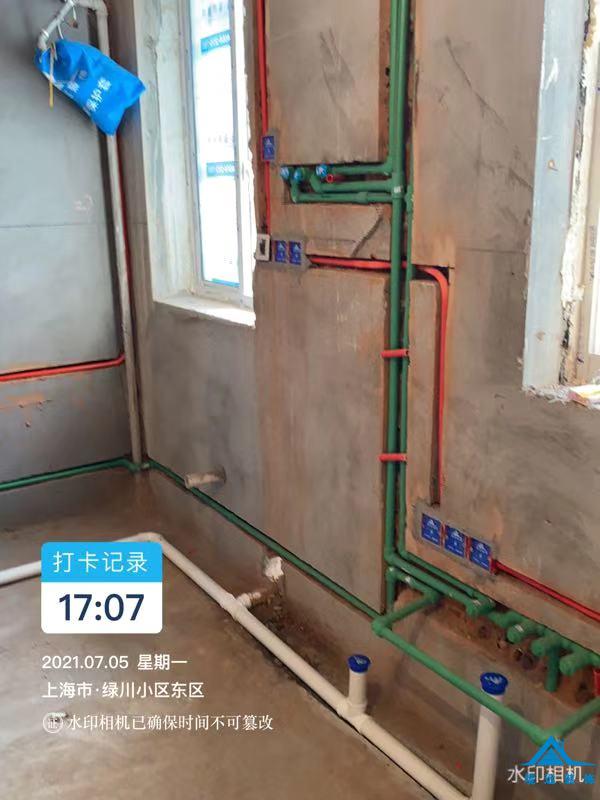

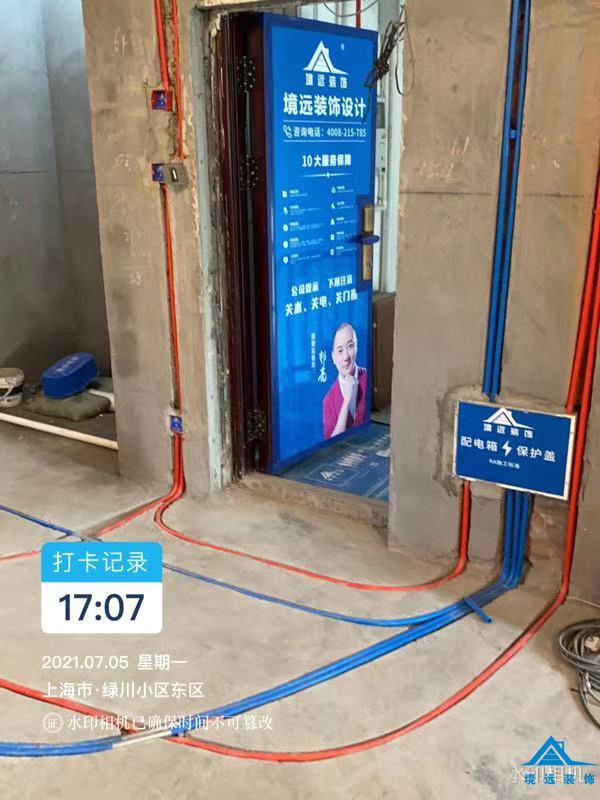

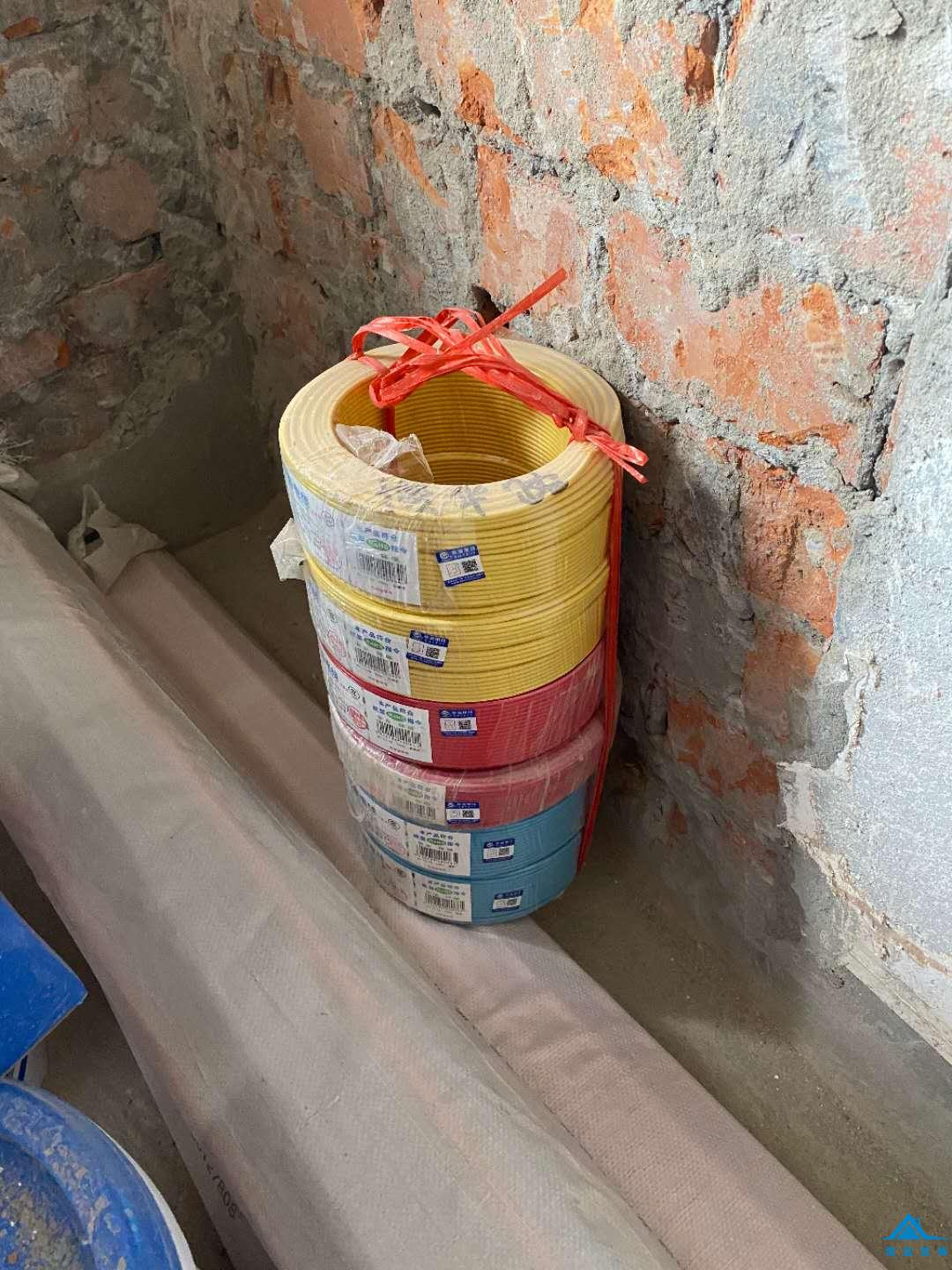

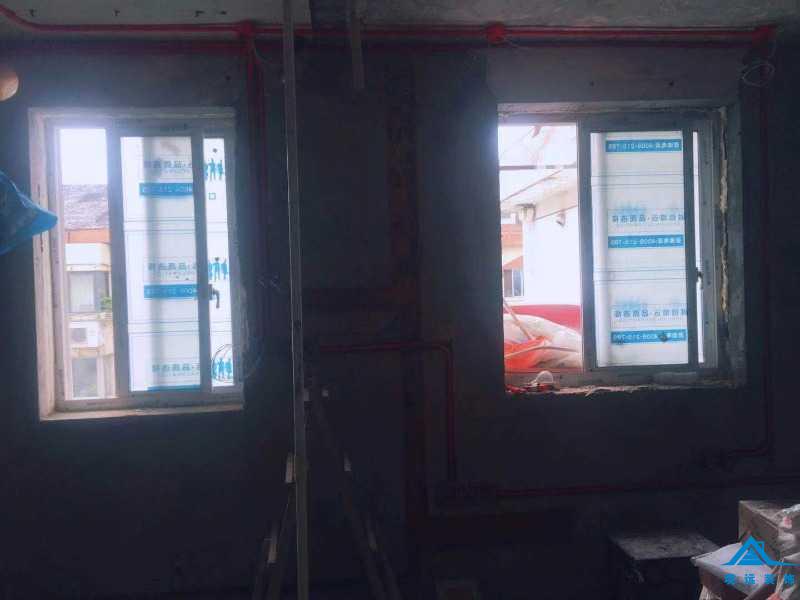

水电

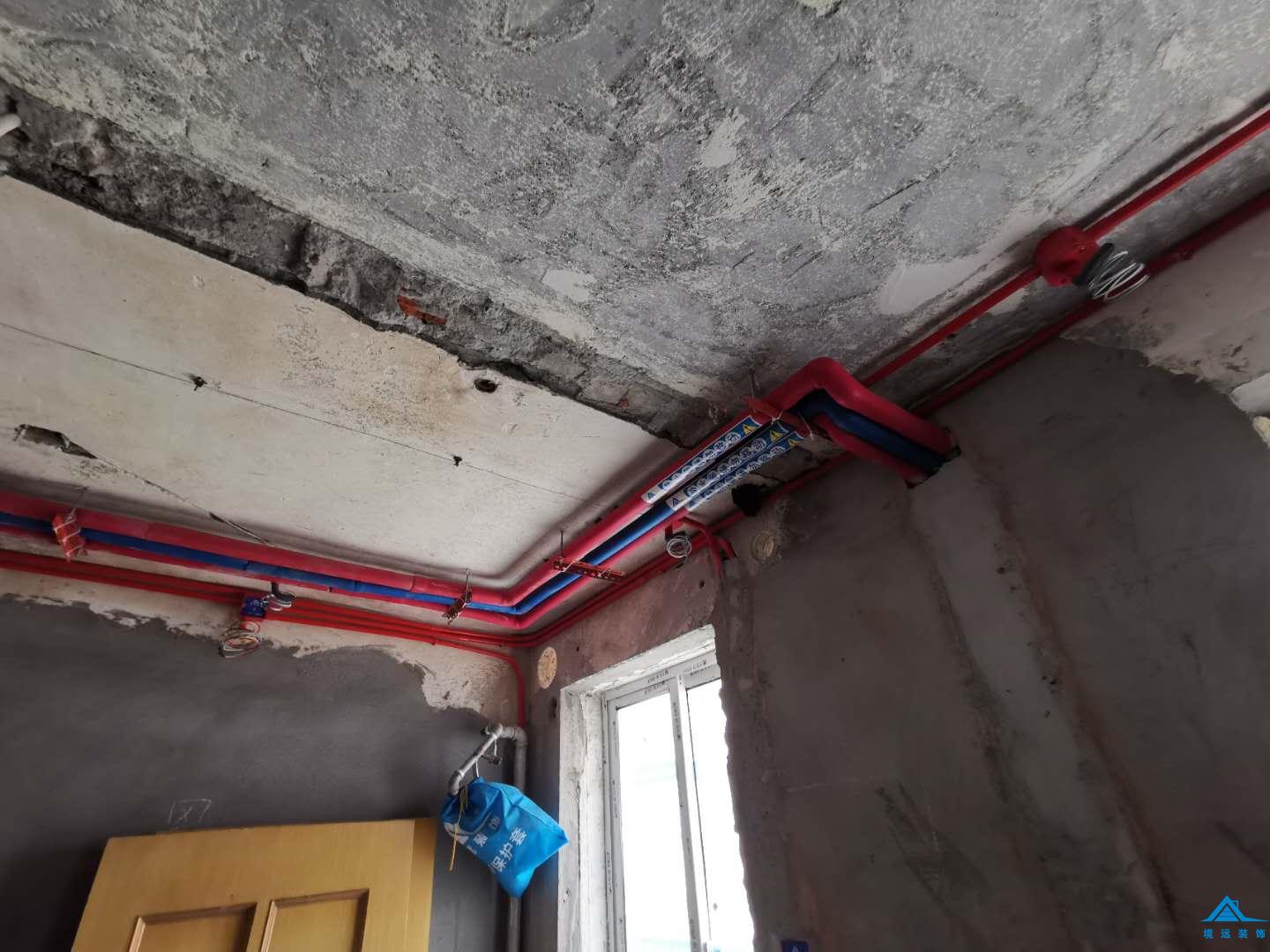

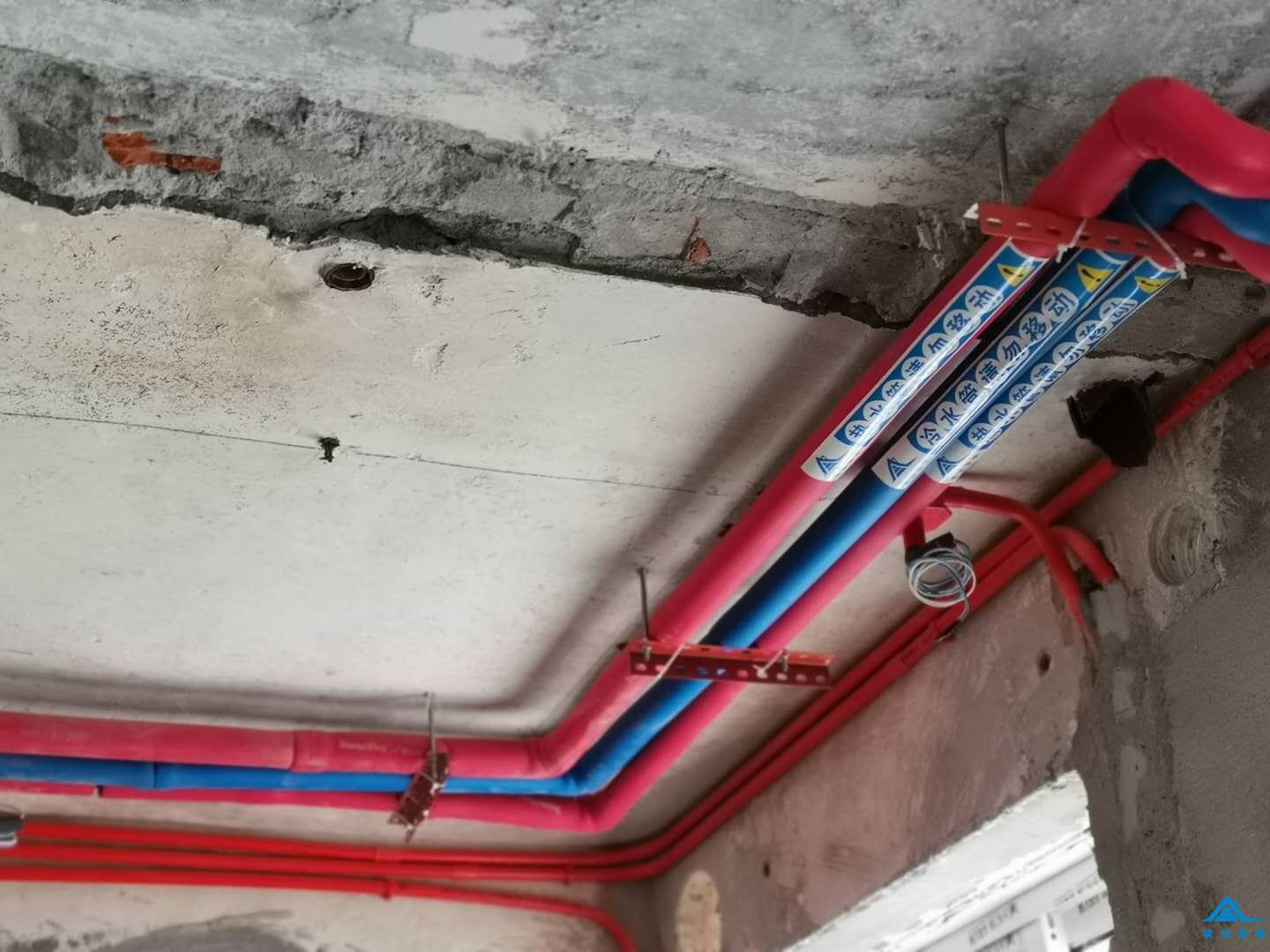

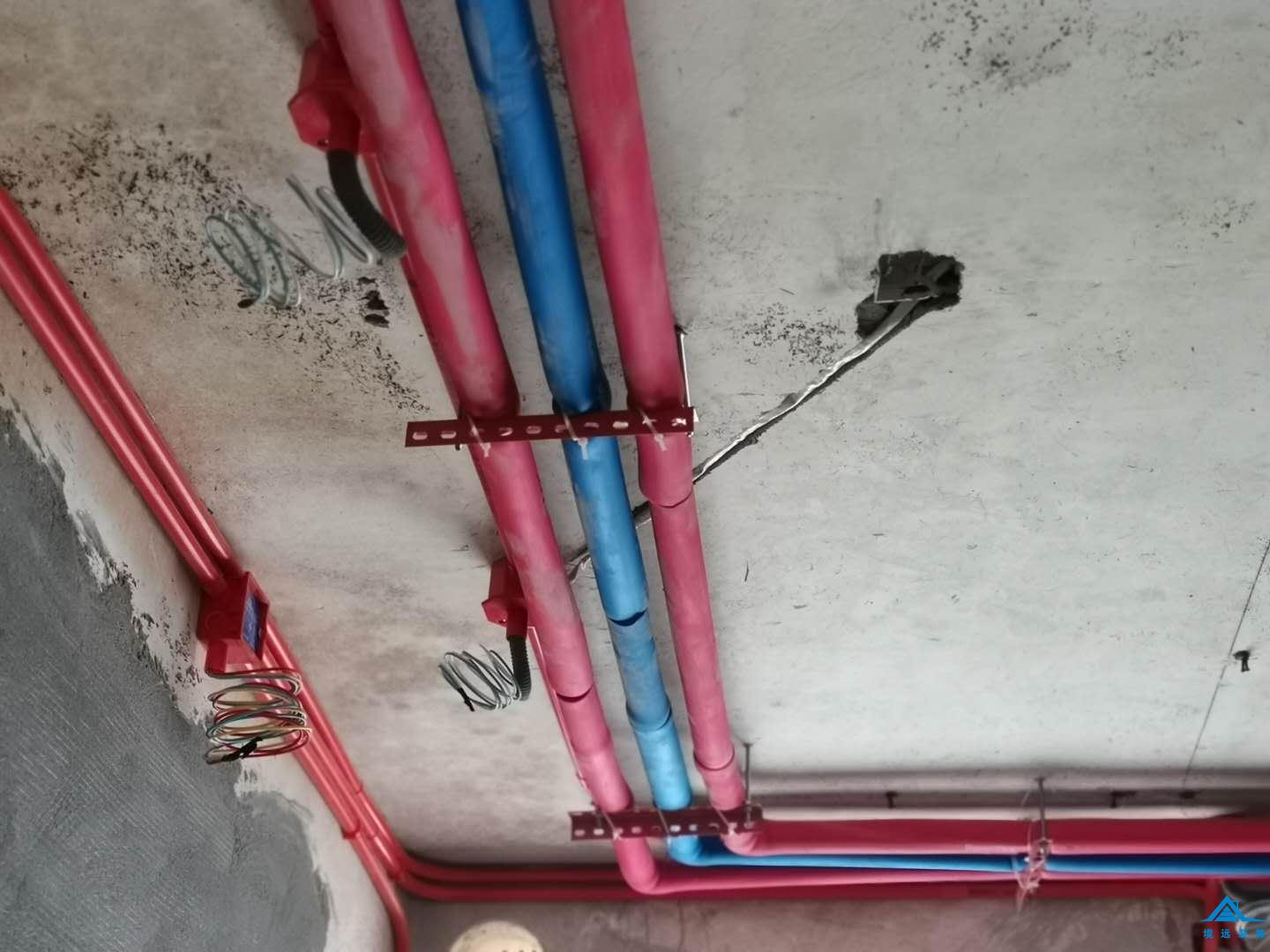

水电开槽施工中,开槽完成后布管穿线
设计师: 雷小东
0 0
2021-07-22 16:46

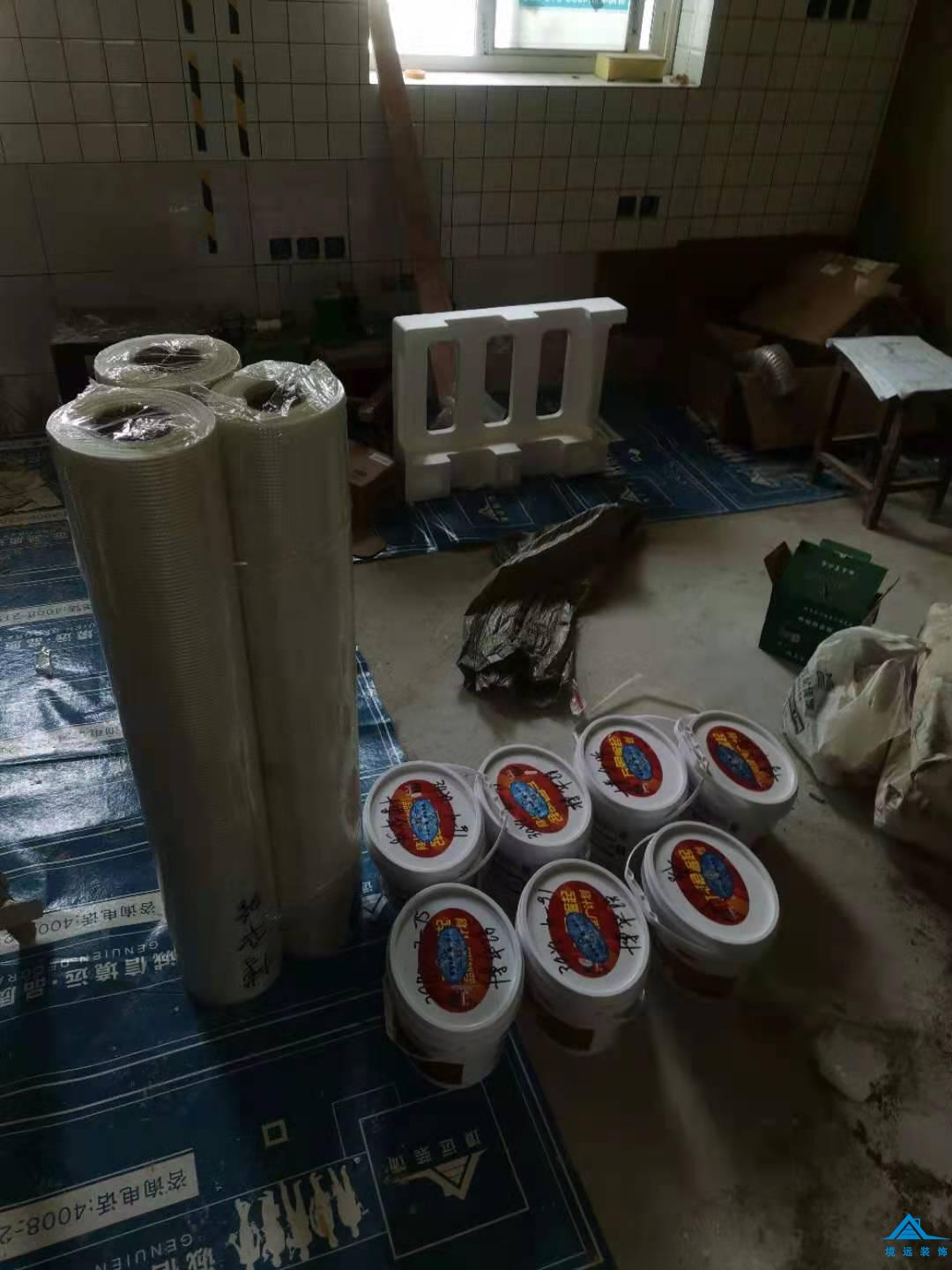

泥木

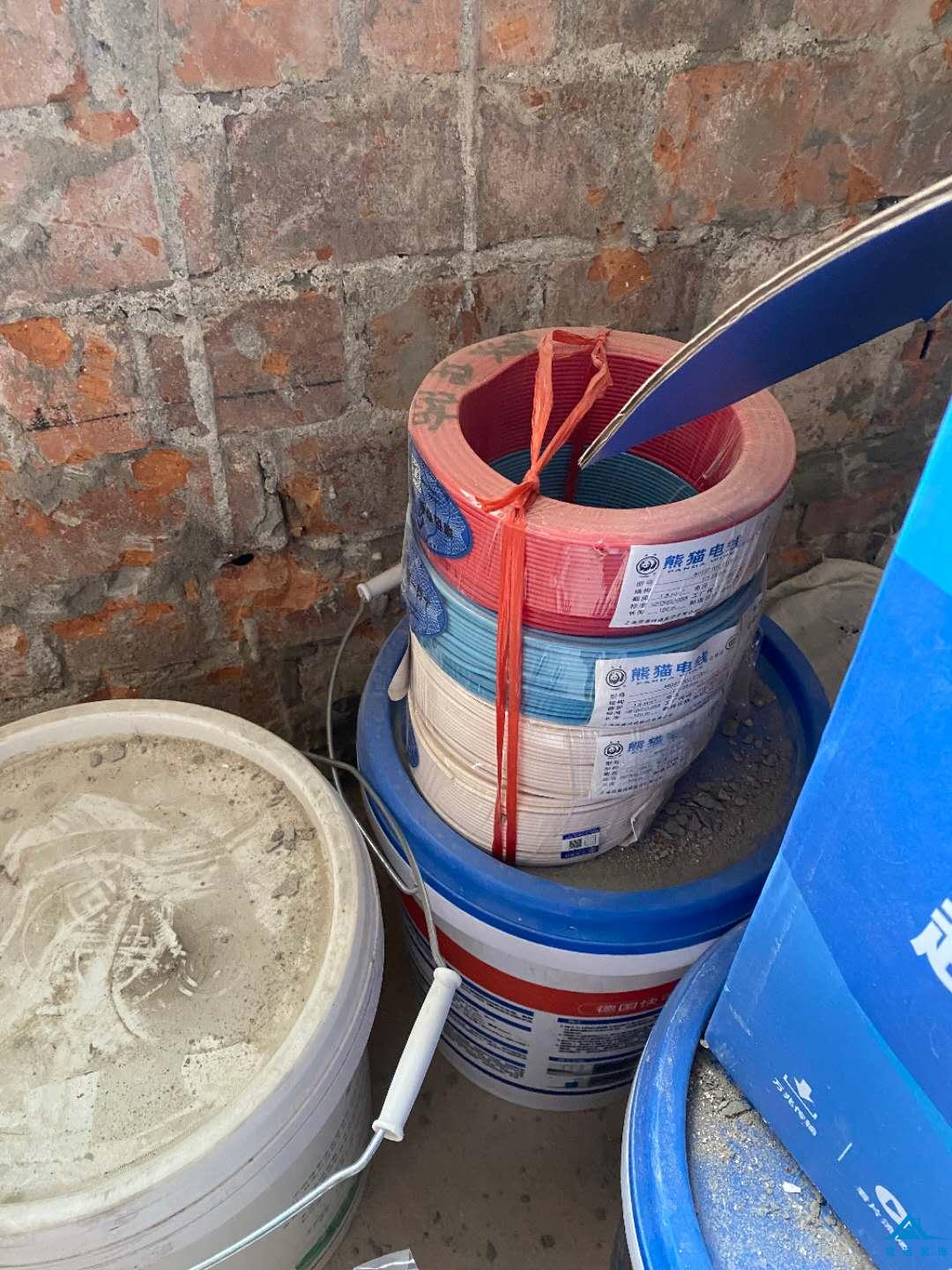

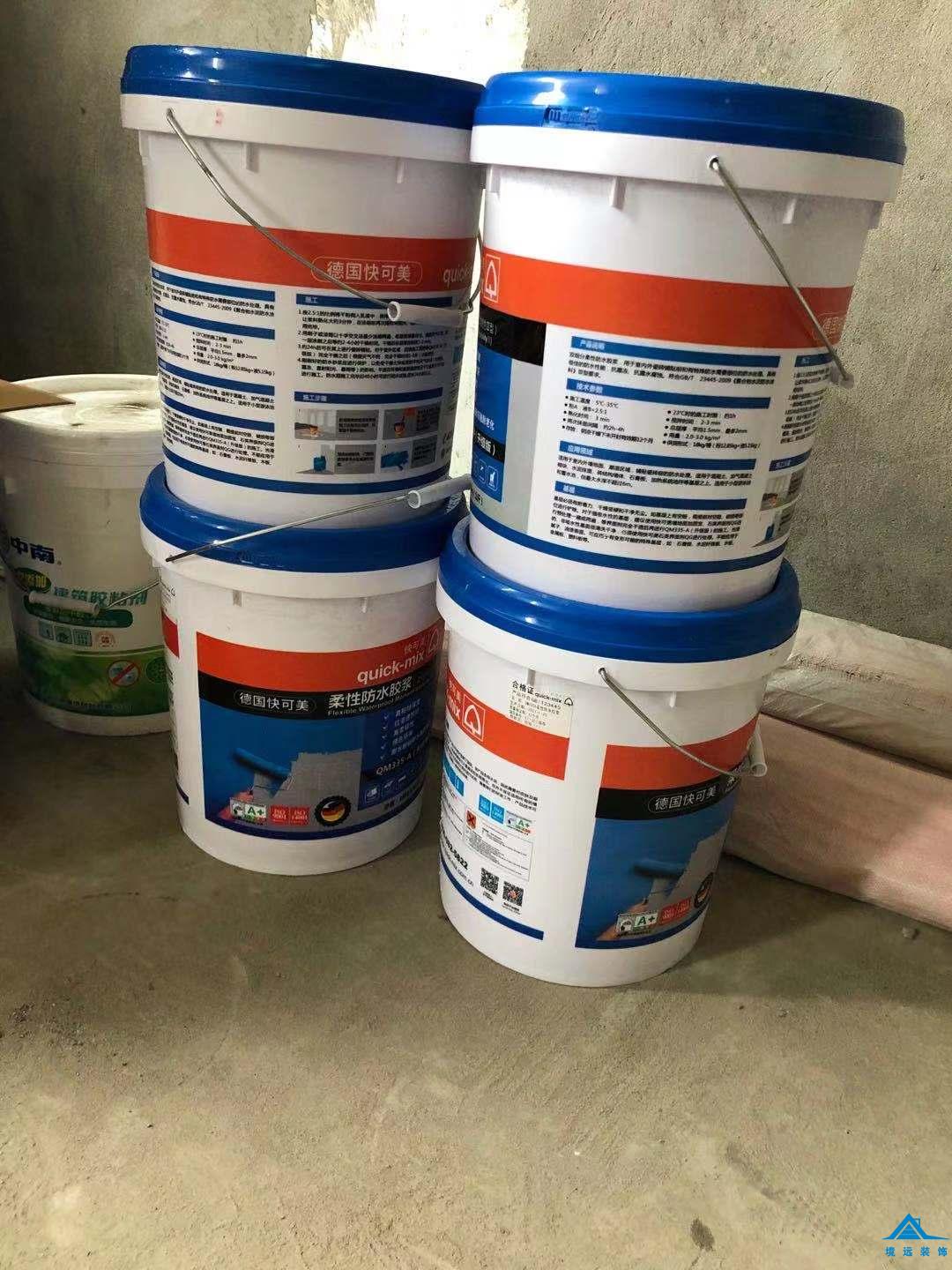

境远辅材配送中心,泥木材料配送到场。
材料管家: 境远辅材配送中心
0 0
2021-07-21 08:11

开工

浦东新区博华路1018-33-601,保护
督查: 施工现场保护
0 0
2021-07-01 16:50

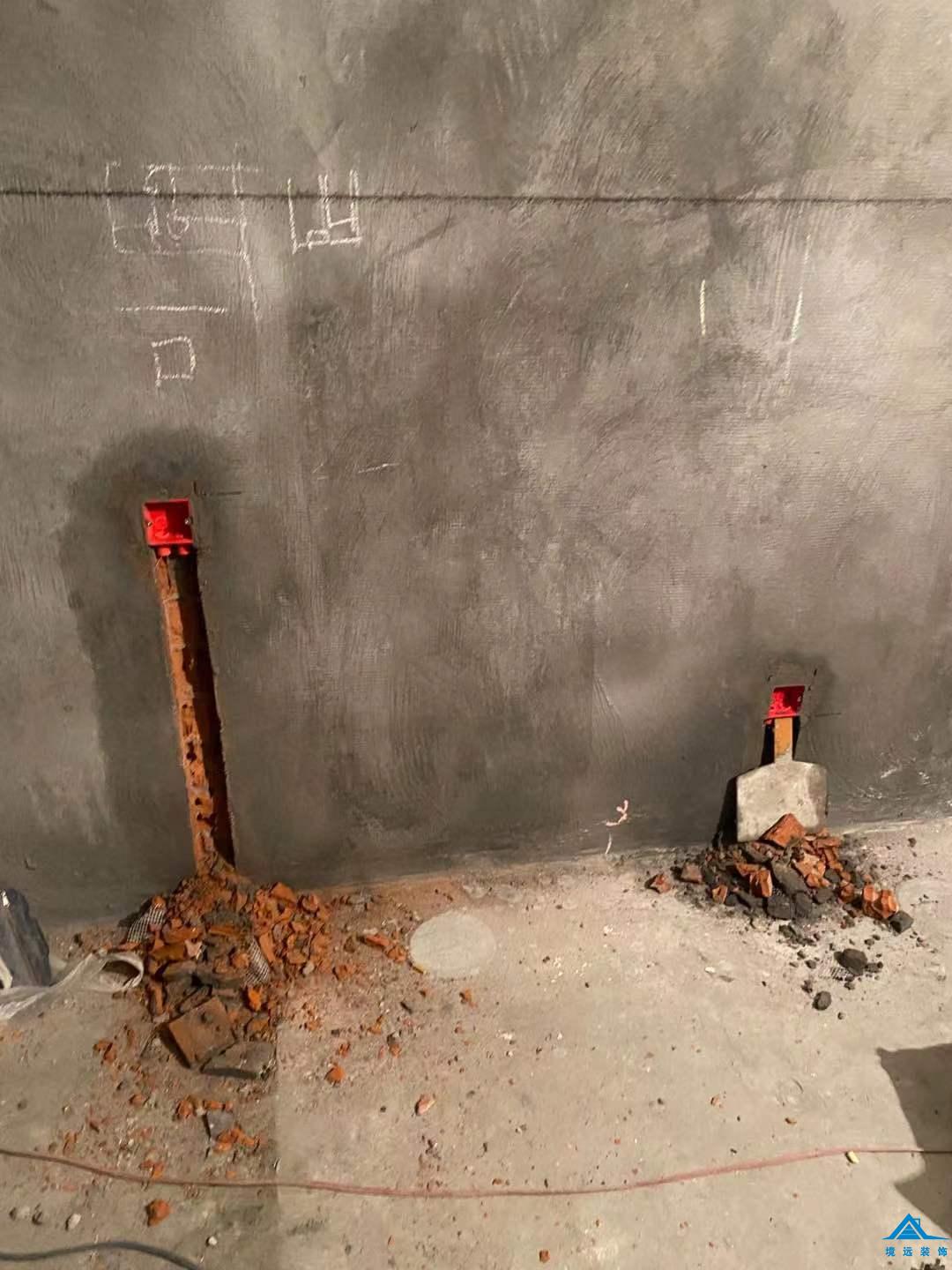

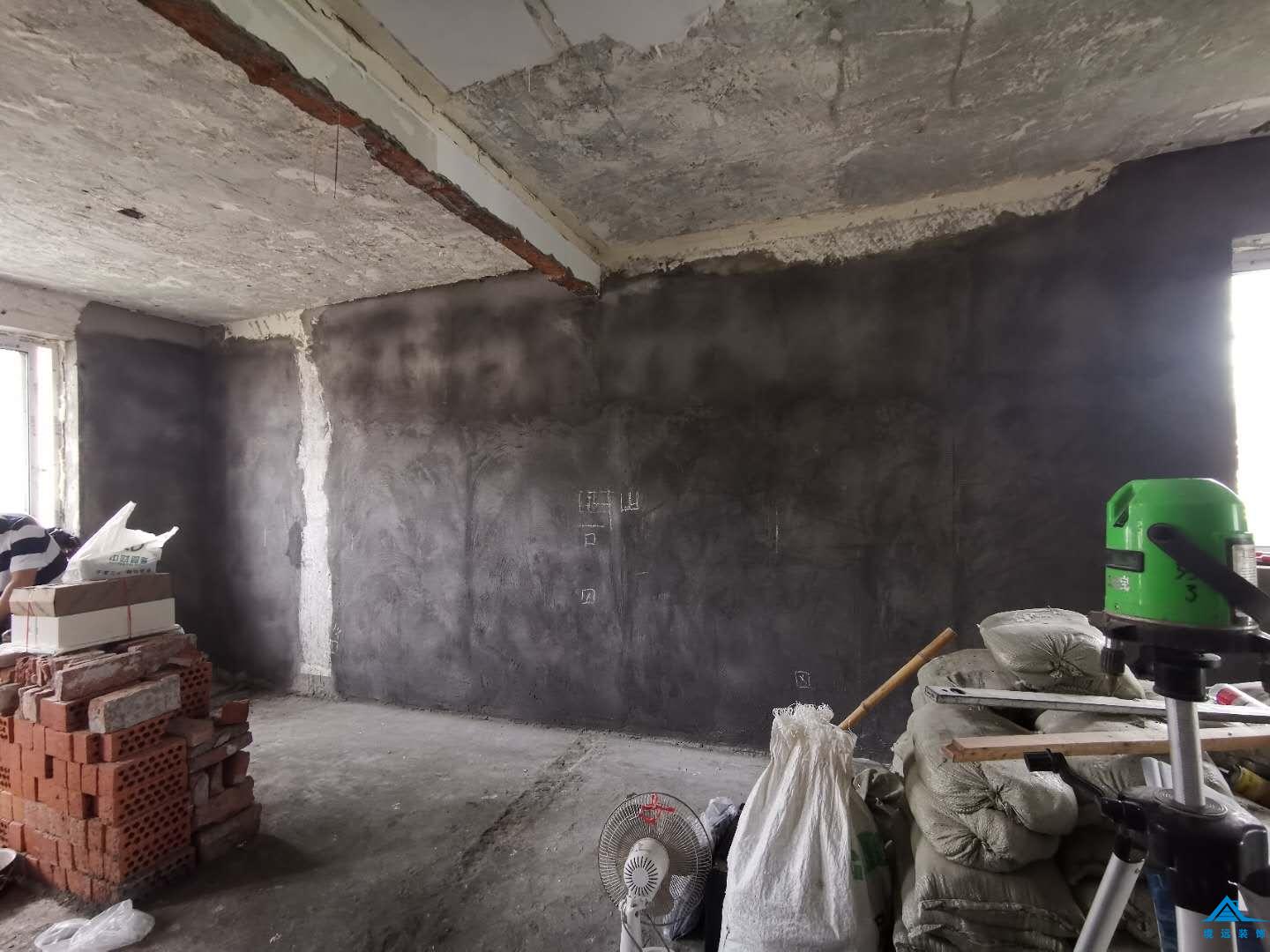

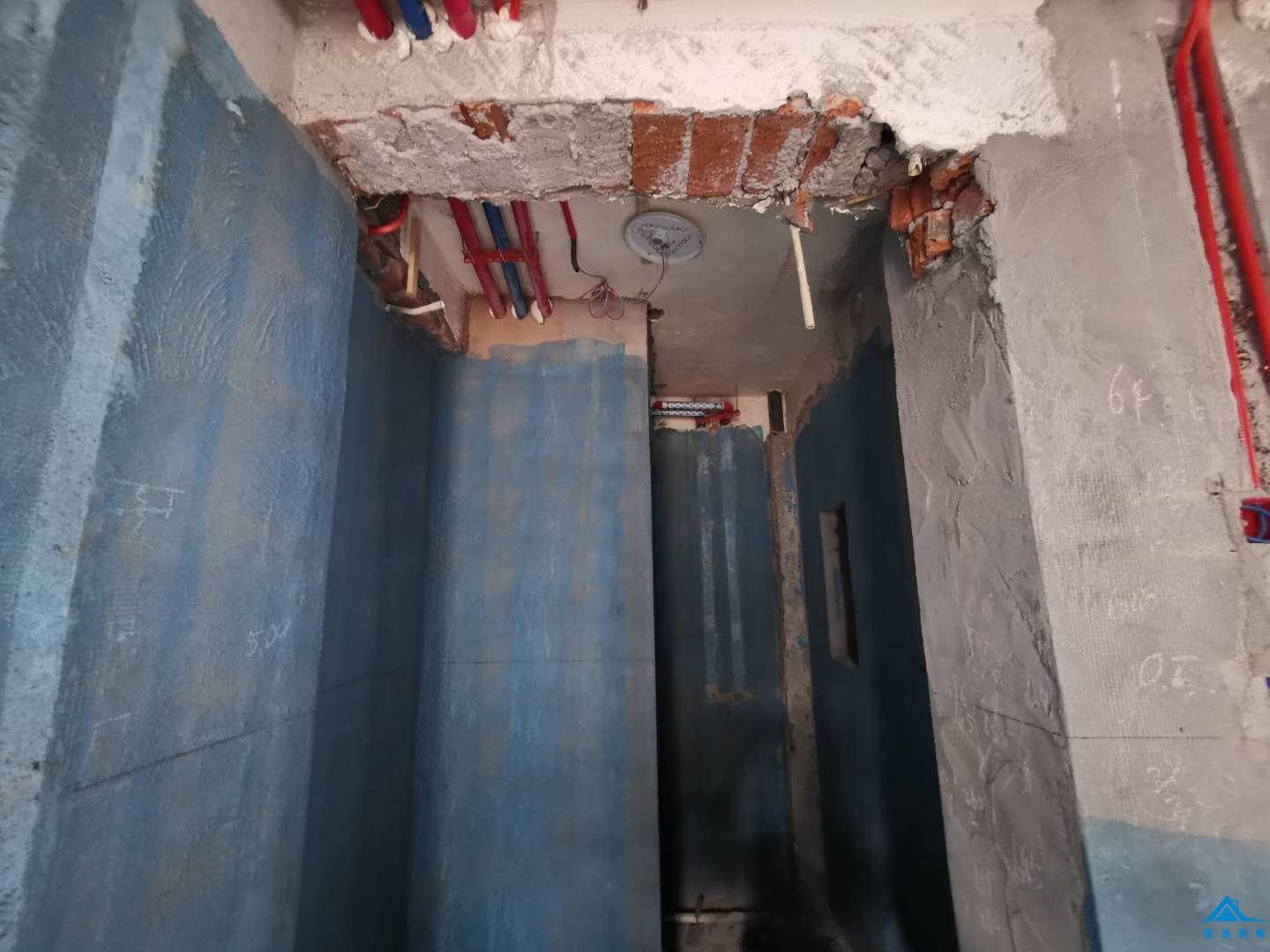

水电

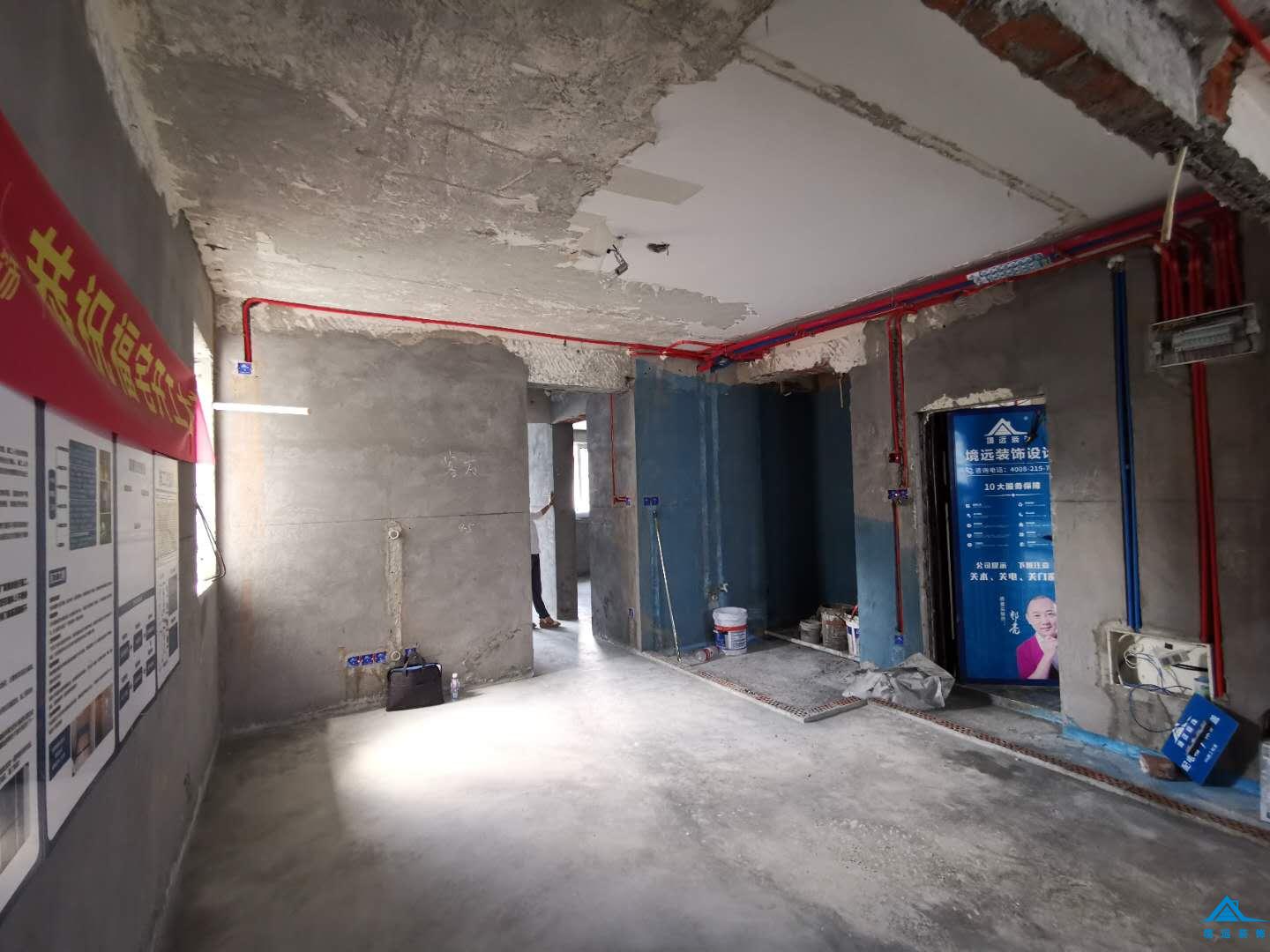

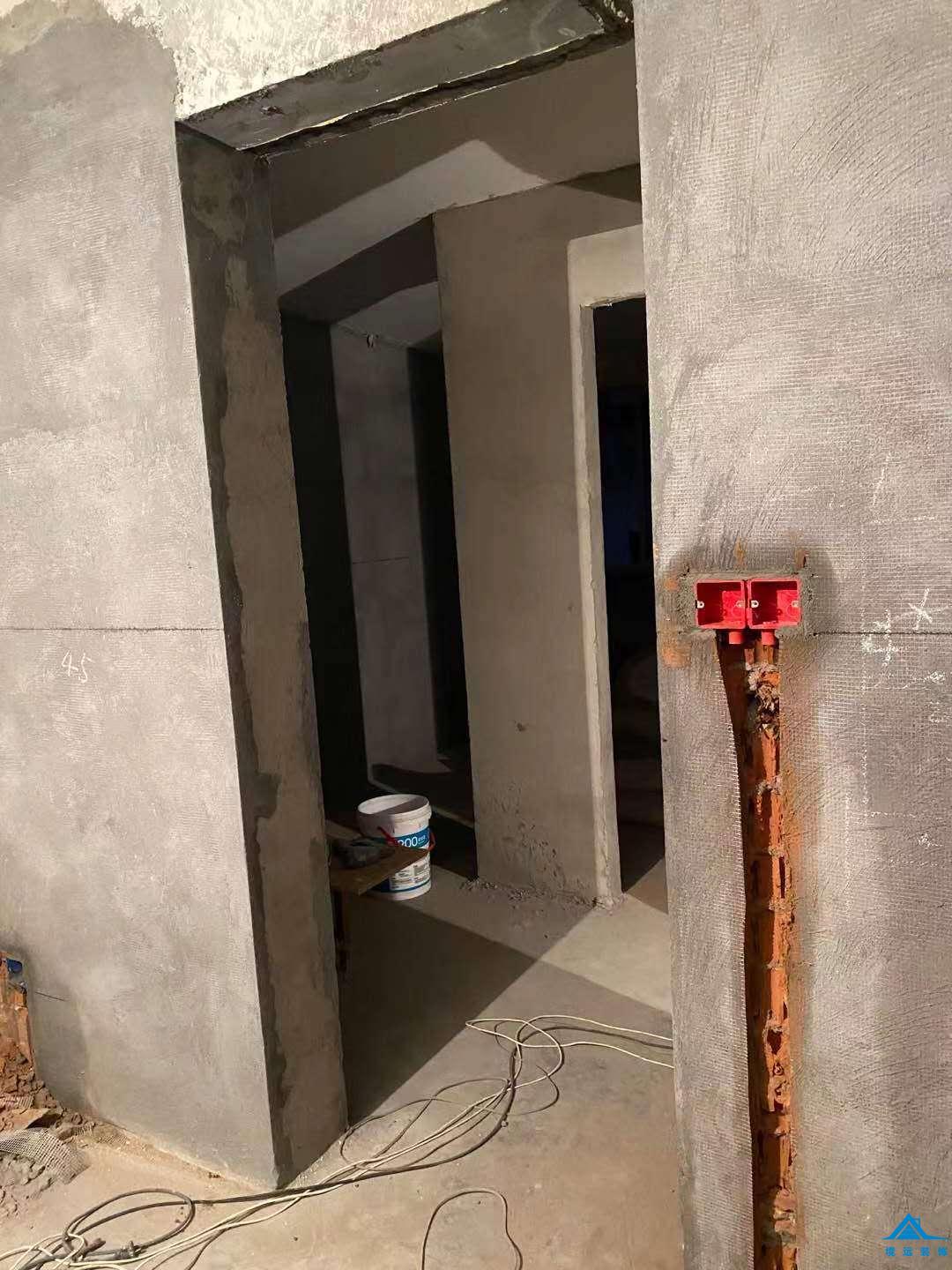

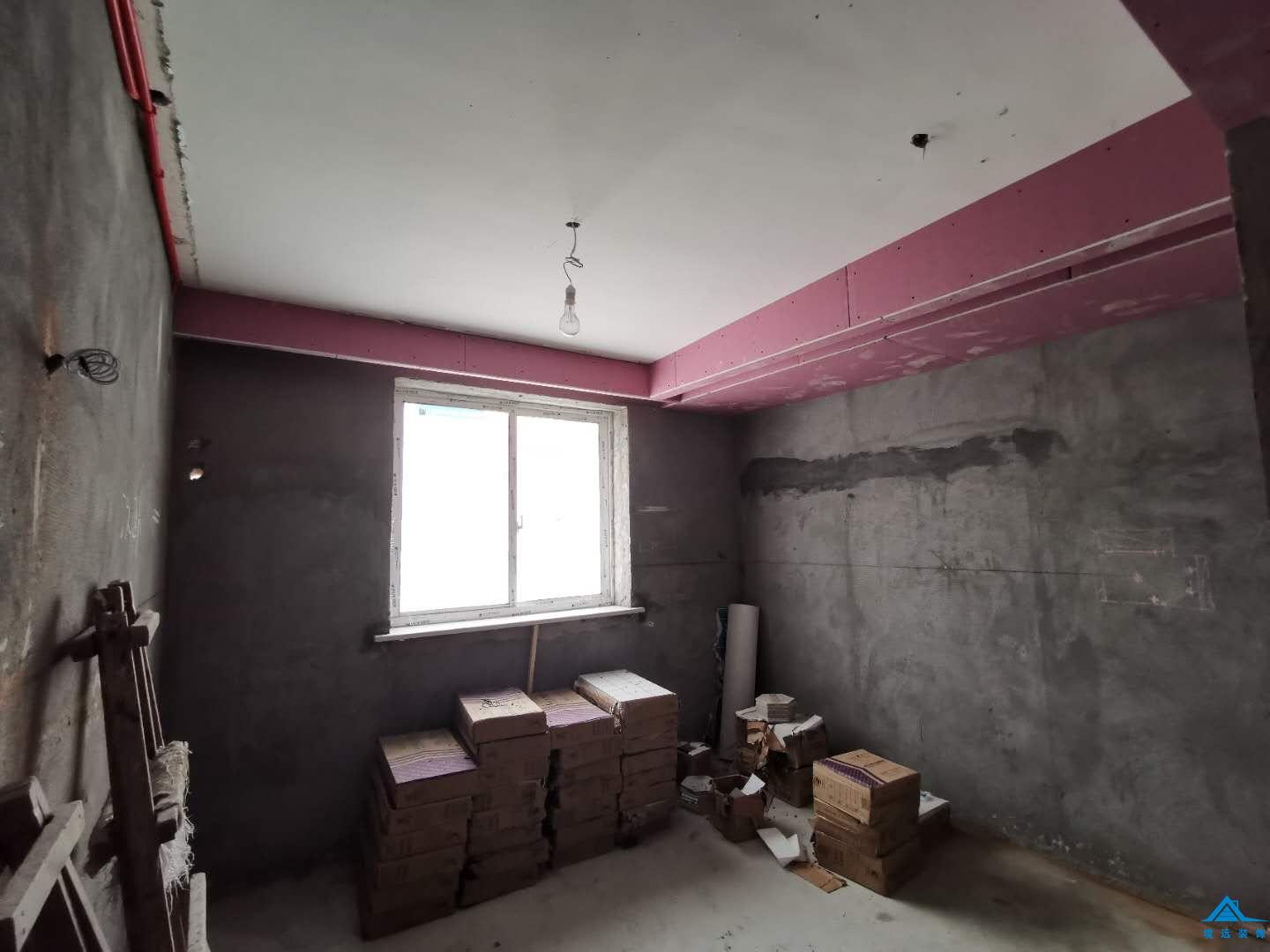

铲除至红砖后的墙面已全部重新粉刷水泥,今天同监理、业主、施工管家完成了水电交底,下一步水电开槽布线。
设计师: 雷小东
0 0
2021-06-27 18:06

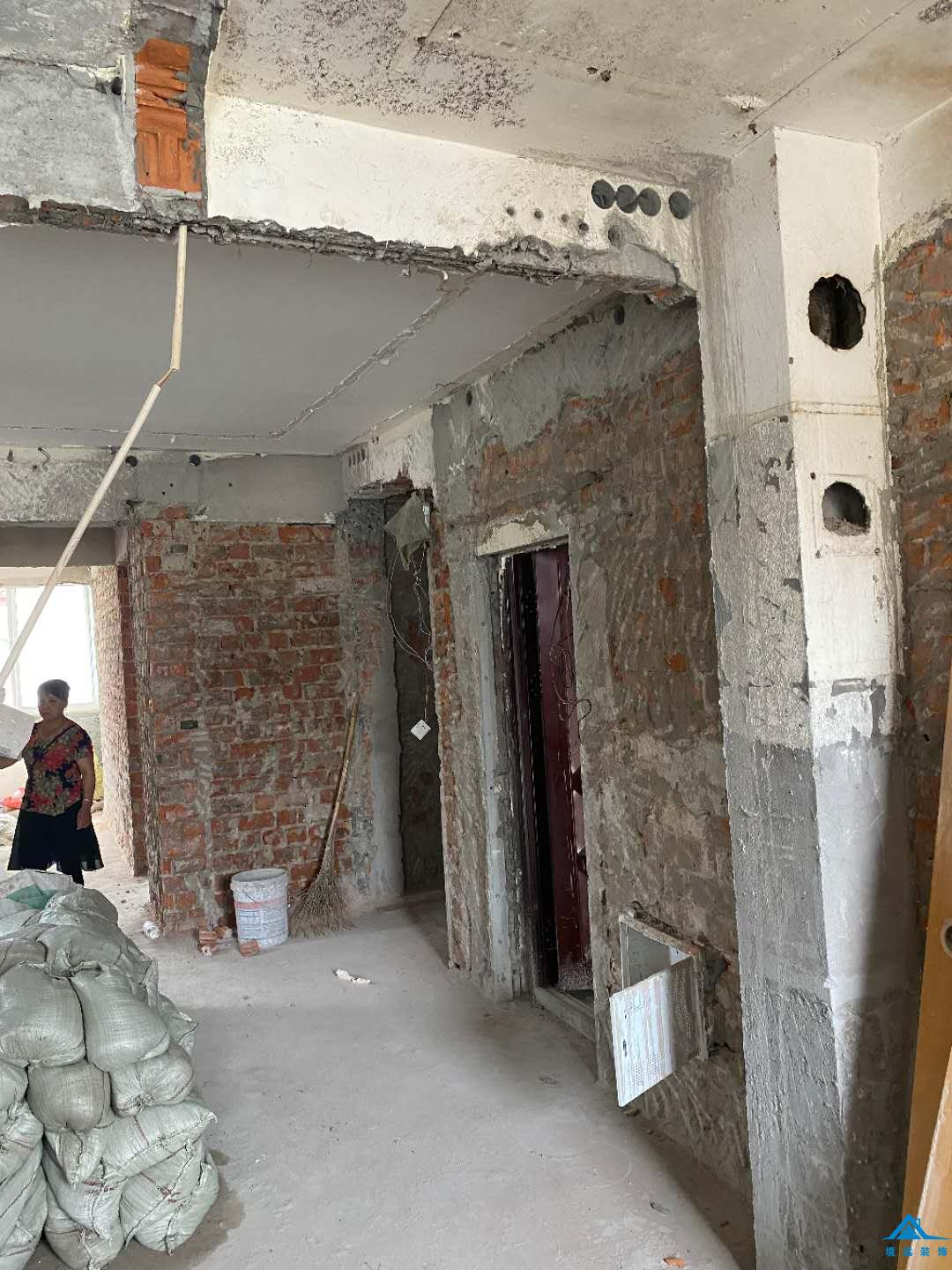

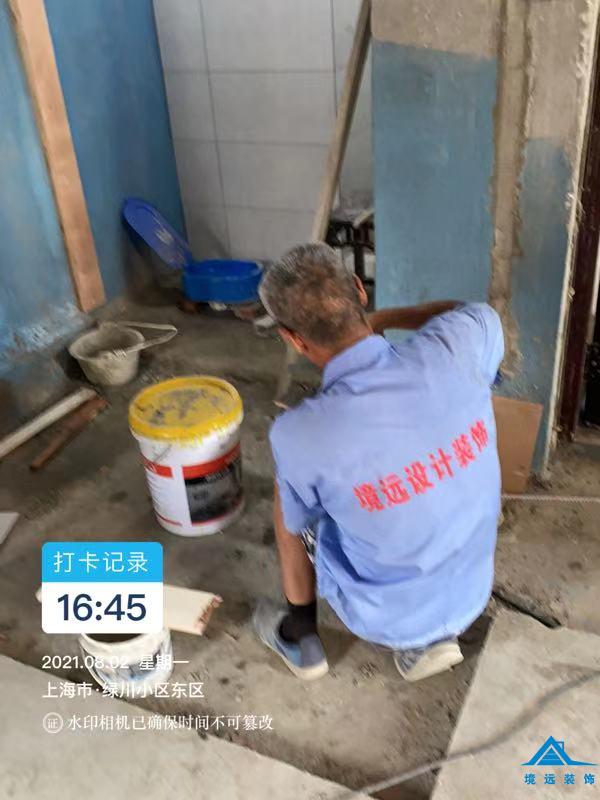

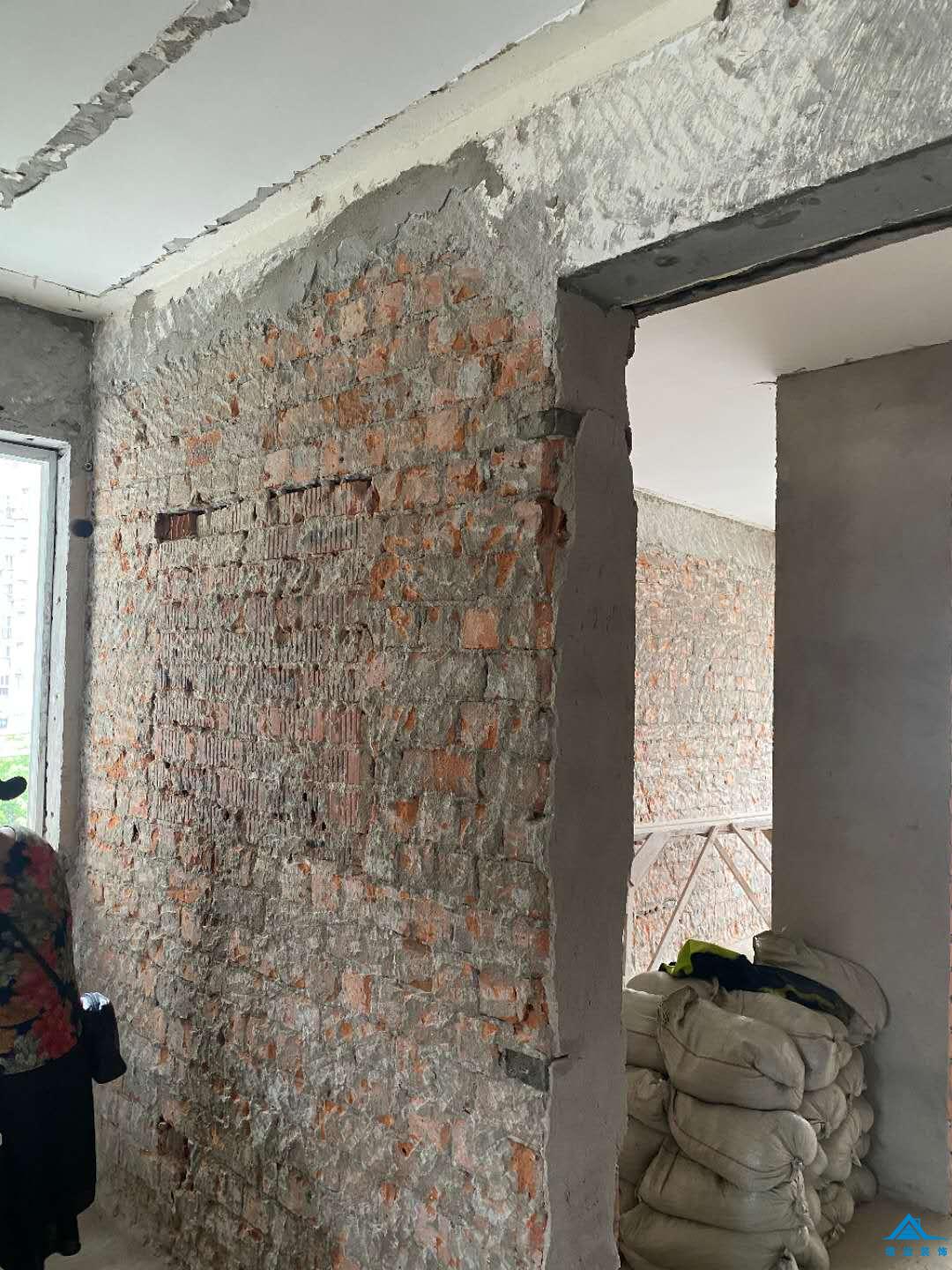

水电

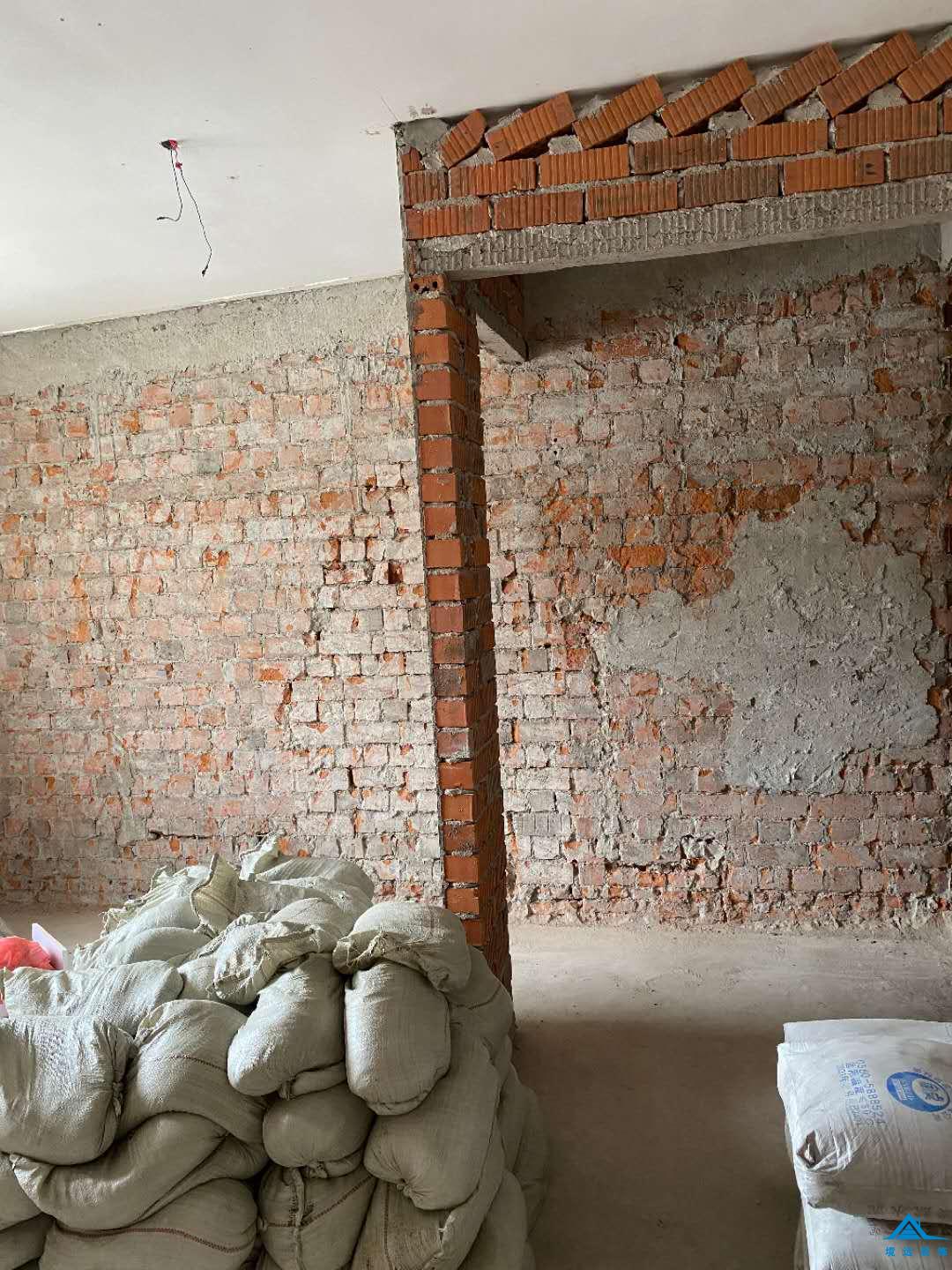

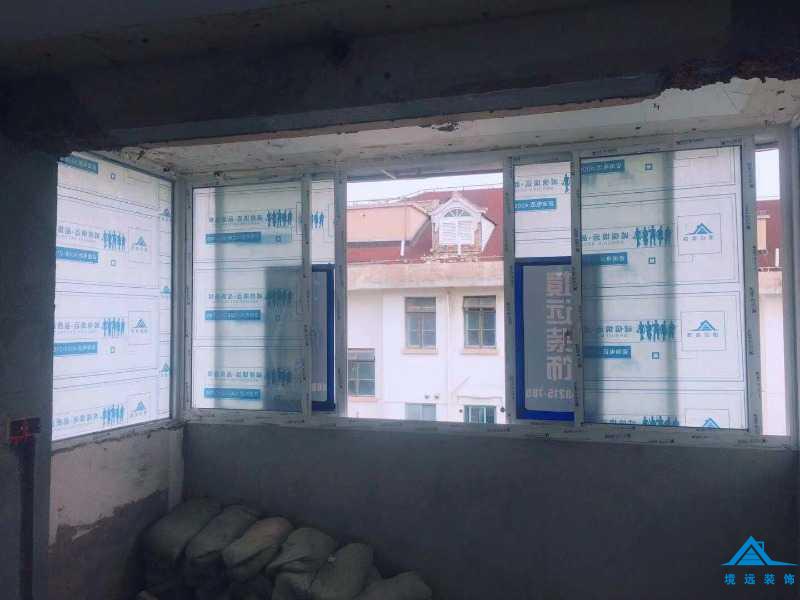

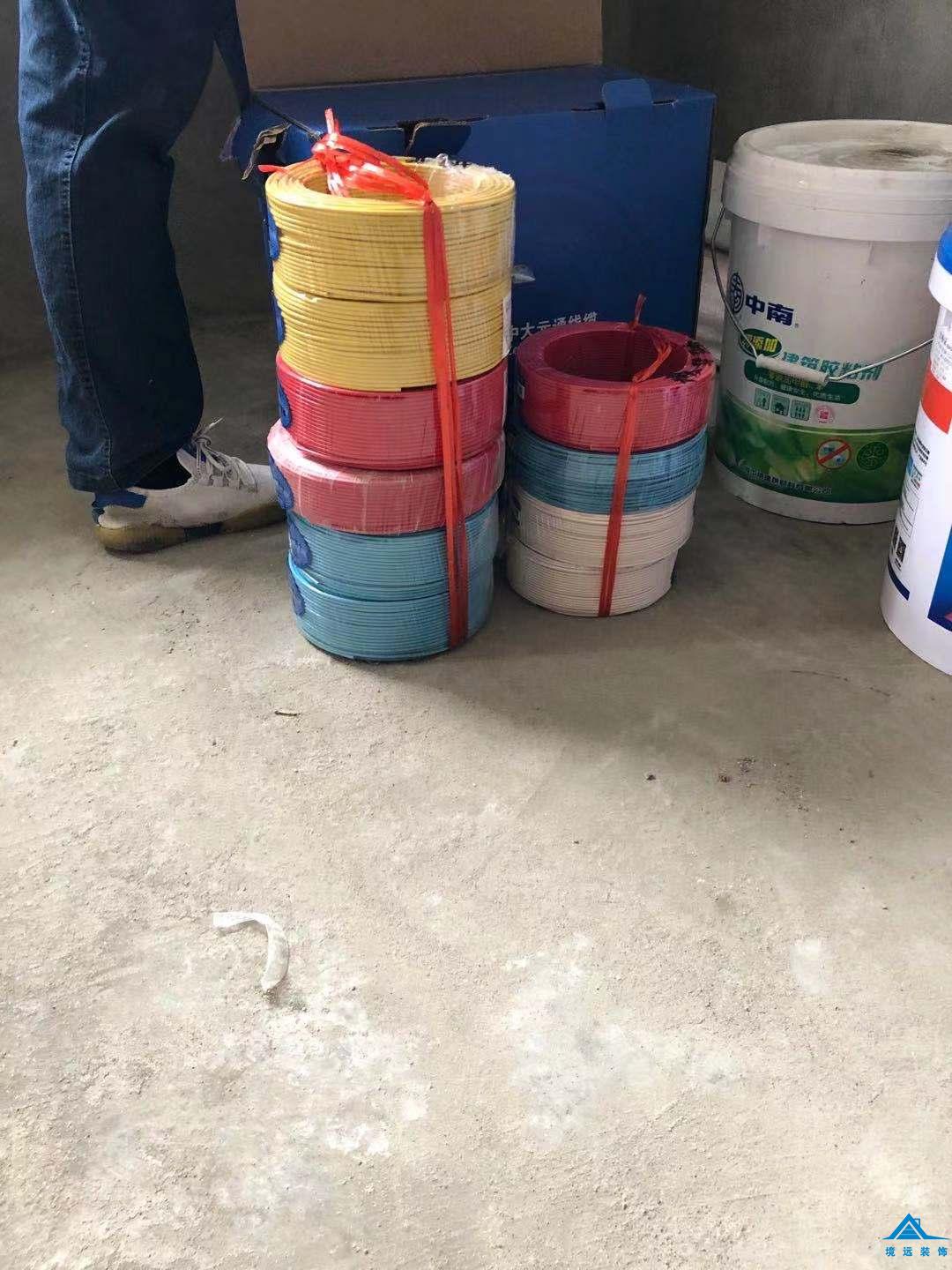

墙面已经全部铲除至红砖,挂硅晶网后重新粉刷水泥,水电材料以进场。
设计师: 雷小东
0 0
2021-06-23 16:59

水电

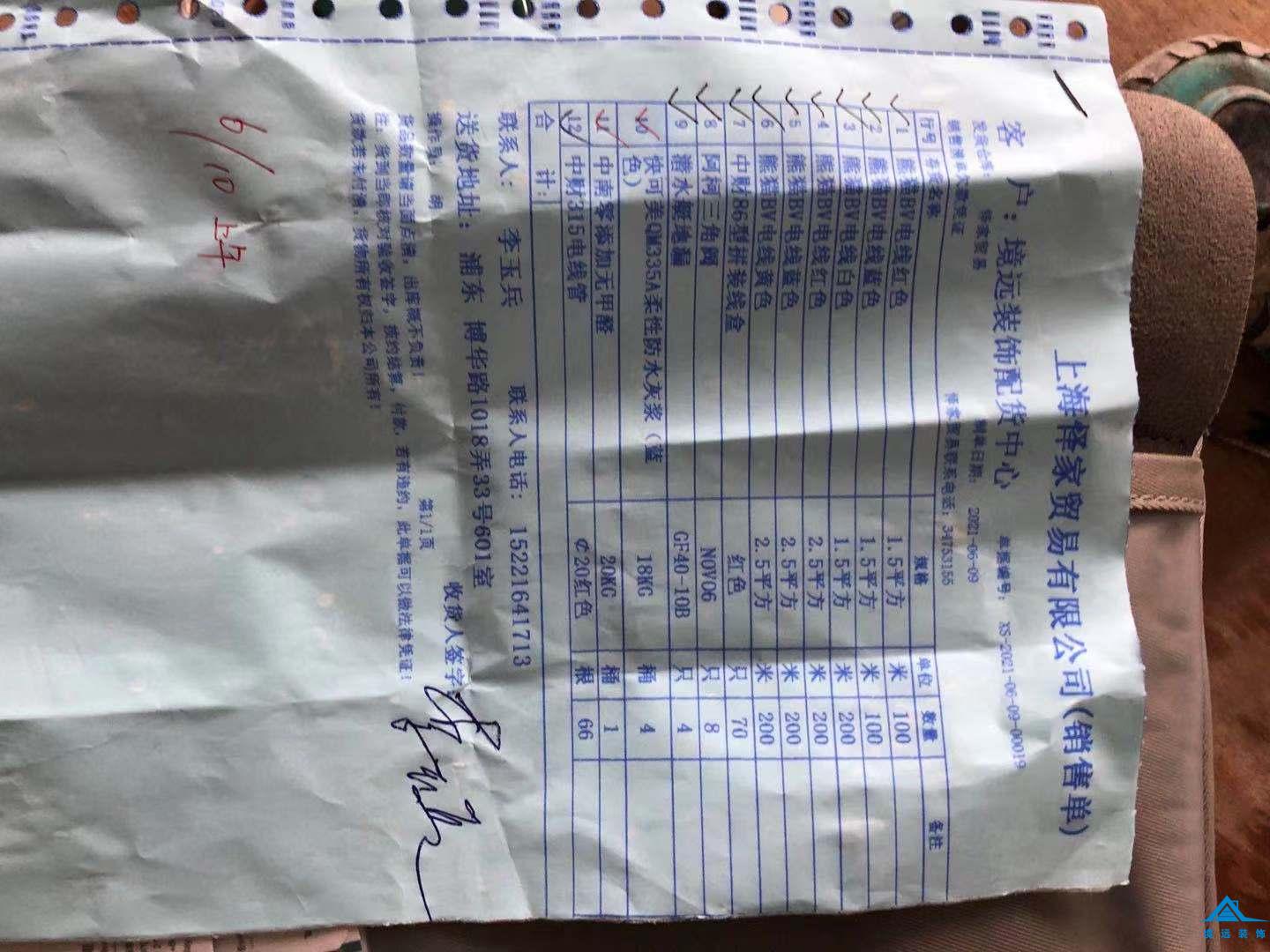

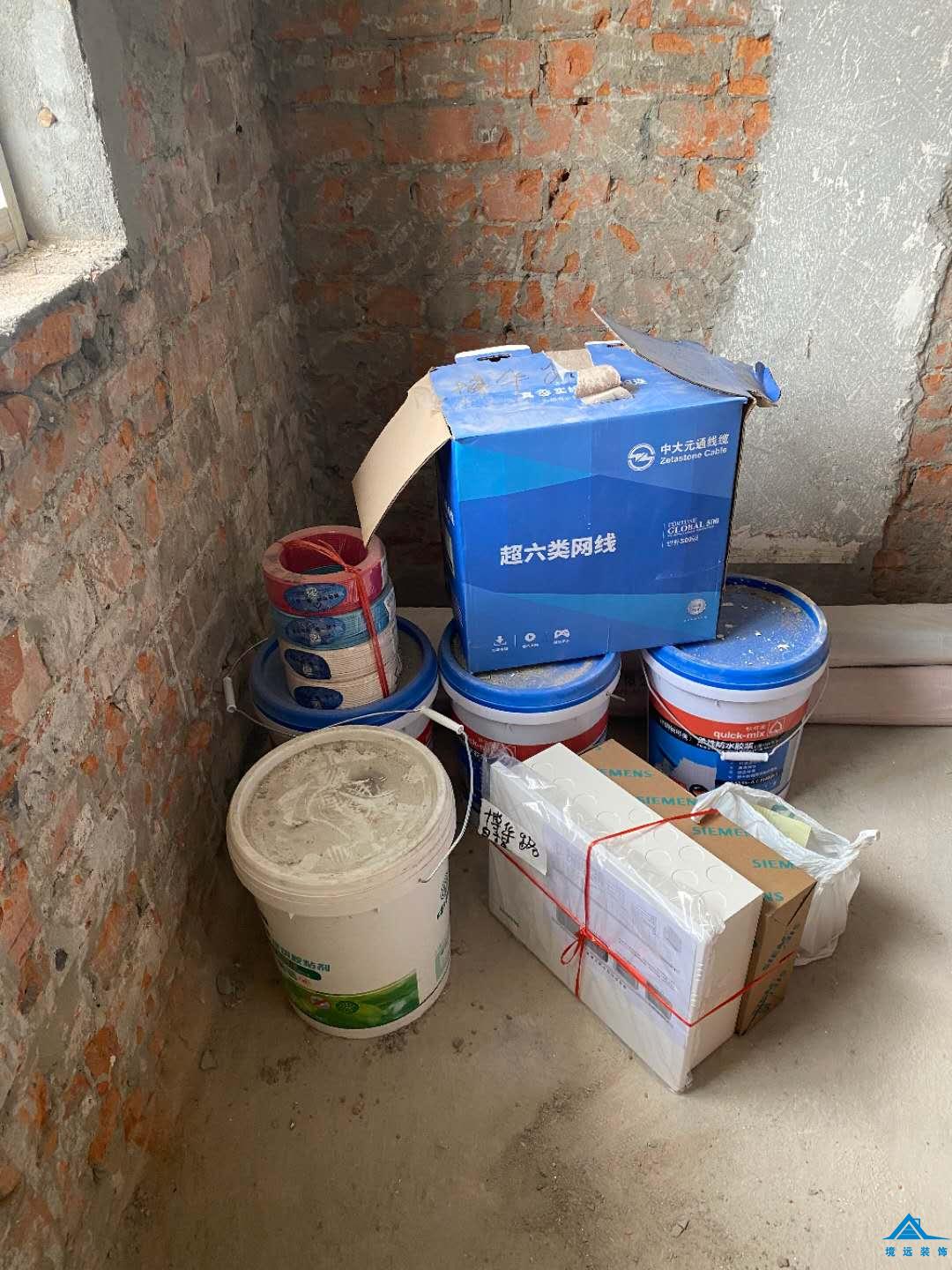

境远辅材配送中心,水电材料配送到场。
材料管家: 境远辅材配送中心
0 0
2021-06-11 08:24

开工

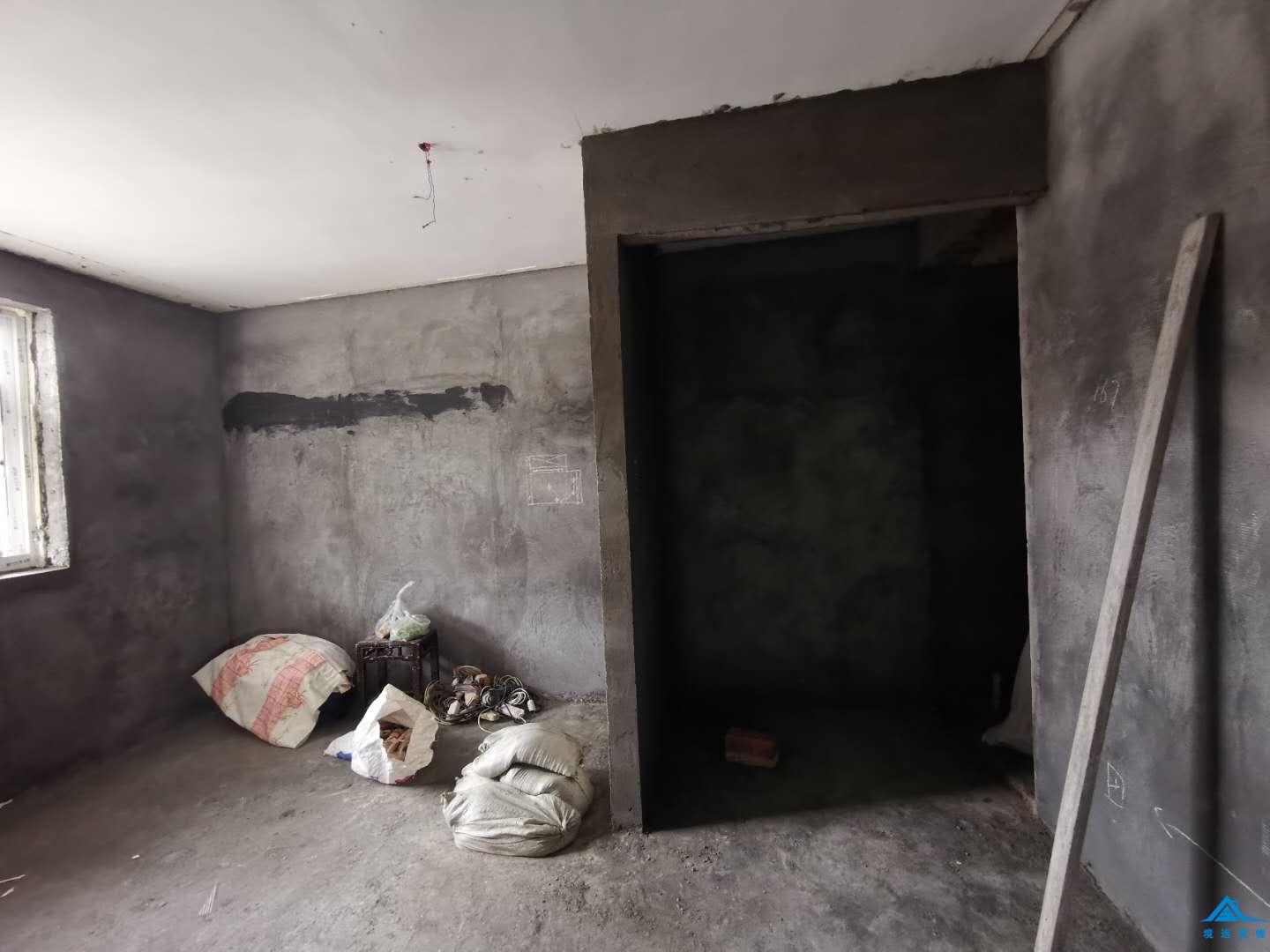

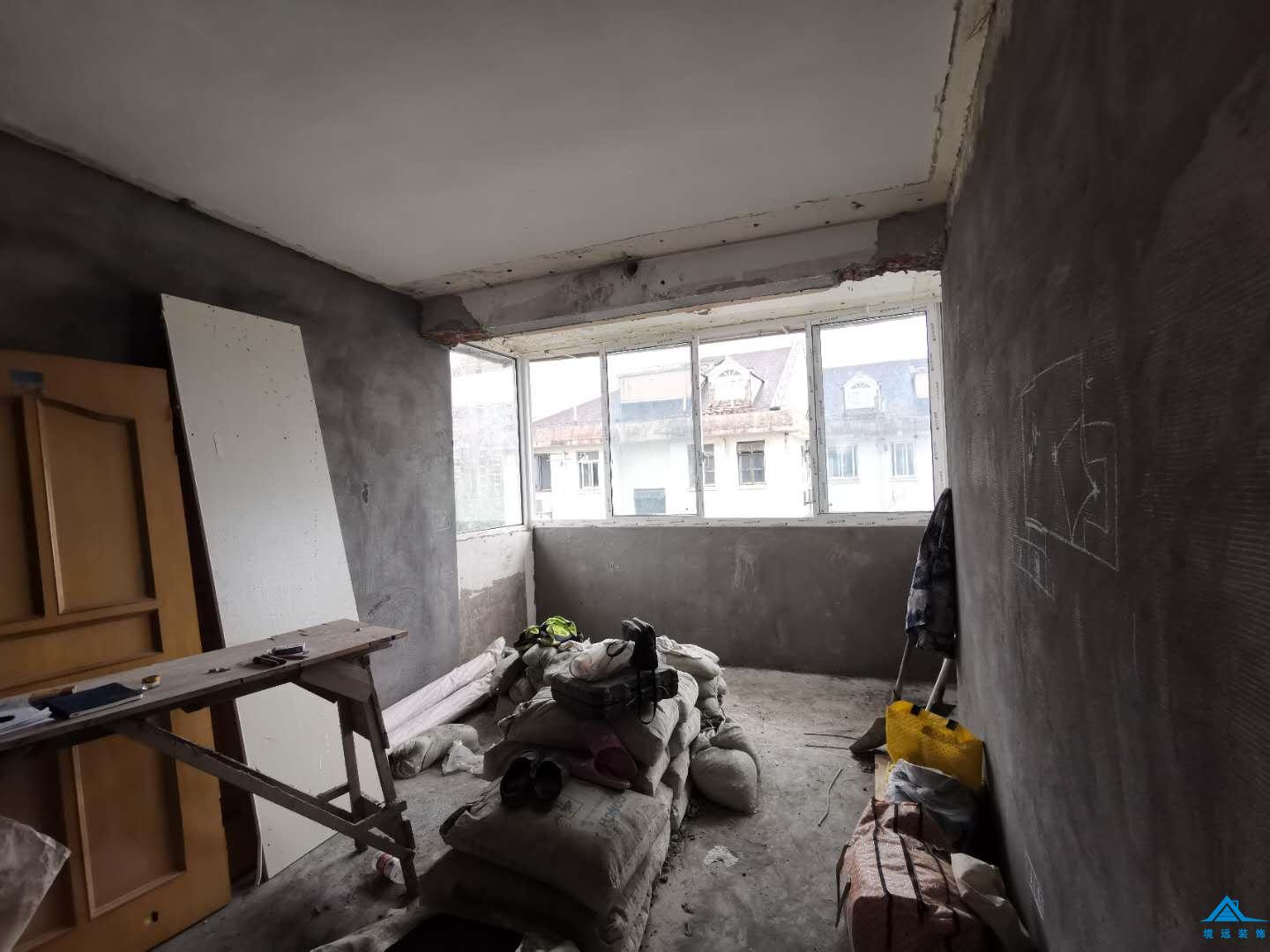

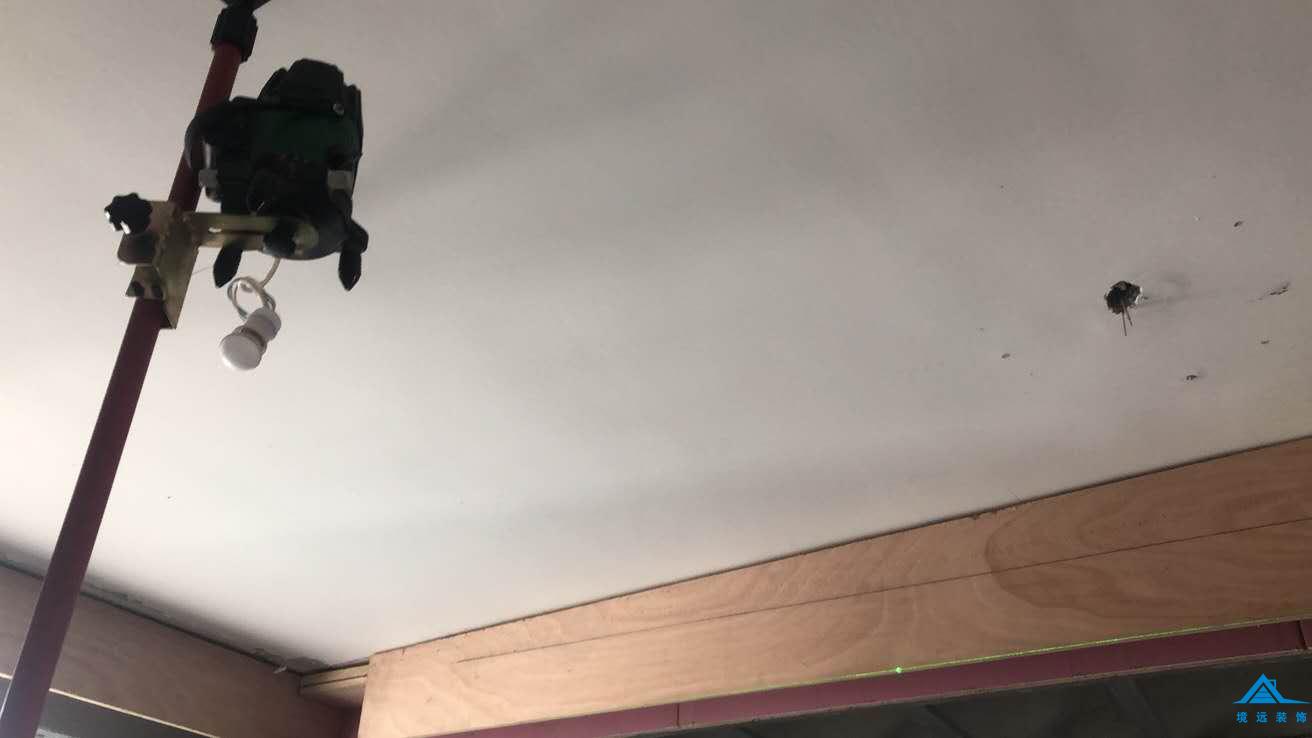

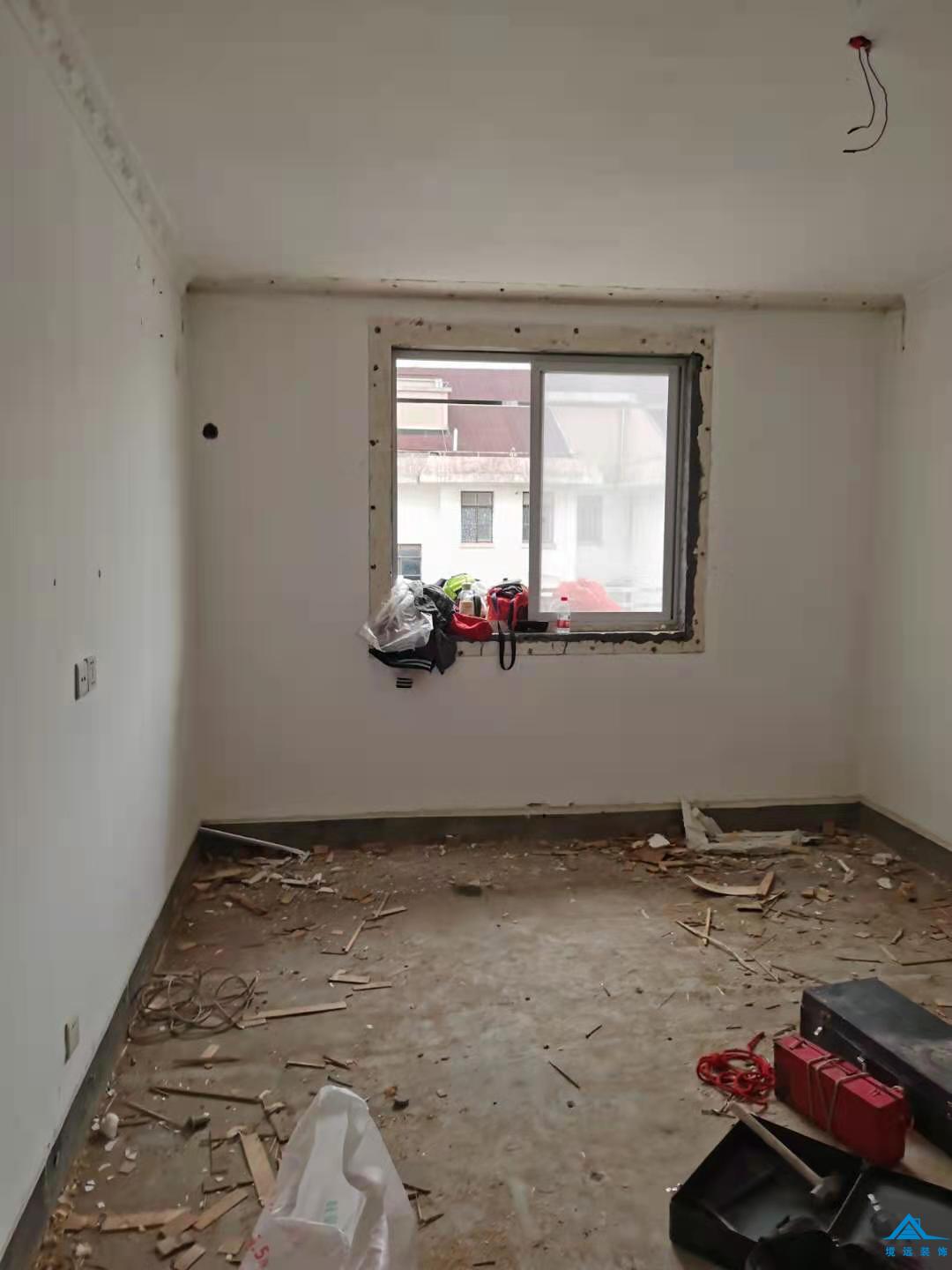

拆旧施工中,预计拆机周期7-10天
设计师: 雷小东
0 0
2021-05-27 12:11

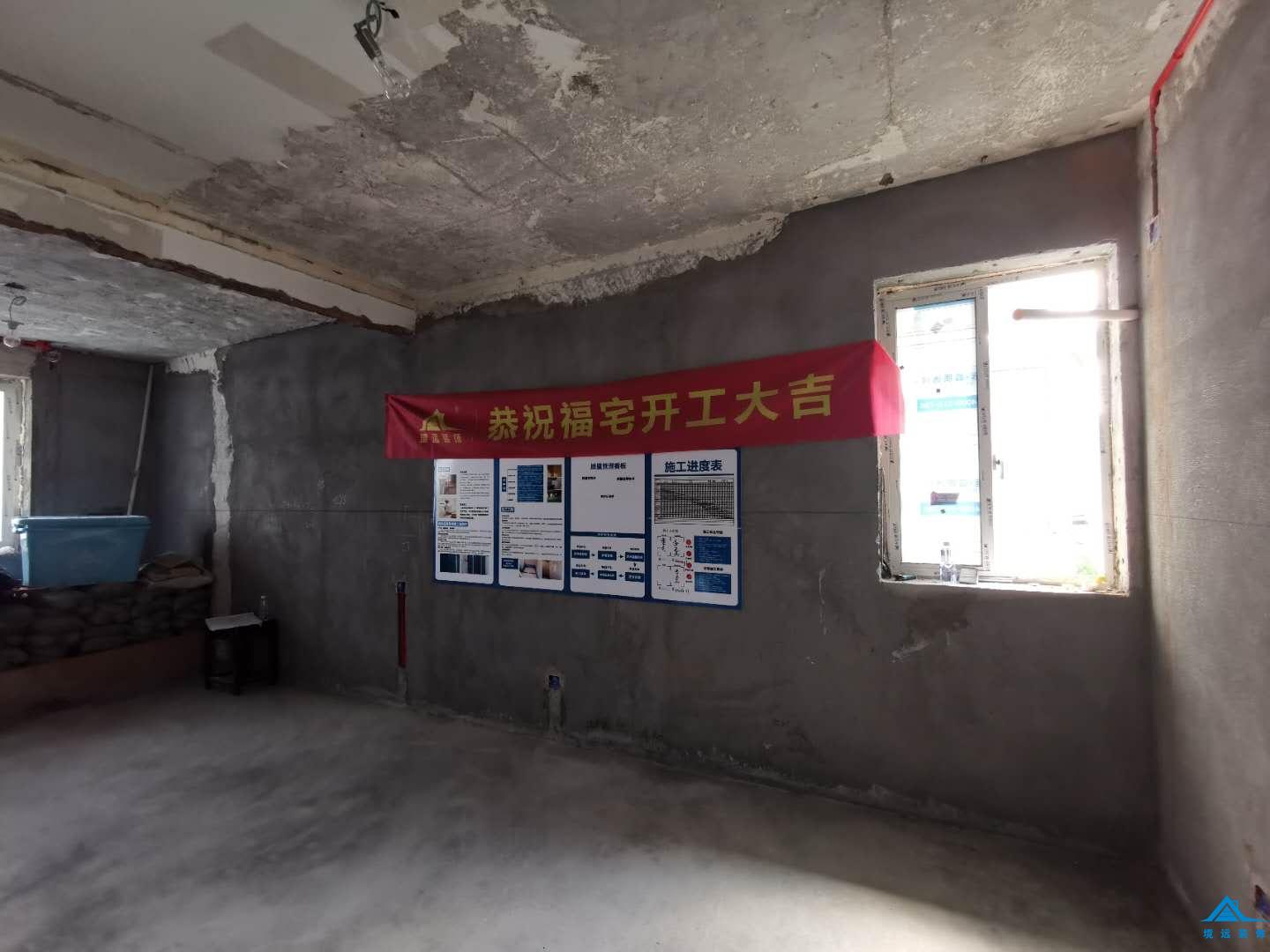

开工

开工大吉,下一步施工为拆旧,现场已完成拆旧交底。
设计师: 雷小东
0 0
2021-05-24 10:32

开工

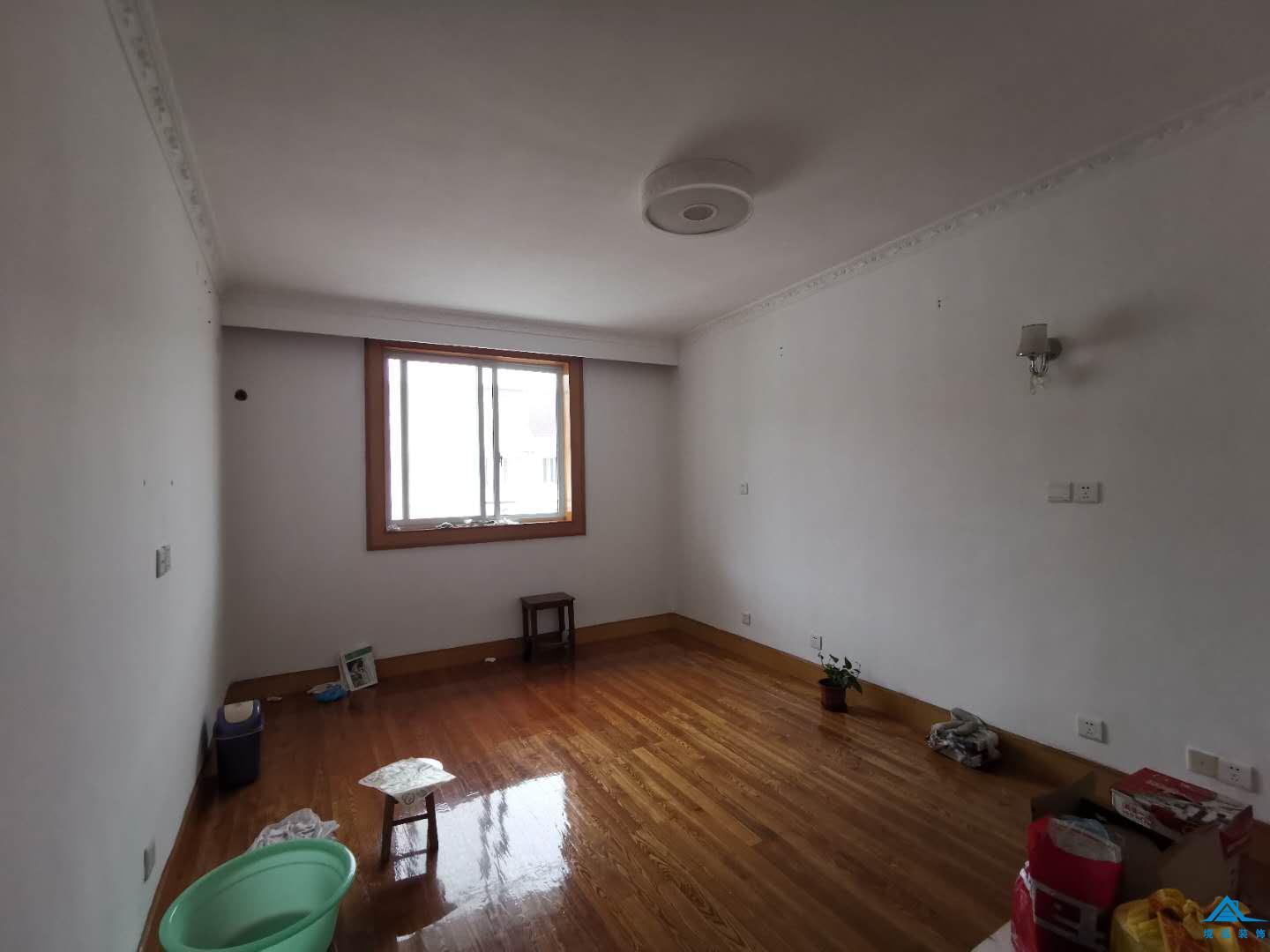

工地原始情况,三房一厅后期改为二房二厅,等待后续跟新。
设计师: 雷小东
0 0
2021-05-23 13:09
